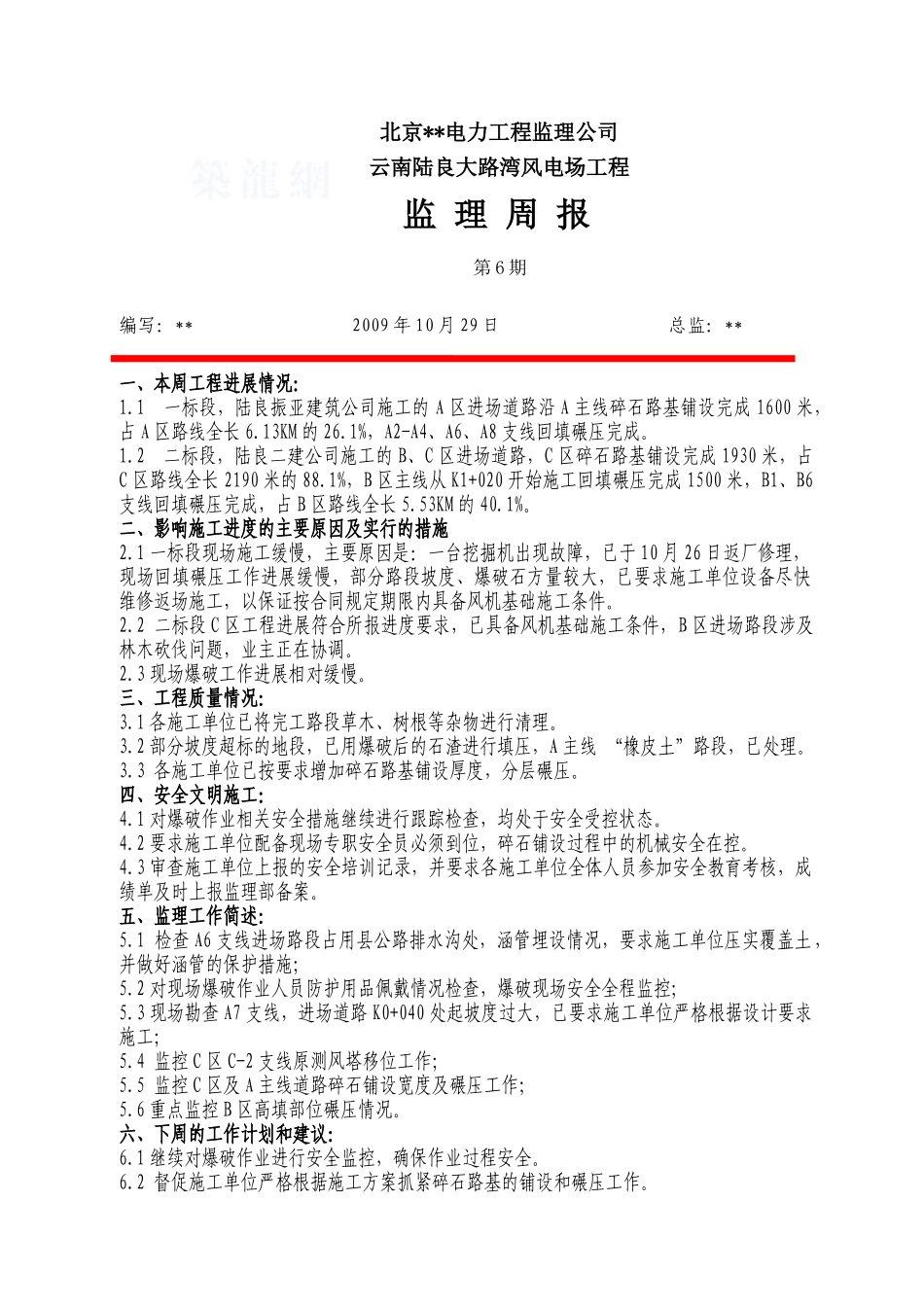

北京**电力工程监理公司 云南陆良大路湾风电场工程监 理 周 报第 6 期编写:** 2009 年 10 月 29 日 总监:**一、本周工程进展情况:1

1 一标段,陆良振亚建筑公司施工的 A 区进场道路沿 A 主线碎石路基铺设完成 1600 米,占 A 区路线全长 6
13KM 的 26
1%,A2-A4、A6、A8 支线回填碾压完成
2 二标段,陆良二建公司施工的 B、C 区进场道路,C 区碎石路基铺设完成 1930 米,占C 区路线全长 2190 米的 88
1%,B 区主线从 K1+020 开始施工回填碾压完成 1500 米,B1、B6支线回填碾压完成,占 B 区路线全长 5
53KM 的 40
二、影响施工进度的主要原因及实行的措施2
1 一标段现场施工缓慢,主要原因是:一台挖掘机出现故障,已于 10 月 26 日返厂修理,现场回填碾压工作进展缓慢,部分路段坡度、爆破石方量较大,已要求施工单位设备尽快维修返场施工,以保证按合同规定期限内具备风机基础施工条件
2 二标段 C 区工程进展符合所报进度要求,已具备风机基础施工条件,B 区进场路段涉及林木砍伐问题,业主正在协调
3 现场爆破工作进展相对缓慢
三、工程质量情况:3
1 各施工单位已将完工路段草木、树根等杂物进行清理
2 部分坡度超标的地段,已用爆破后的石渣进行填压,A 主线 “橡皮土”路段,已处理
3 各施工单位已按要求增加碎石路基铺设厚度,分层碾压
四、安全文明施工:4
1 对爆破作业相关安全措施继续进行跟踪检查,均处于安全受控状态
2 要求施工单位配备现场专职安全员必须到位,碎石铺设过程中的机械安全在控
3 审查施工单位上报的安全培训记录,并要求各施工单位全体人员参加安全教育考核,成绩单及时上报监理部备案
五、监理工作简述:5
1 检查 A6 支线进场路段占用县公路
