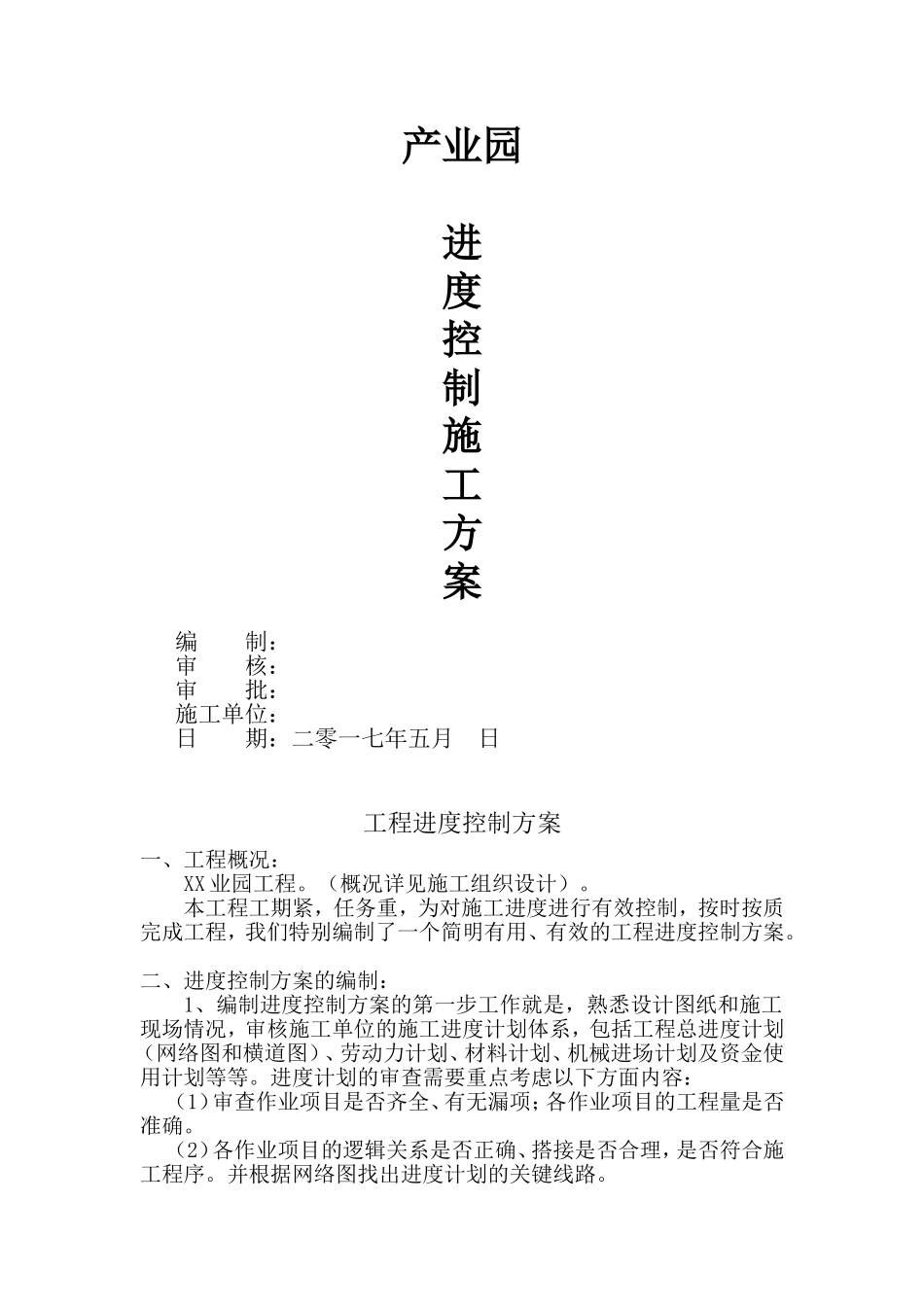

产业园进度控制施工方案 编 制: 审 核: 审 批: 施工单位: 日 期:二零一七年五月 日工程进度控制方案一、工程概况: XX 业园工程
(概况详见施工组织设计)
本工程工期紧,任务重,为对施工进度进行有效控制,按时按质完成工程,我们特别编制了一个简明有用、有效的工程进度控制方案
二、进度控制方案的编制: 1、编制进度控制方案的第一步工作就是,熟悉设计图纸和施工现场情况,审核施工单位的施工进度计划体系,包括工程总进度计划(网络图和横道图)、劳动力计划、材料计划、机械进场计划及资金使用计划等等
进度计划的审查需要重点考虑以下方面内容: (1)审查作业项目是否齐全、有无漏项;各作业项目的工程量是否准确
(2)各作业项目的逻辑关系是否正确、搭接是否合理,是否符合施工程序
并根据网络图找出进度计划的关键线路

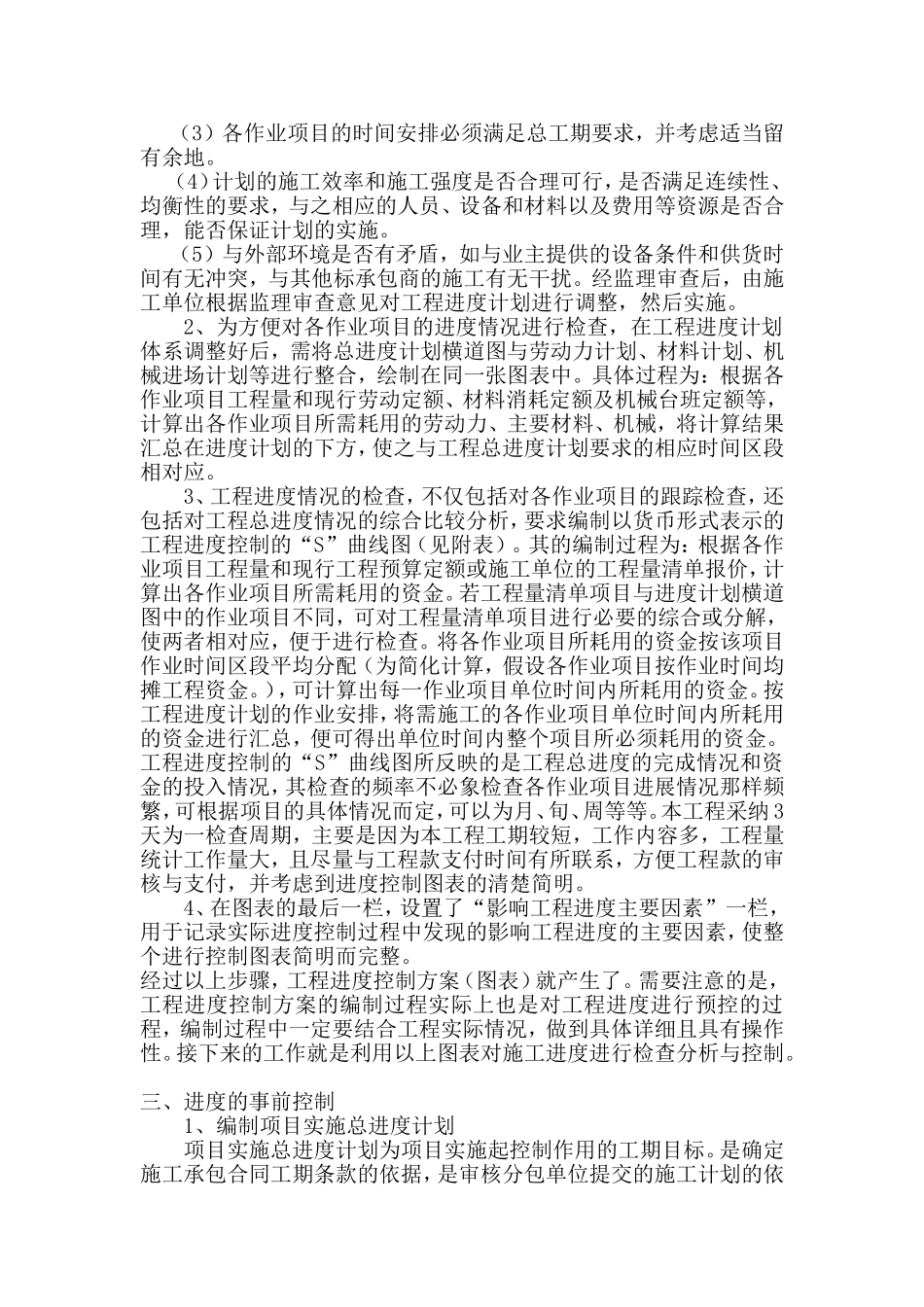

(3)各作业项目的时间安排必须满足总工期要求,并考虑适当留有余地
(4)计划的施工效率和施工强度是否合理可行,是否满足连续性、均衡性的要求,与之相应的人员、设备和材料以及费用等资源是否合理,能否保证计划的实施
(5)与外部环境是否有矛盾,如与业主提供的设备条件和供货时间有无冲突,与其他标承包商的施工有无干扰
经监理审查后,由施工单位根据监理审查意见对工程进度计划进行调整,然后实施
2、为方便对各作业项目的进度情况进行检查,在工程进度计划体系调整好后,需将总进度计划横道图与劳动力计划、材料计划、机械进场计划等进行整合,绘制在同一张图表中
具体过程为:根据各作业项目工程量和现行劳动定额、材料消耗定额及机械台班定额等,计算出各作业项目所需耗用的劳动力、主要材料、机械,将计算结果汇总在进度计划的下方,使之与工程总进度计划要求的相应时间区段相对应

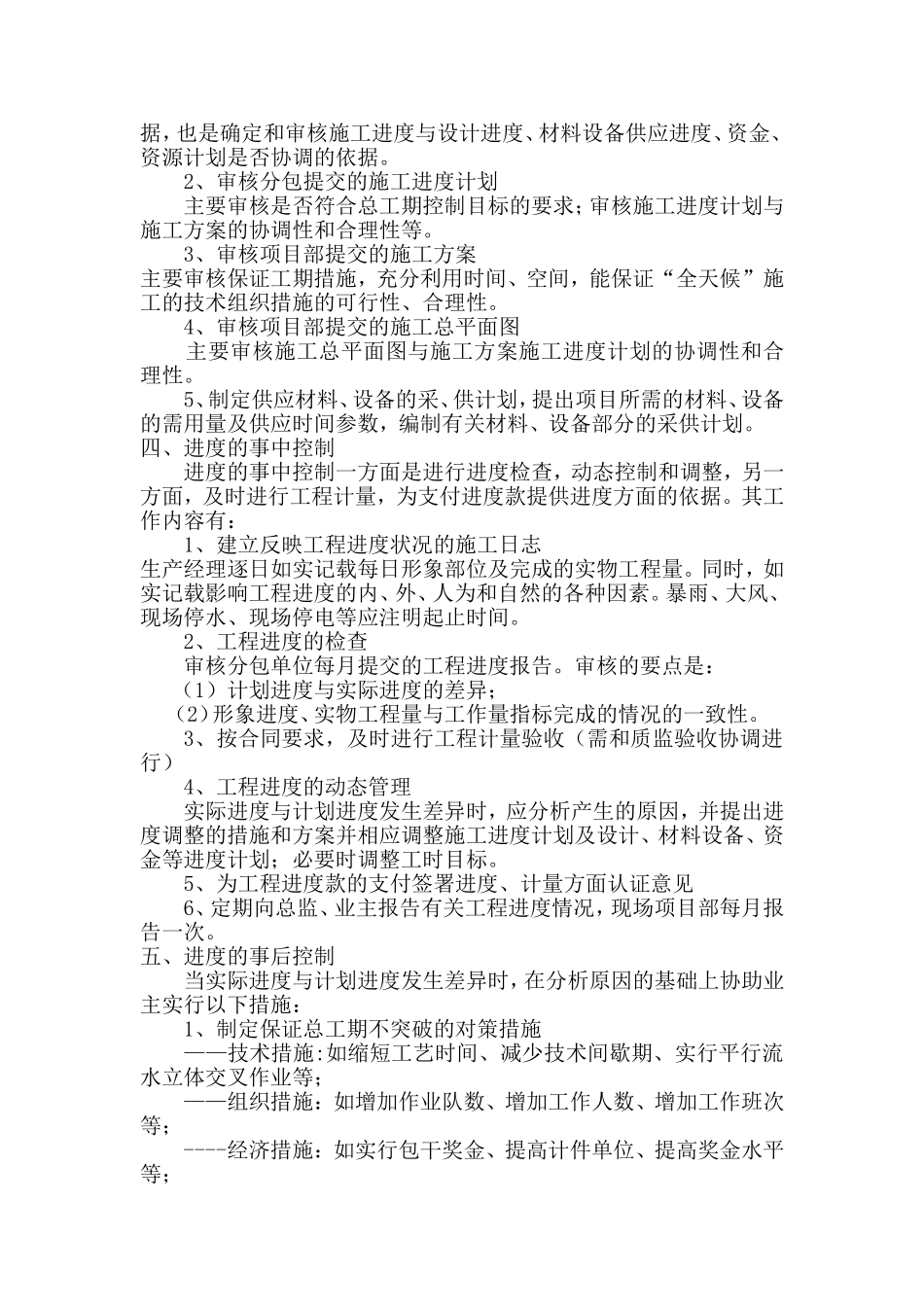

3、工程进度情况的检查,不仅包括对各作业项目的跟踪检查,还包括对工程总进度情况的综合比较分析,要求编制以货币形式表示的工程进
