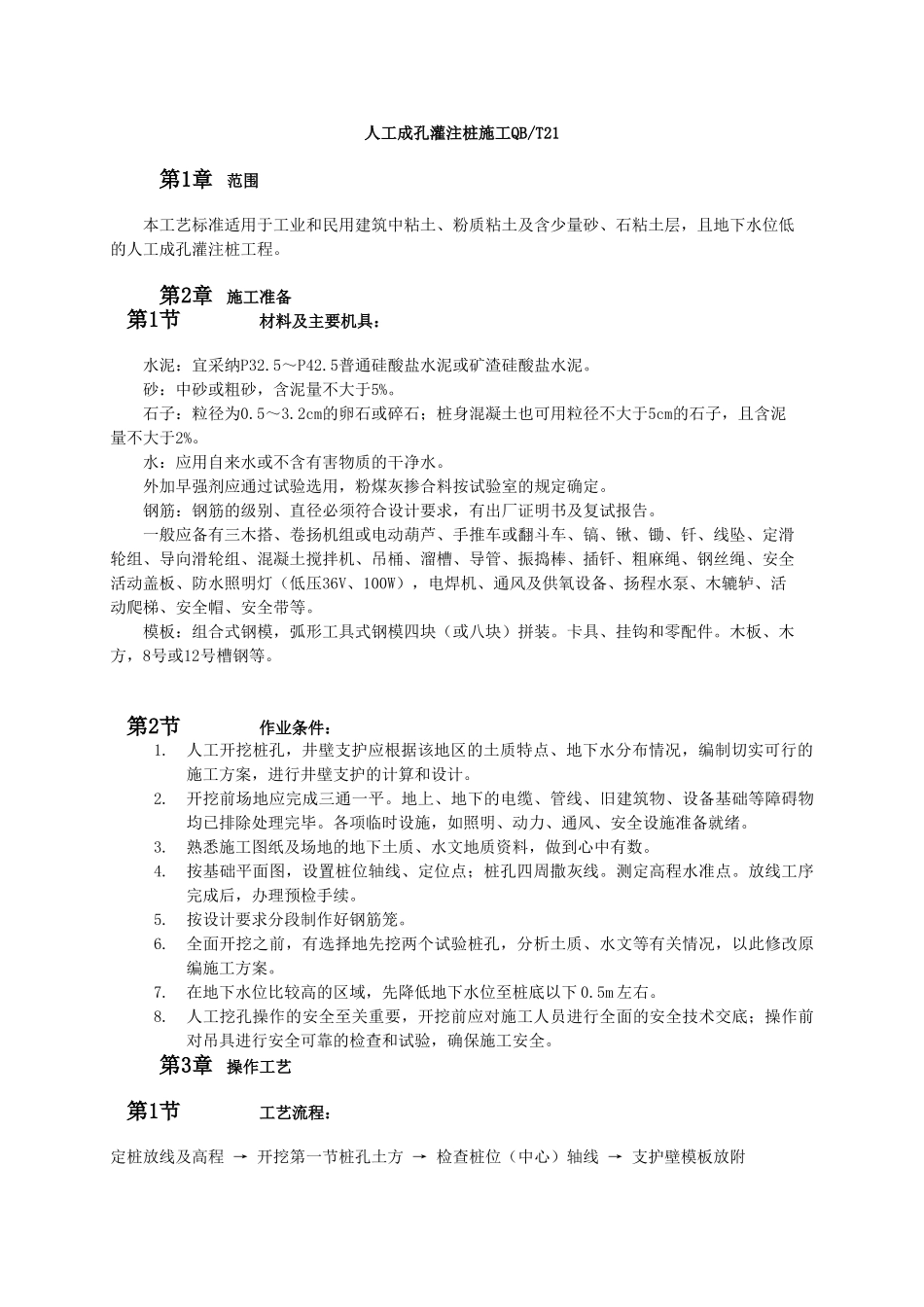

人工成孔灌注桩施工QB/T21第1章范围 本工艺标准适用于工业和民用建筑中粘土、粉质粘土及含少量砂、石粘土层,且地下水位低的人工成孔灌注桩工程。第2章施工准备 第1节材料及主要机具:水泥:宜采纳P32.5~P42.5普通硅酸盐水泥或矿渣硅酸盐水泥。砂:中砂或粗砂,含泥量不大于5%。石子:粒径为0.5~3.2cm的卵石或碎石;桩身混凝土也可用粒径不大于5cm的石子,且含泥量不大于2%。水:应用自来水或不含有害物质的干净水。外加早强剂应通过试验选用,粉煤灰掺合料按试验室的规定确定。钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告。一般应备有三木搭、卷扬机组或电动葫芦、手推车或翻斗车、镐、锹、锄、钎、线坠、定滑轮组、导向滑轮组、混凝土搅拌机、吊桶、溜槽、导管、振捣棒、插钎、粗麻绳、钢丝绳、安全活动盖板、防水照明灯(低压36V、100W),电焊机、通风及供氧设备、扬程水泵、木辘轳、活动爬梯、安全帽、安全带等。模板:组合式钢模,弧形工具式钢模四块(或八块)拼装。卡具、挂钩和零配件。木板、木方,8号或12号槽钢等。第2节作业条件:1.人工开挖桩孔,井壁支护应根据该地区的土质特点、地下水分布情况,编制切实可行的施工方案,进行井壁支护的计算和设计。2.开挖前场地应完成三通一平。地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕。各项临时设施,如照明、动力、通风、安全设施准备就绪。3.熟悉施工图纸及场地的地下土质、水文地质资料,做到心中有数。4.按基础平面图,设置桩位轴线、定位点;桩孔四周撒灰线。测定高程水准点。放线工序完成后,办理预检手续。5.按设计要求分段制作好钢筋笼。6.全面开挖之前,有选择地先挖两个试验桩孔,分析土质、水文等有关情况,以此修改原编施工方案。7.在地下水位比较高的区域,先降低地下水位至桩底以下 0.5m 左右。8.人工挖孔操作的安全至关重要,开挖前应对施工人员进行全面的安全技术交底;操作前对吊具进行安全可靠的检查和试验,确保施工安全。第3章操作工艺 第1节工艺流程:定桩放线及高程 → 开挖第一节桩孔土方 → 检查桩位(中心)轴线 → 支护壁模板放附加钢筋 → 浇筑第一节护壁混凝土 →架设垂直运输架 → 安装电动葫芦(卷扬机或木辘轳) → 安装吊桶、照明、活动盖板、水泵、通风机等 → 开挖吊运第二节桩孔土方(修边) → 先拆第一节支第二节护壁模板(放附加钢筋) → 浇第二节护壁混凝土 → 检查桩位...
