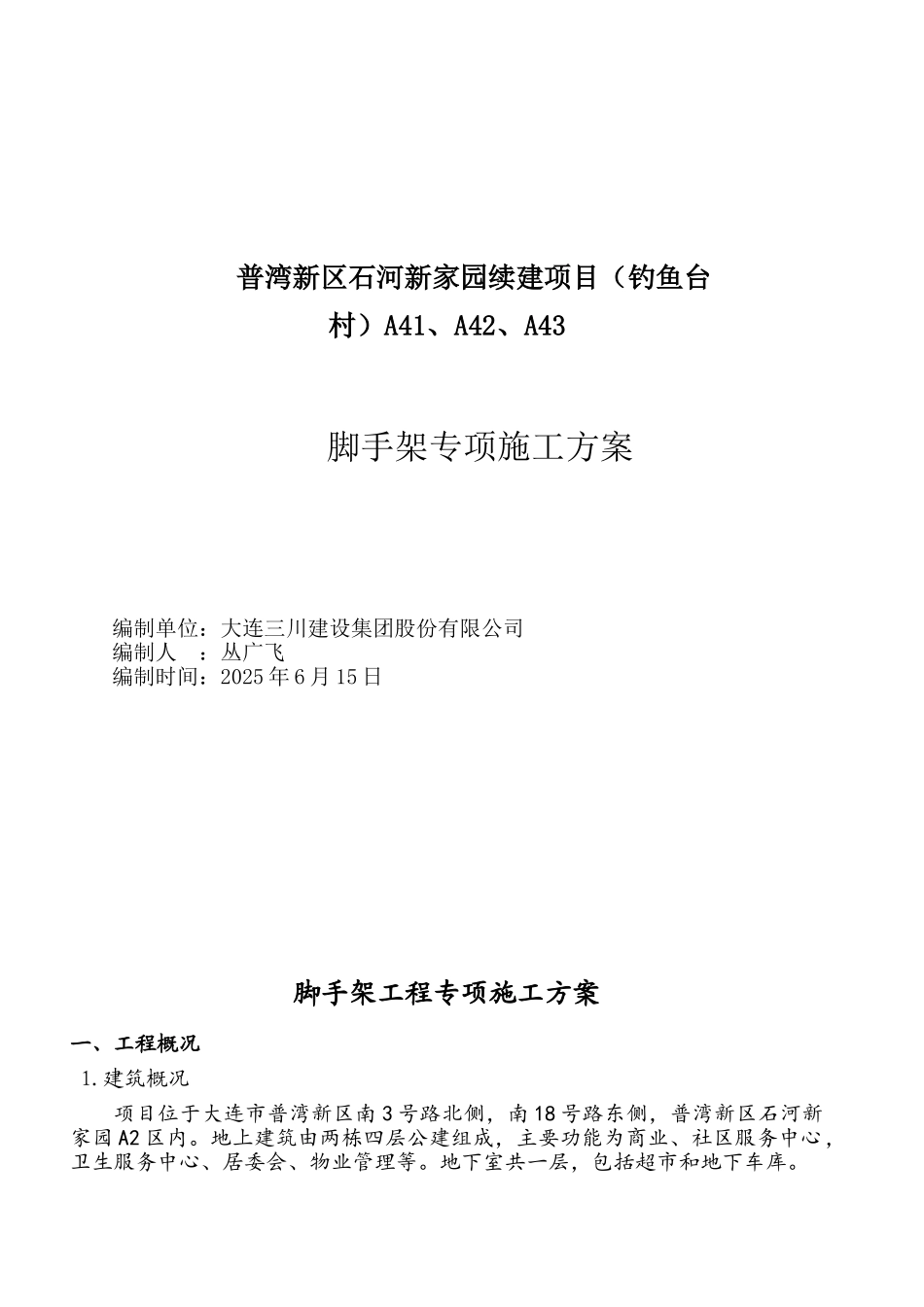

普湾新区石河新家园续建项目(钓鱼台村)A41、A42、A43脚手架专项施工方案编制单位:大连三川建设集团股份有限公司编制人 :丛广飞编制时间:2025 年 6 月 15 日脚手架工程专项施工方案一、工程概况1
建筑概况项目位于大连市普湾新区南 3 号路北侧,南 18 号路东侧,普湾新区石河新家园 A2 区内
地上建筑由两栋四层公建组成,主要功能为商业、社区服务中心,卫生服务中心、居委会、物业管理等
地下室共一层,包括超市和地下车库

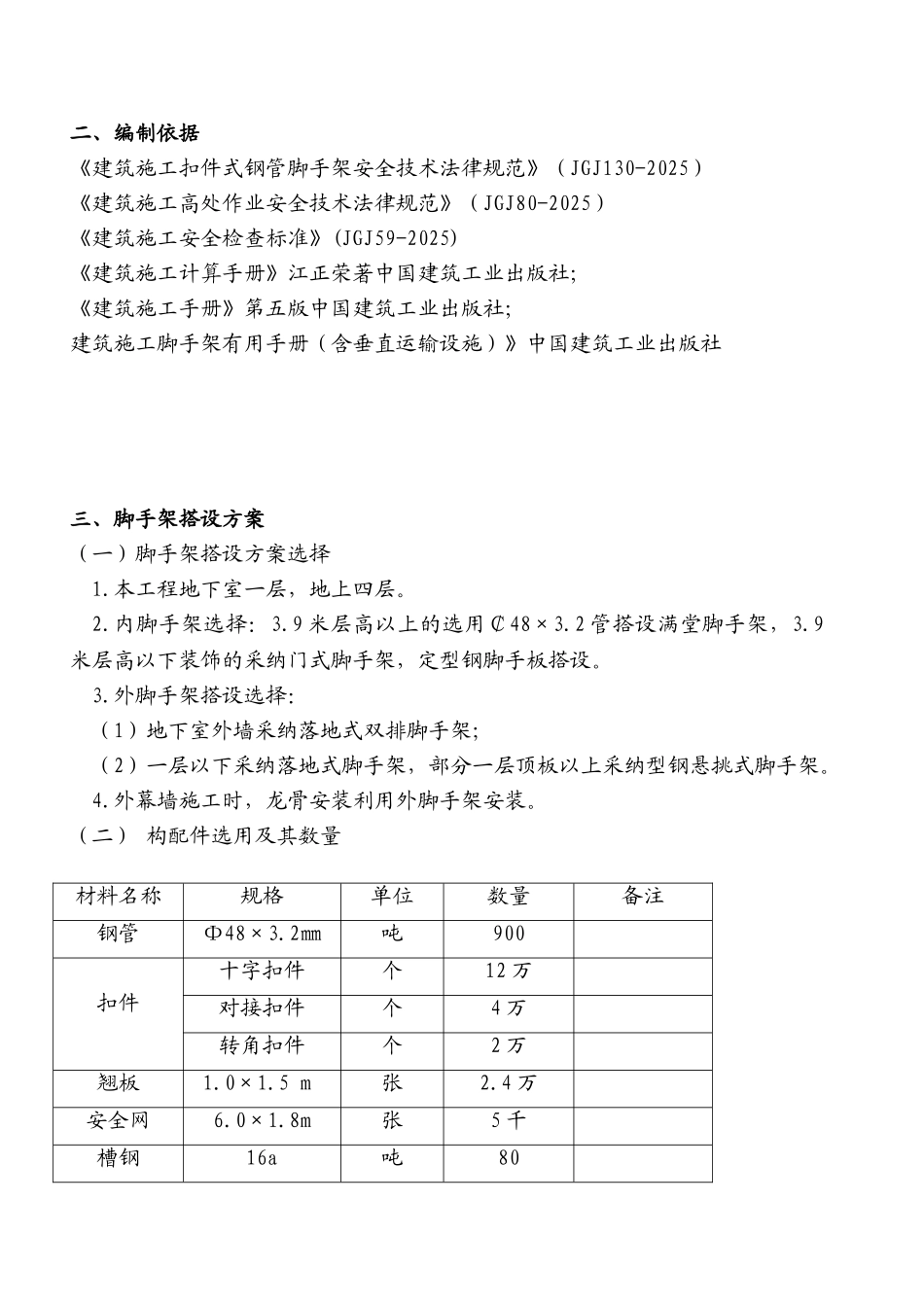

二、编制依据《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130-2025)《建筑施工高处作业安全技术法律规范》(JGJ80-2025)《建筑施工安全检查标准》(JGJ59-2025) 《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工手册》第五版中国建筑工业出版社;建筑施工脚手架有用手册(含垂直运输设施)》中国建筑工业出版社三、脚手架搭设方案(一)脚手架搭设方案选择1
本工程地下室一层,地上四层
内脚手架选择:3
9 米层高以上的选用¢48×3
2 管搭设满堂脚手架,3
9米层高以下装饰的采纳门式脚手架,定型钢脚手板搭设
外脚手架搭设选择:(1)地下室外墙采纳落地式双排脚手架;(2)一层以下采纳落地式脚手架,部分一层顶板以上采纳型钢悬挑式脚手架
外幕墙施工时,龙骨安装利用外脚手架安装
(二) 构配件选用及其数量材料名称规格单位数量备注钢管Φ48×3
2㎜吨900扣件十字扣件个12 万对接扣件个4 万转角扣件个2 万翘板1
4 万安全网6

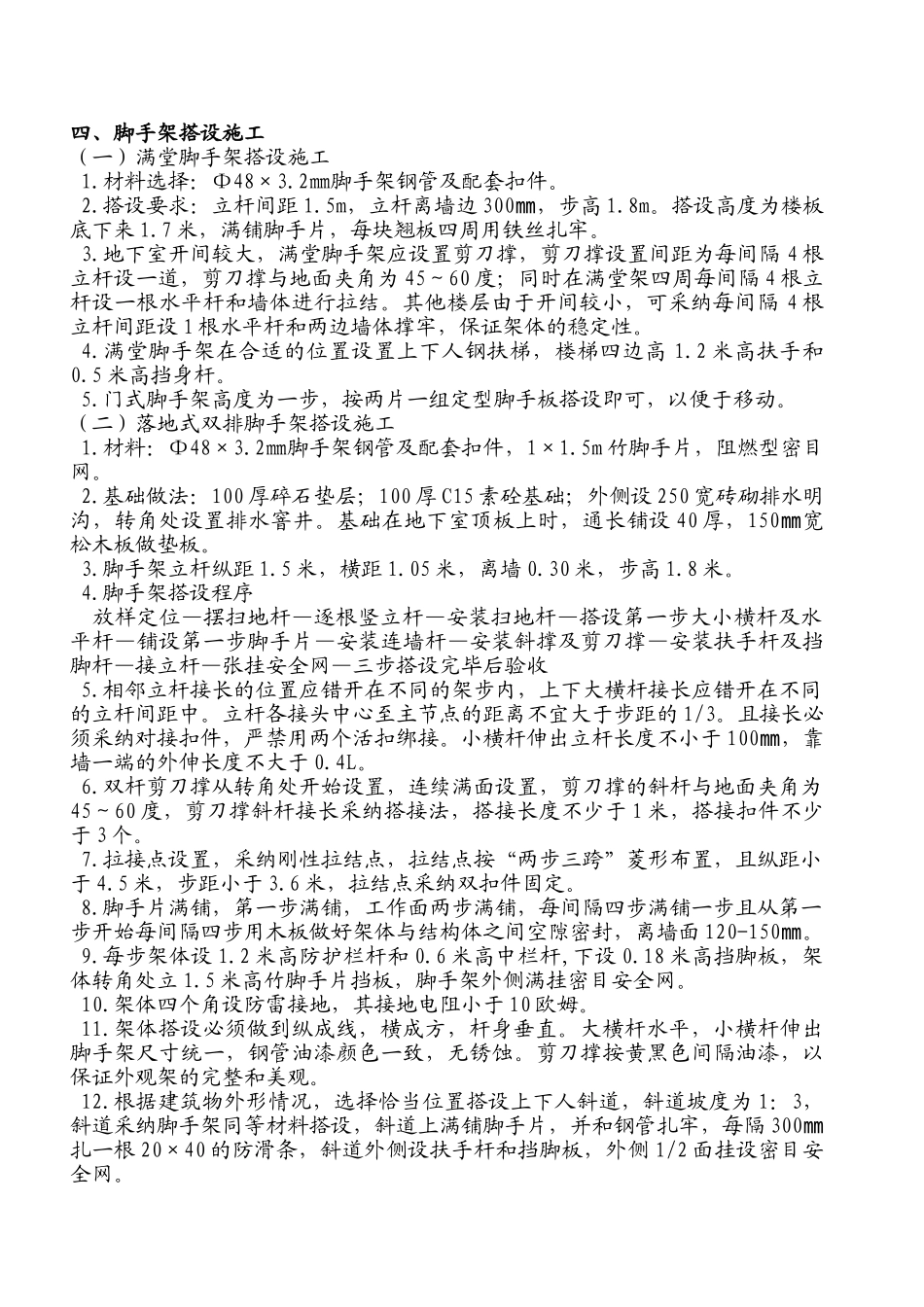

8m张5 千槽钢16a吨80四、脚手架搭设施工(一)满堂脚手架搭设施工1
材料选择:Φ48×3
2㎜脚手架钢管及配套扣件
搭设要求:立杆间距 1
5m,立杆离墙边 300,步高㎜1
搭设高度为楼板底下来 1
7 米,满铺脚手片,每块翘板四周用铁丝扎
