土方开挖基坑支护及降水安全专项施工方案编制: 审核: 审批: 施工单位:XX 建筑装饰工程有限公司二 0 一三年三月十日施工方案第一部分 综合说明1
总体施工部署3

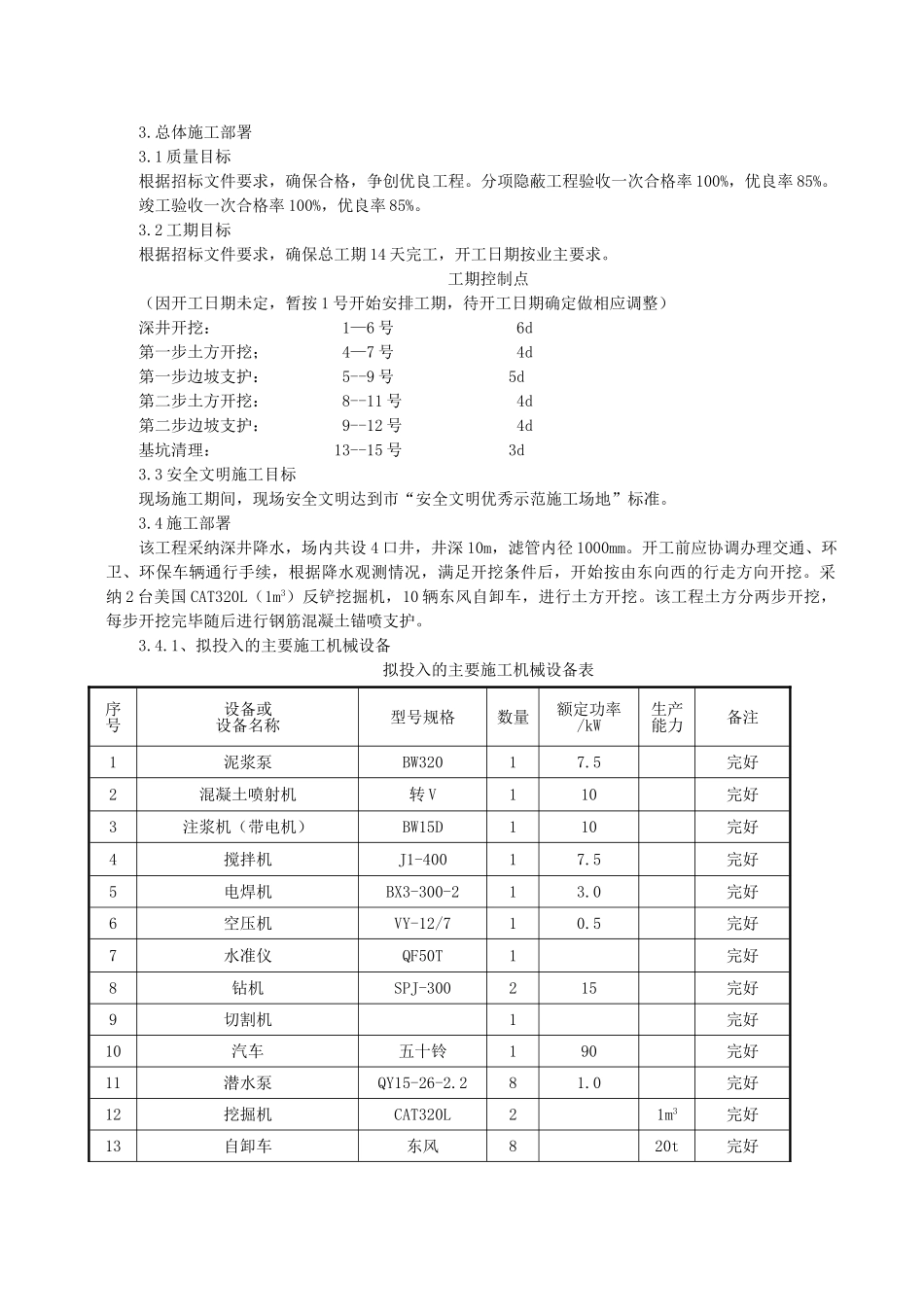

1 质量目标根据招标文件要求,确保合格,争创优良工程
分项隐蔽工程验收一次合格率 100%,优良率 85%
竣工验收一次合格率 100%,优良率 85%
2 工期目标根据招标文件要求,确保总工期 14 天完工,开工日期按业主要求
工期控制点(因开工日期未定,暂按 1 号开始安排工期,待开工日期确定做相应调整)深井开挖: 1—6 号 6d第一步土方开挖; 4—7 号 4d第一步边坡支护: 5--9 号 5d第二步土方开挖: 8--11 号 4d第二步边坡支护: 9--12 号 4d基坑清理: 13--15 号 3d3
3 安全文明施工目标现场施工期间,现场安全文明达到市“安全文明优秀示范施工场地”标准
4 施工部署该工程采纳深井降水,场内共设 4 口井,井深 10m,滤管内径 1000mm
开工前应协调办理交通、环卫、环保车辆通行手续,根据降水观测情况,满足开挖条件后,开始按由东向西的行走方向开挖
采纳 2 台美国 CAT320L(1m3)反铲挖掘机,10 辆东风自卸车,进行土方开挖
该工程土方分两步开挖,每步开挖完毕随后进行钢筋混凝土锚喷支护
1、拟投入的主要施工机械设备拟投入的主要施工机械设备表序号设备或设备名称型号规格数量额定功率/kW生产能力备注1泥浆泵BW32017
5完好2混凝土喷射机转 V 110完好3注浆机(带电机)BW15D 110完好4搅拌机J1-400 17
5完好5电焊机BX3-300-2 13
0完好6空压机VY-12/7 10
5完好7水准仪QF50T 1完好8钻机SPJ-300 215完好9切割机1完好10汽车五十铃190完好11潜水泵QY15
