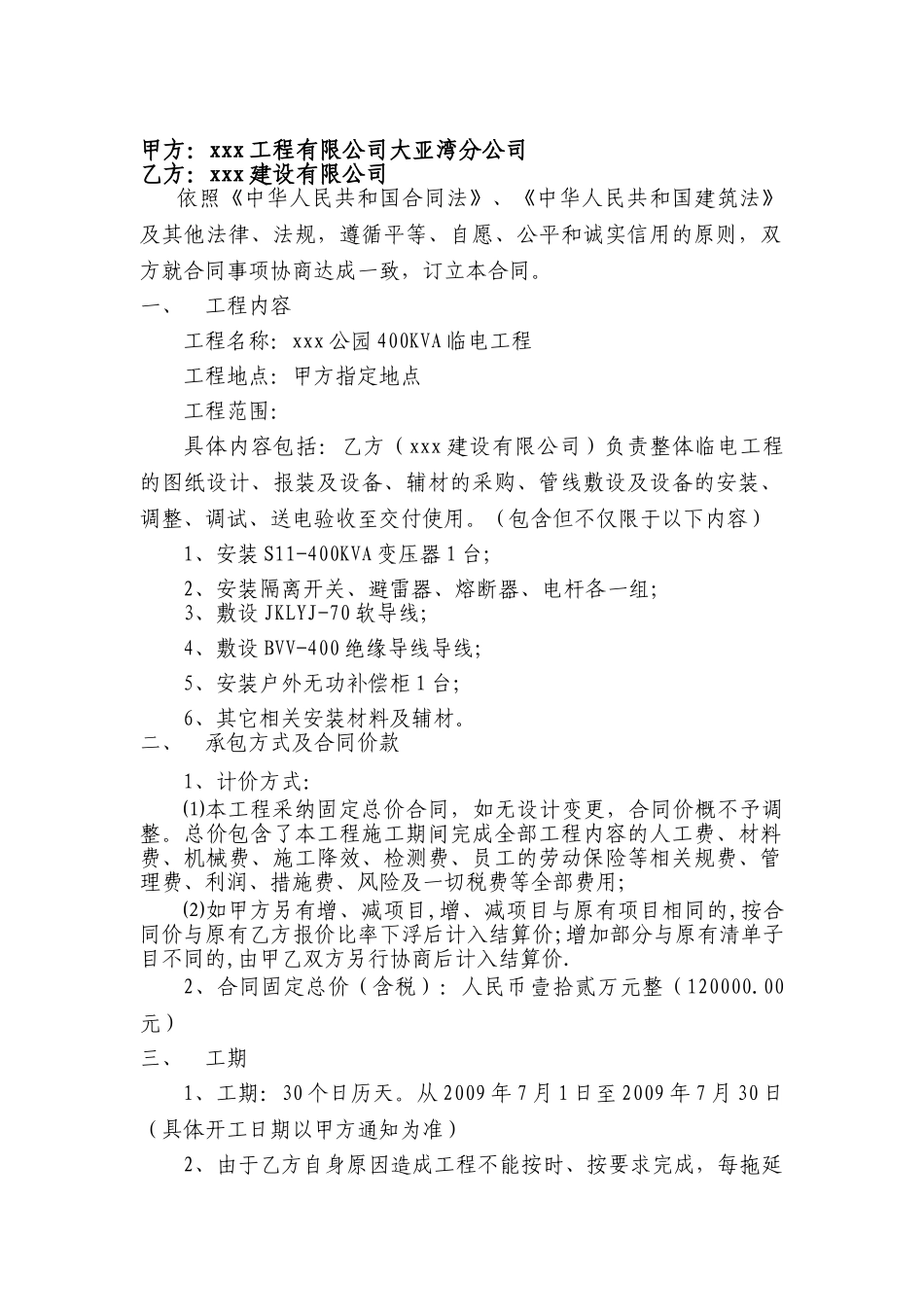

xxx 公园 400KVA 临电工程施工合同书甲方:xxx 工程有限公司大亚湾分公司乙方:xxx 建设有限公司甲方:xxx 工程有限公司大亚湾分公司乙方:xxx 建设有限公司依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他法律、法规,遵循平等、自愿、公平和诚实信用的原则,双方就合同事项协商达成一致,订立本合同
一、工程内容工程名称:xxx 公园 400KVA 临电工程工程地点:甲方指定地点工程范围:具体内容包括:乙方(xxx 建设有限公司)负责整体临电工程的图纸设计、报装及设备、辅材的采购、管线敷设及设备的安装、调整、调试、送电验收至交付使用
(包含但不仅限于以下内容)1、安装 S11-400KVA 变压器 1 台;2、安装隔离开关、避雷器、熔断器、电杆各一组;3、敷设 JKLYJ-70 软导线;4、敷设 BVV-400 绝缘导线导线;5、安装户外无功补偿柜 1 台;6、其它相关安装材料及辅材
二、承包方式及合同价款1、计价方式: ⑴本工程采纳固定总价合同,如无设计变更,合同价概不予调整
总价包含了本工程施工期间完成全部工程内容的人工费、材料费、机械费、施工降效、检测费、员工的劳动保险等相关规费、管理费、利润、措施费、风险及一切税费等全部费用;⑵如甲方另有增、减项目,增、减项目与原有项目相同的,按合同价与原有乙方报价比率下浮后计入结算价;增加部分与原有清单子目不同的,由甲乙双方另行协商后计入结算价
2、合同固定总价(含税):人民币壹拾贰万元整(120000
00元)三、工期1、工期:30 个日历天
从 2009 年 7 月 1 日至 2009 年 7 月 30 日(具体开工日期以甲方通知为准)2、由于乙方自身原因造成工程不能按时、按要求完成,每拖延一天乙方应减收合同总价的千分之五

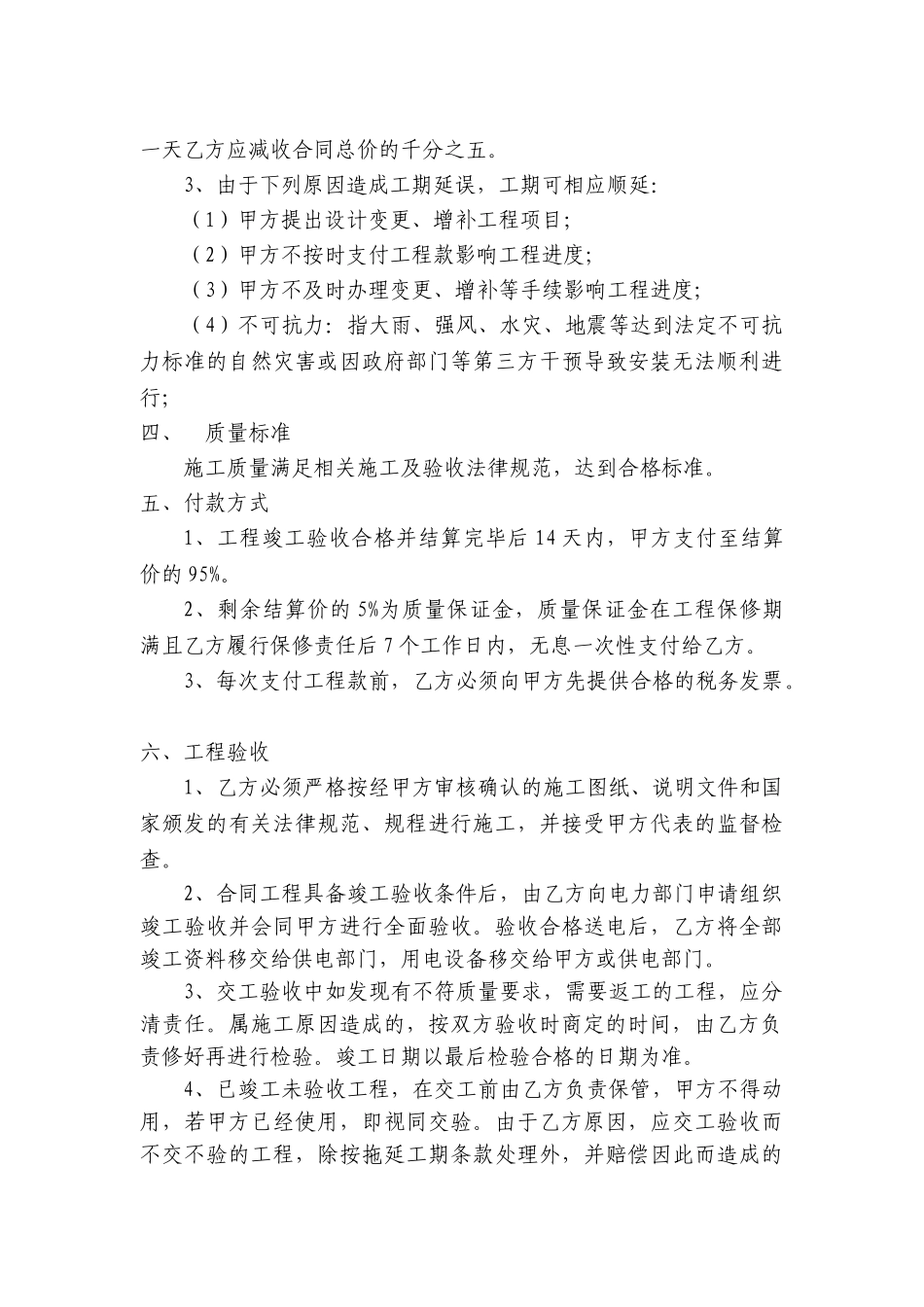

3、由于下列原因造成工期延误,工期可相应顺延:(1)甲方提出设计变更、增补工程项目
