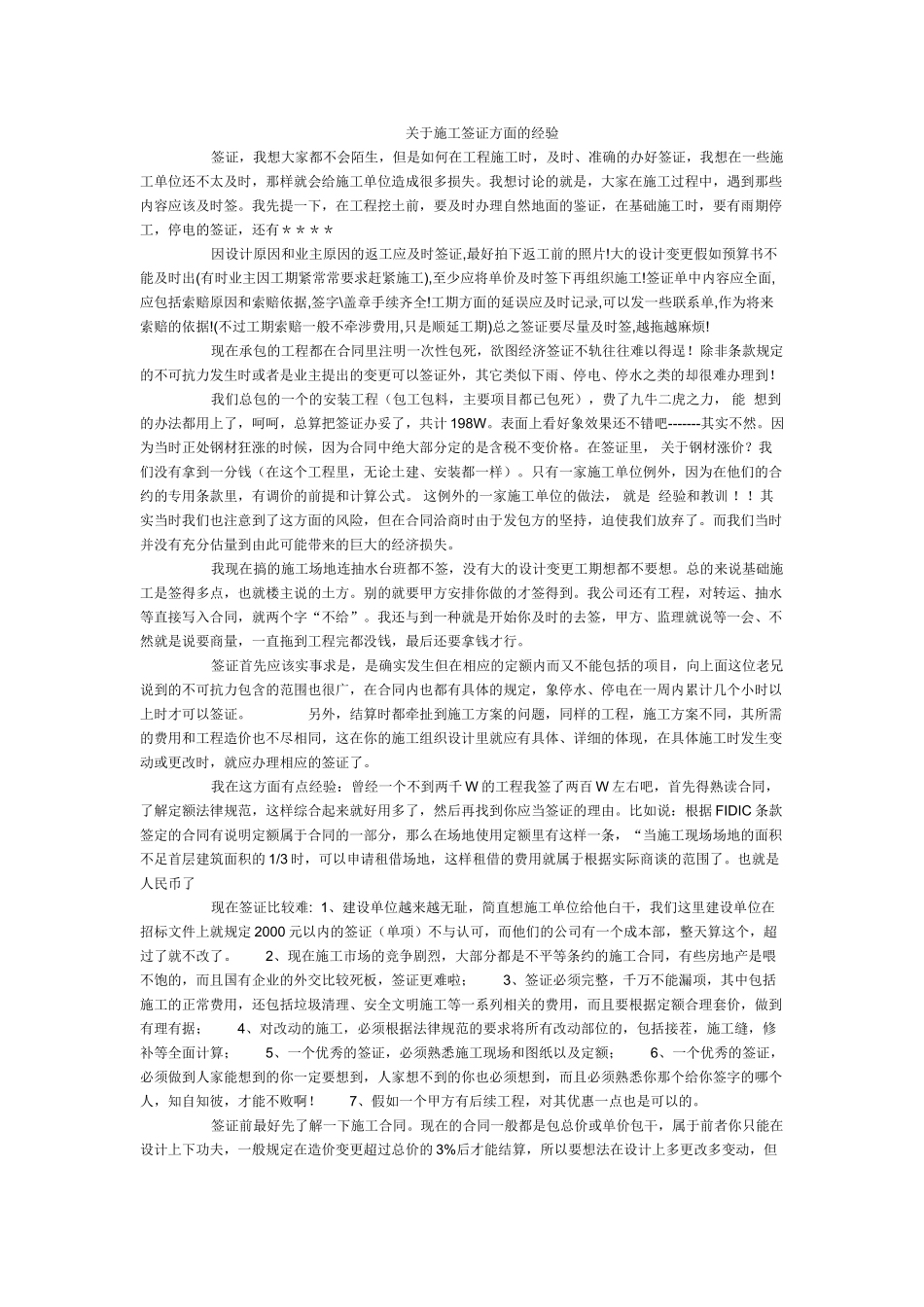

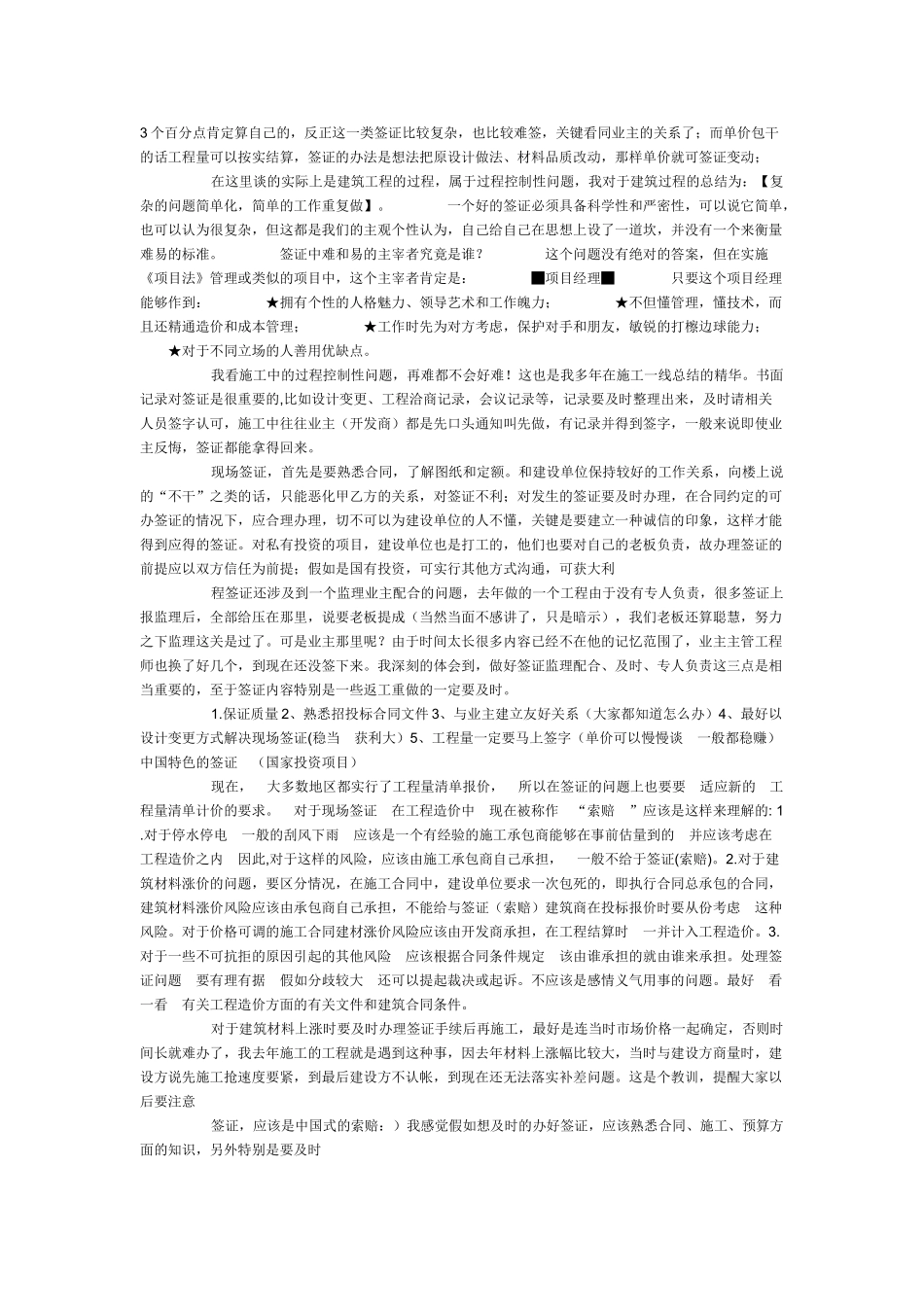

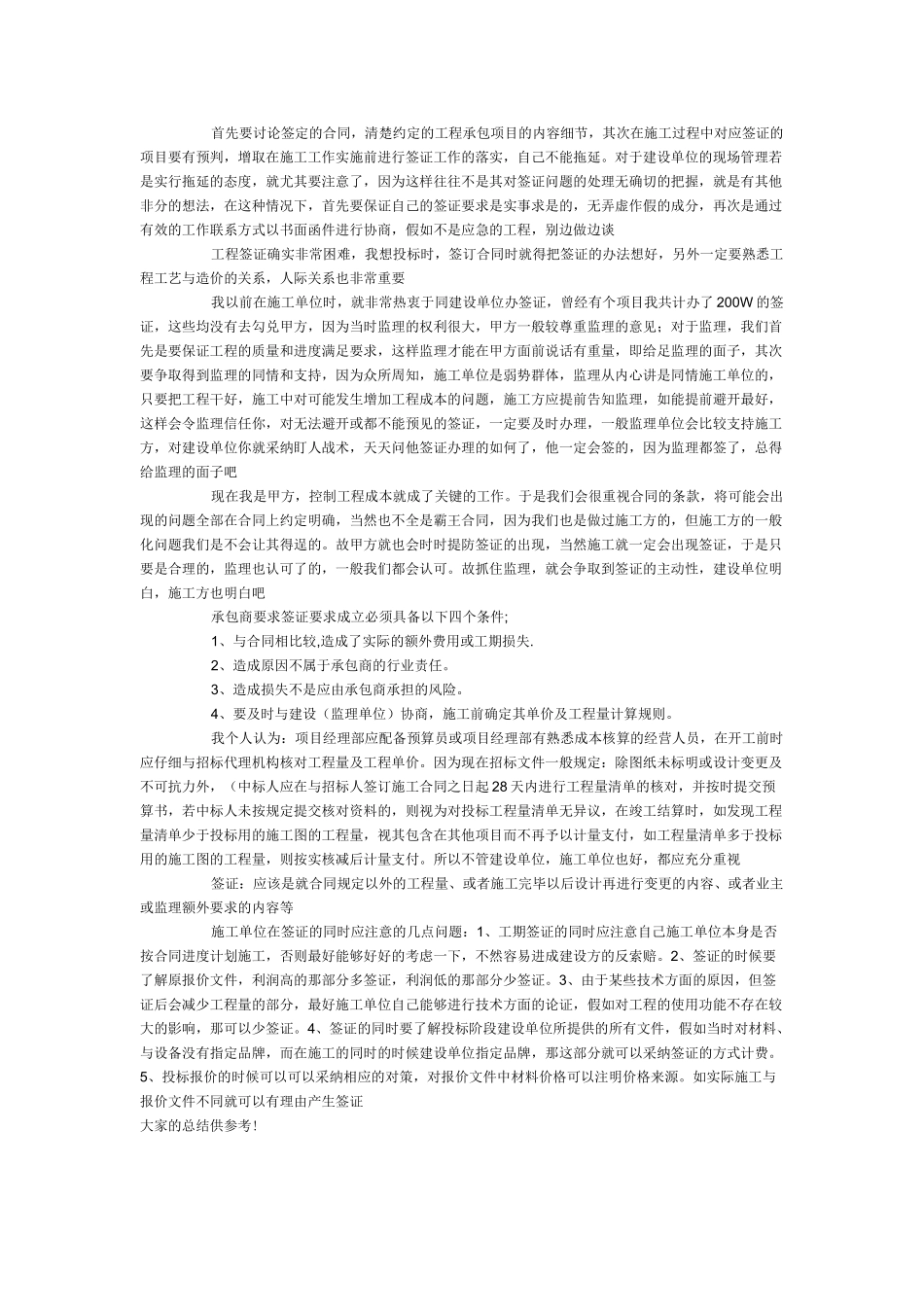

关于施工签证方面的经验签证,我想大家都不会陌生,但是如何在工程施工时,及时、准确的办好签证,我想在一些施工单位还不太及时,那样就会给施工单位造成很多损失。我想讨论的就是,大家在施工过程中,遇到那些内容应该及时签。我先提一下,在工程挖土前,要及时办理自然地面的鉴证,在基础施工时,要有雨期停工,停电的签证,还有****因设计原因和业主原因的返工应及时签证,最好拍下返工前的照片!大的设计变更假如预算书不能及时出(有时业主因工期紧常常要求赶紧施工),至少应将单价及时签下再组织施工!签证单中内容应全面,应包括索赔原因和索赔依据,签字\盖章手续齐全!工期方面的延误应及时记录,可以发一些联系单,作为将来索赔的依据!(不过工期索赔一般不牵涉费用,只是顺延工期)总之签证要尽量及时签,越拖越麻烦!现在承包的工程都在合同里注明一次性包死,欲图经济签证不轨往往难以得逞!除非条款规定的不可抗力发生时或者是业主提出的变更可以签证外,其它类似下雨、停电、停水之类的却很难办理到!我们总包的一个的安装工程(包工包料,主要项目都已包死),费了九牛二虎之力, 能 想到的办法都用上了,呵呵,总算把签证办妥了,共计 198W。表面上看好象效果还不错吧-------其实不然。因为当时正处钢材狂涨的时候,因为合同中绝大部分定的是含税不变价格。在签证里, 关于钢材涨价?我们没有拿到一分钱(在这个工程里,无论土建、安装都一样)。只有一家施工单位例外,因为在他们的合约的专用条款里,有调价的前提和计算公式。 这例外的一家施工单位的做法, 就是 经验和教训 !!其实当时我们也注意到了这方面的风险,但在合同洽商时由于发包方的坚持,迫使我们放弃了。而我们当时并没有充分估量到由此可能带来的巨大的经济损失。我现在搞的施工场地连抽水台班都不签,没有大的设计变更工期想都不要想。总的来说基础施工是签得多点,也就楼主说的土方。别的就要甲方安排你做的才签得到。我公司还有工程,对转运、抽水等直接写入合同,就两个字“不给”。我还与到一种就是开始你及时的去签,甲方、监理就说等一会、不然就是说要商量,一直拖到工程完都没钱,最后还要拿钱才行。签证首先应该实事求是,是确实发生但在相应的定额内而又不能包括的项目,向上面这位老兄说到的不可抗力包含的范围也很广,在合同内也都有具体的规定,象停水、停电在一周内累计几个小时以上时才可以签证。 另外,结算时都牵扯到施工方案的问题,同样的工...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

关于施工签证方面的经验

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
