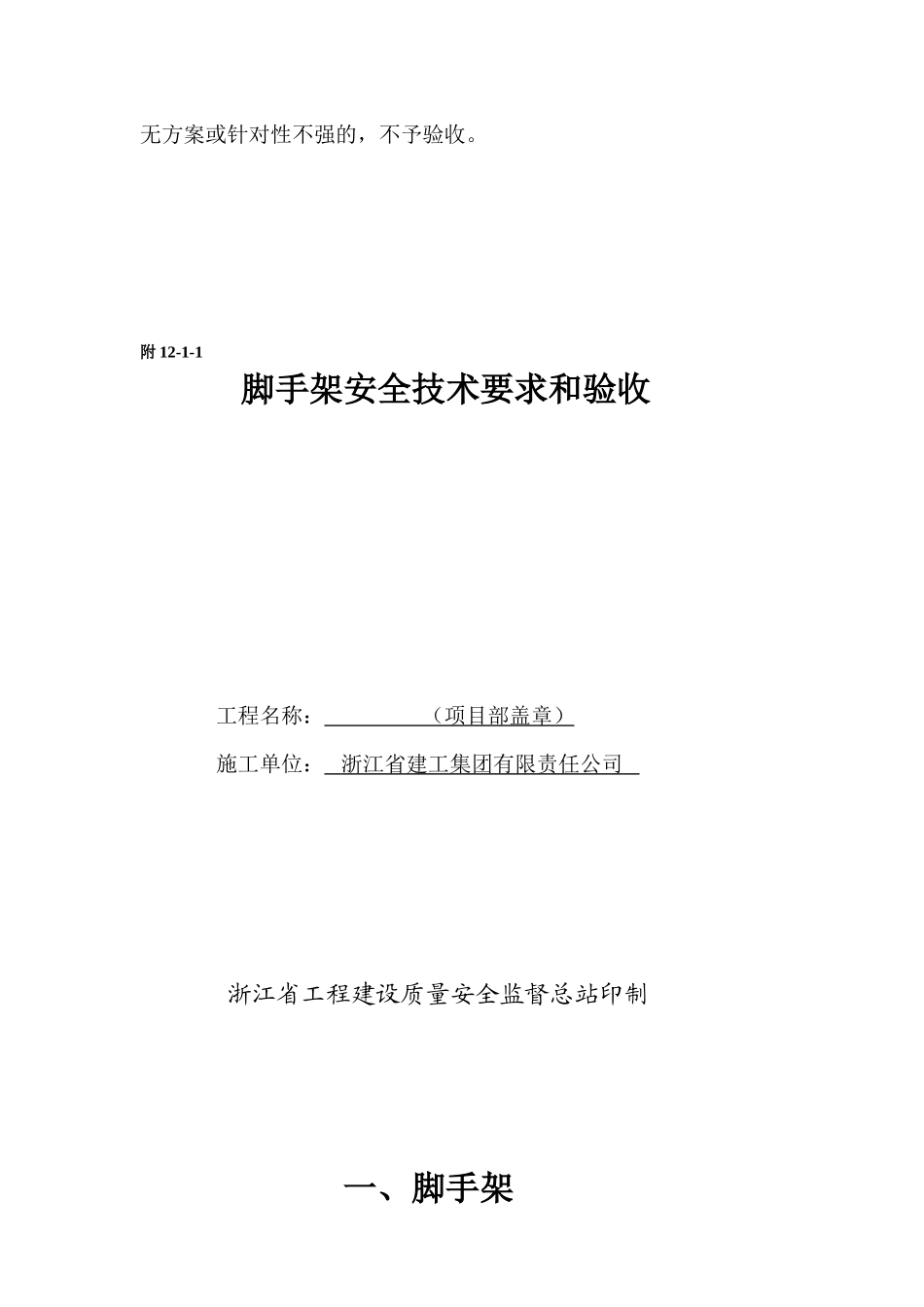

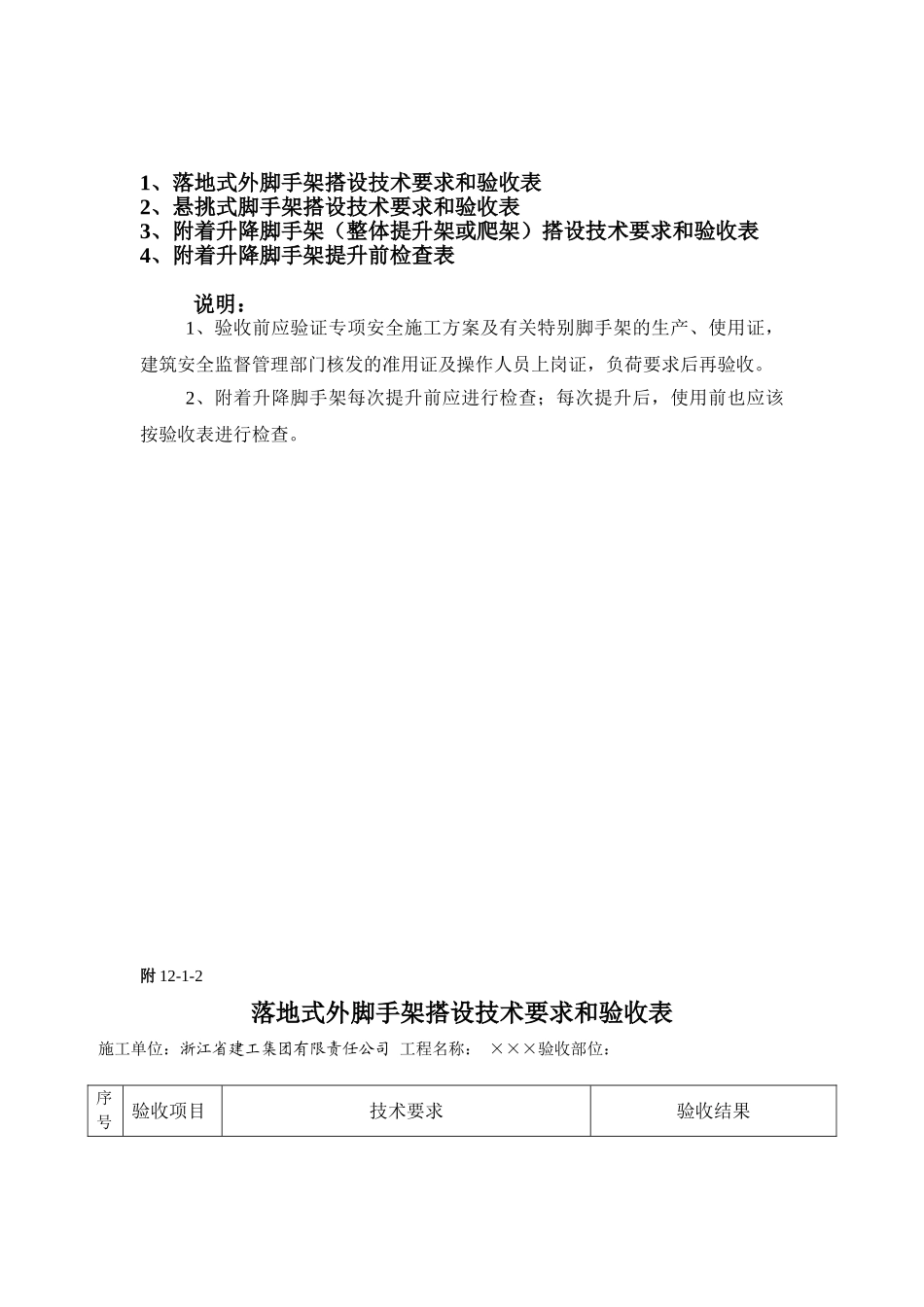

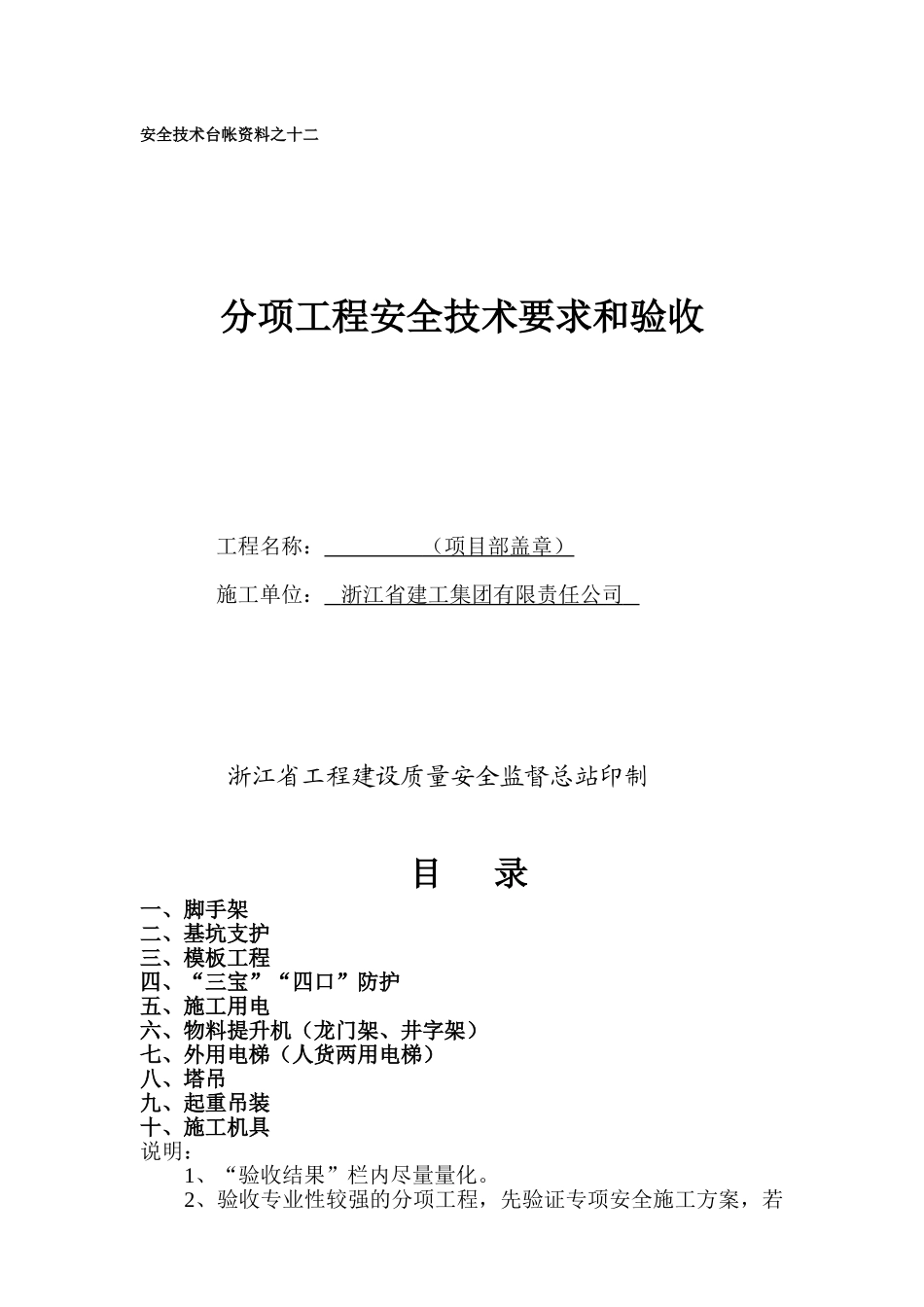

安全技术台帐资料之十二分项工程安全技术要求和验收工程名称: (项目部盖章) 施工单位: 浙江省建工集团有限责任公司 浙江省工程建设质量安全监督总站印制目 录一、脚手架二、基坑支护三、模板工程四、“三宝”“四口”防护五、施工用电六、物料提升机(龙门架、井字架)七、外用电梯(人货两用电梯)八、塔吊九、起重吊装十、施工机具说明:1、“验收结果”栏内尽量量化。2、验收专业性较强的分项工程,先验证专项安全施工方案,若无方案或针对性不强的,不予验收。附 12-1-1脚手架安全技术要求和验收工程名称: (项目部盖章) 施工单位: 浙江省建工集团有限责任公司 浙江省工程建设质量安全监督总站印制一、脚手架1、落地式外脚手架搭设技术要求和验收表2、悬挑式脚手架搭设技术要求和验收表3、附着升降脚手架(整体提升架或爬架)搭设技术要求和验收表4、附着升降脚手架提升前检查表说明:1、验收前应验证专项安全施工方案及有关特别脚手架的生产、使用证,建筑安全监督管理部门核发的准用证及操作人员上岗证,负荷要求后再验收。2、附着升降脚手架每次提升前应进行检查;每次提升后,使用前也应该按验收表进行检查。附 12-1-2落地式外脚手架搭设技术要求和验收表施工单位:浙江省建工集团有限责任公司 工程名称: ×××验收部位: 序号验收项目技术要求验收结果1、立杆基础基础平整夯实、硬化,落地杆垂直稳放在砼地坪、砼预制块、金属底座上,并设置纵横向扫地杆。外侧设置 20×20 厘米的排水沟,并在外侧设80 厘米宽以上的混凝土路面。基础平整夯实,砼硬化,落地杆垂直稳放在砼地坪上,并设纵横向扫地杆,外侧有排水沟。2加体与建筑物拉结脚手架与建筑物采纳刚性拉结,按水平方向不大于 7 米,垂直方向不大于 4 米设一拉结点,转角一米以内和顶部 80 厘米内加密设置。采纳刚性拉结,水平方向 4.5米,垂直方向层层拉结,转角0.9 和顶部 75 厘米处进行拉结加密。3立杆间距与剪刀撑脚手架底部(排)高度不大于 2 米,其余不大于1.8 米,立杆纵距不大于 1.8 米,横距不大于 1.5米。如搭设高度超过 25 米须采纳双立杆或缩小间距;如超过 50 米应进行专门设计计算。脚手架外侧从端头开始,按水平距离不大于 9 米、角度在45○~60○上下左右连续设置剪刀撑,并延伸到顶部大横杆以上。脚手架底排 2 米,其余 1.8 米,立杆纵距 1.6 米,横距 1.2 米,脚手架外侧设角度为 60○连续剪刀撑,并延...
