办理建设项目权属备案 工作程序受控状态:____受控_________发放编号:________________生效日期:___2025-04-02___版本/修改次第更改页次/章节编制审核批准生效日期1 目的为明确权属备案办理程序,指导公司各报建主管员办理预售许可证工作
2适用范围公司开发的所有项目

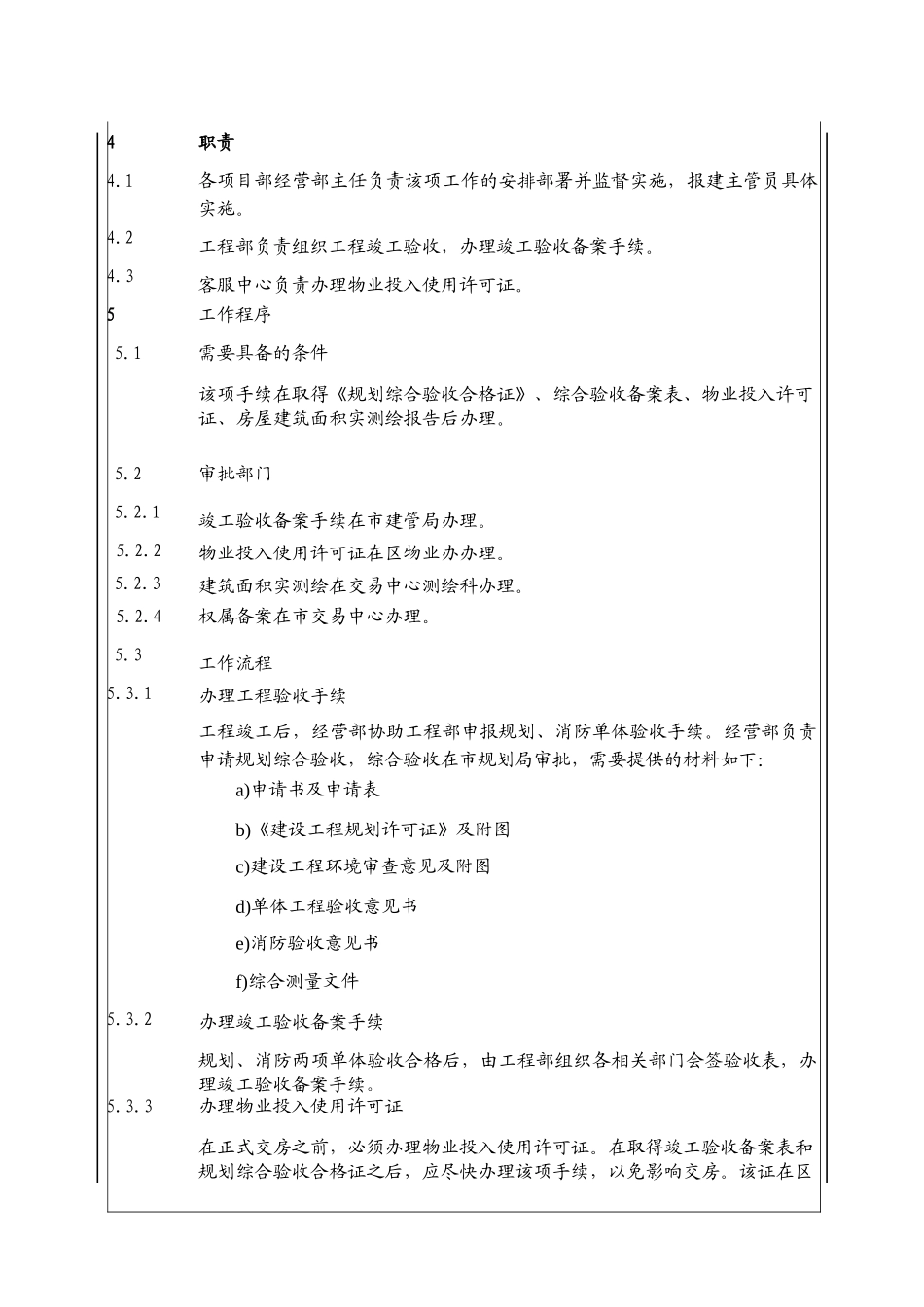

3定义4职责4
1各项目部经营部主任负责该项工作的安排部署并监督实施,报建主管员具体实施
2工程部负责组织工程竣工验收,办理竣工验收备案手续
3客服中心负责办理物业投入使用许可证
5工作程序5
1需要具备的条件该项手续在取得《规划综合验收合格证》、综合验收备案表、物业投入许可证、房屋建筑面积实测绘报告后办理
2审批部门5
1竣工验收备案手续在市建管局办理
2物业投入使用许可证在区物业办办理
3建筑面积实测绘在交易中心测绘科办理
4权属备案在市交易中心办理
3工作流程5
1办理工程验收手续工程竣工后,经营部协助工程部申报规划、消防单体验收手续
经营部负责申请规划综合验收,综合验收在市规划局审批,需要提供的材料如下:a)申请书及申请表b)《建设工程规划许可证》及附图c)建设工程环境审查意见及附图d)单体工程验收意见书e)消防验收意见书f)综合测量文件5
2办理竣工验收备案手续规划、消防两项单体验收合格后,由工程部组织各相关部门会签验收表,办理竣工验收备案手续
3办理物业投入使用许可证在正式交房之前,必须办理物业投入使用许可证
在取得竣工验收备案表和规划综合验收合格证之后,应尽快办理该项手续,以免影响交房
该证在区物业办办理,提供资料如下:a)物业投入使用申请表b)工程竣工质量验收和规划管理验收证明c)物业使用合同d)前期物业管理聘用合同e)物业管理所需的配套、网点、办公用房、停车场、自行车棚等移交证明f)垃圾清运证明
