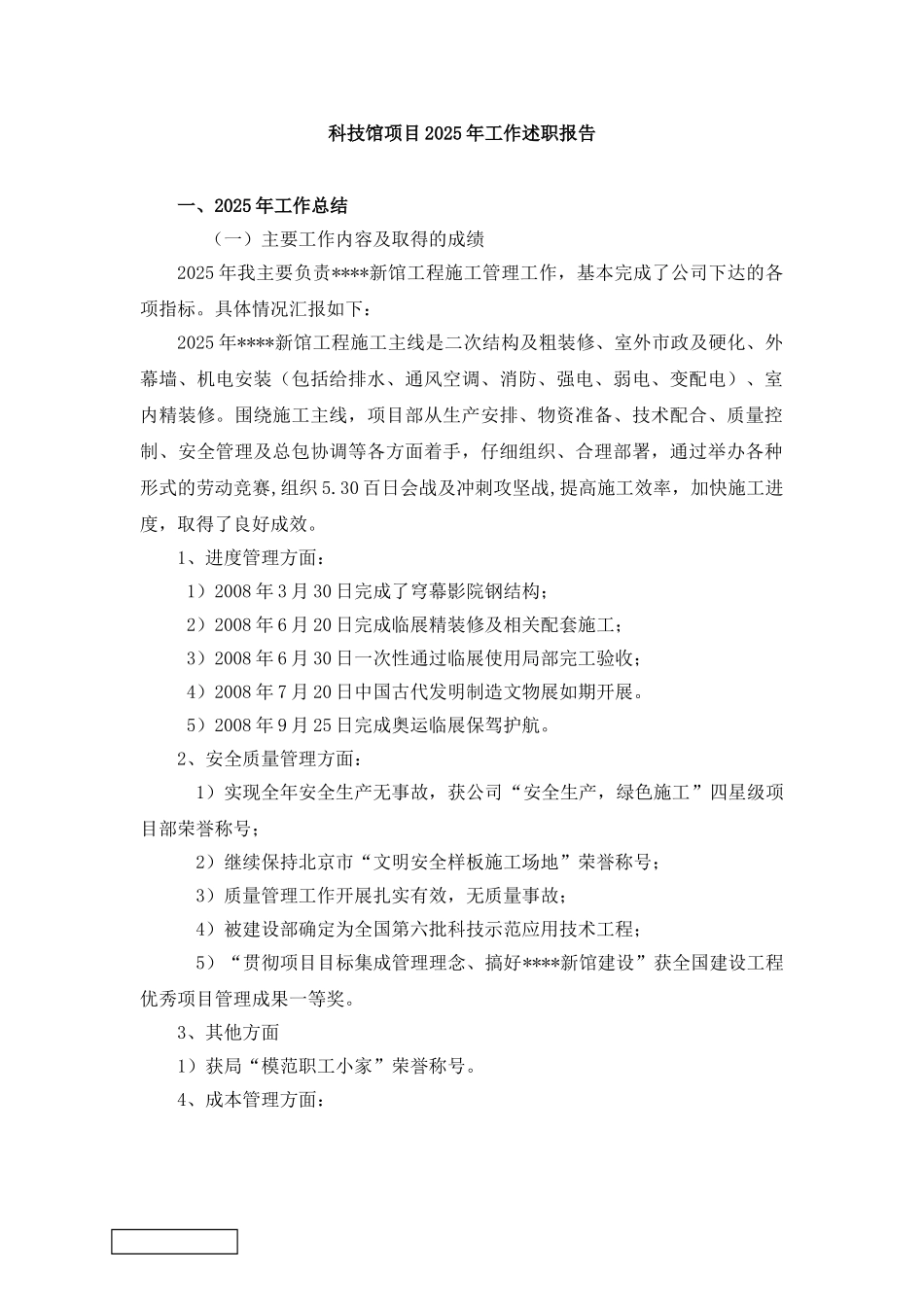

科技馆项目 2025 年工作述职报告一、2025 年工作总结 (一)主要工作内容及取得的成绩2025 年我主要负责****新馆工程施工管理工作,基本完成了公司下达的各项指标
具体情况汇报如下:2025 年****新馆工程施工主线是二次结构及粗装修、室外市政及硬化、外幕墙、机电安装(包括给排水、通风空调、消防、强电、弱电、变配电)、室内精装修
围绕施工主线,项目部从生产安排、物资准备、技术配合、质量控制、安全管理及总包协调等各方面着手,仔细组织、合理部署,通过举办各种形式的劳动竞赛,组织 5
30 百日会战及冲刺攻坚战,提高施工效率,加快施工进度,取得了良好成效
1、进度管理方面: 1)2008 年 3 月 30 日完成了穹幕影院钢结构; 2)2008 年 6 月 20 日完成临展精装修及相关配套施工; 3)2008 年 6 月 30 日一次性通过临展使用局部完工验收; 4)2008 年 7 月 20 日中国古代发明制造文物展如期开展
5)2008 年 9 月 25 日完成奥运临展保驾护航
2、安全质量管理方面:1)实现全年安全生产无事故,获公司“安全生产,绿色施工”四星级项目部荣誉称号; 2)继续保持北京市“文明安全样板施工场地”荣誉称号; 3)质量管理工作开展扎实有效,无质量事故; 4)被建设部确定为全国第六批科技示范应用技术工程; 5)“贯彻项目目标集成管理理念、搞好****新馆建设”获全国建设工程优秀项目管理成果一等奖
3、其他方面1)获局“模范职工小家”荣誉称号

4、成本管理方面:(二)工作思路及目标 1、工作思路: 总包管理、责任分工、专业承包、重点统一、部分集中、法制管理

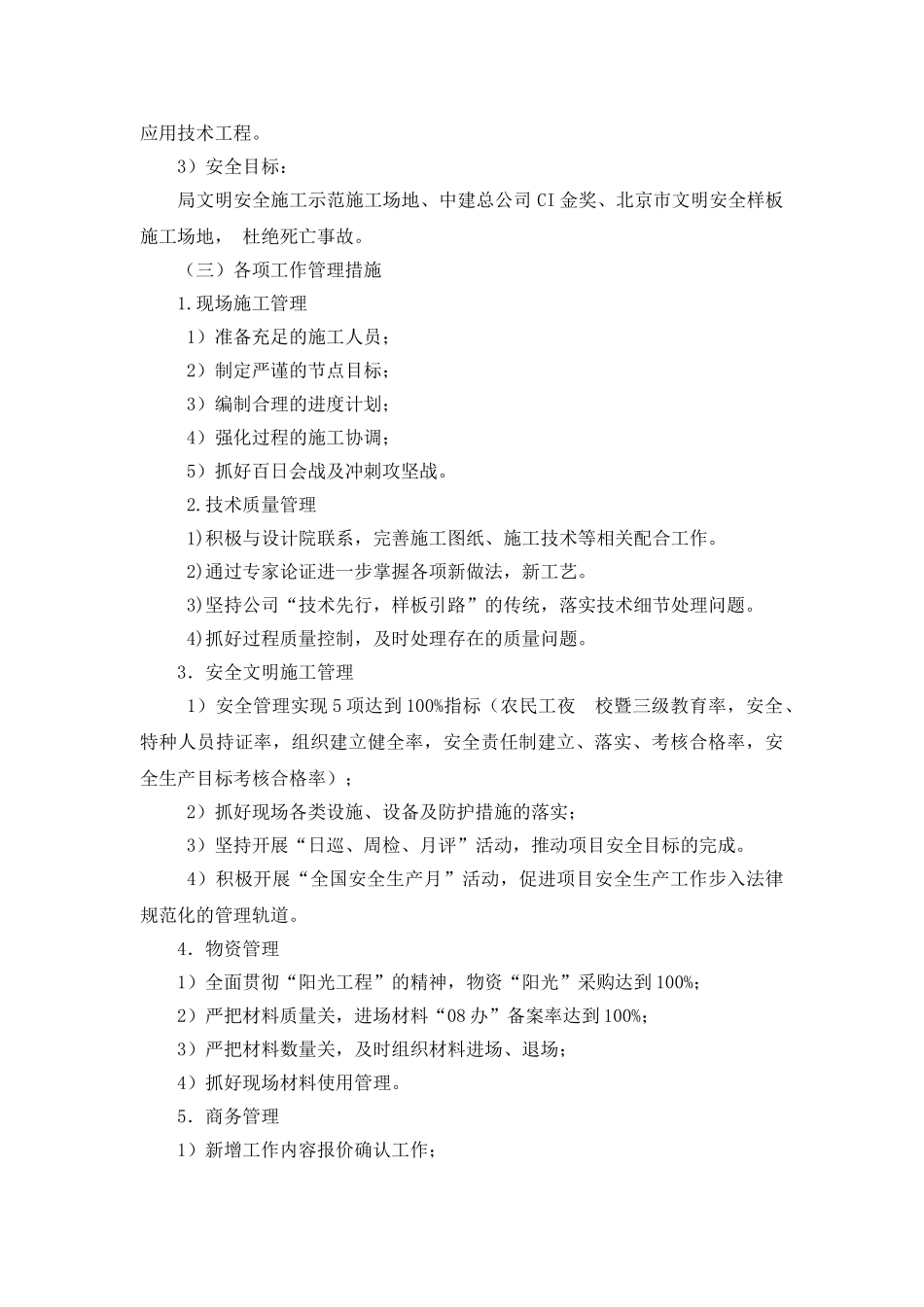

1)项目部编制了《总包管理实施方案》和《总包管理手册》,坚持对外联系、形象策划的统一,各项职责和施工任务合理分配到各施工单位,实行施工管理按专业和区域划分,充分发挥各管理人员及施工单位的积
