区间盾构工程监理实施细则7

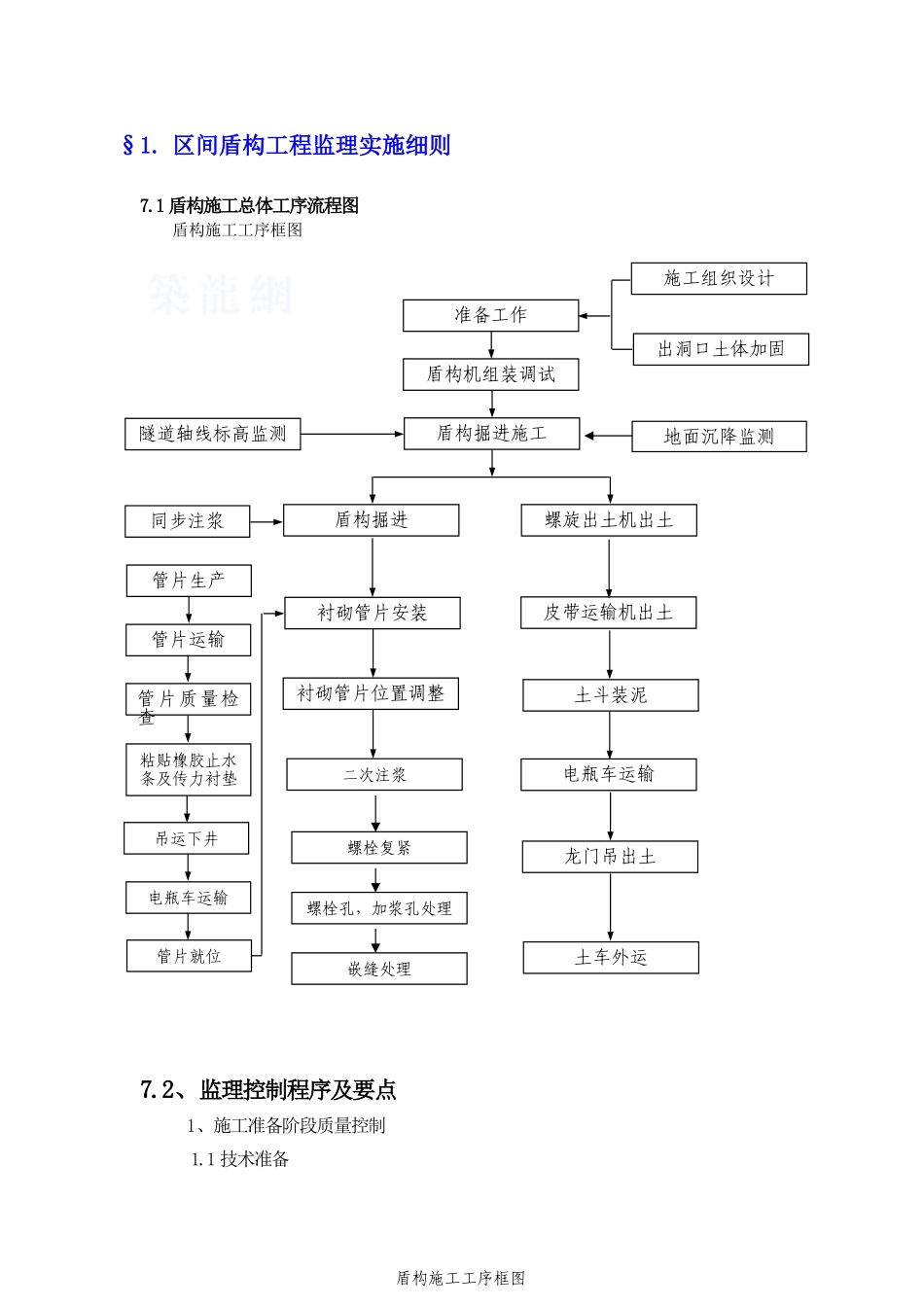

1 盾构施工总体工序流程图 盾构施工工序框图 7
2、监理控制程序及要点1、施工准备阶段质量控制1
1 技术准备施工组织设计出洞口土体加固准备工作盾构机组装调试盾构掘进螺旋出土机出土衬砌管片安装盾构掘进施工皮带运输机出土衬砌管片位置调整土斗装泥电瓶车运输二次注浆龙门吊出土螺栓复紧土车外运嵌缝处理隧道轴线标高监测同步注浆管片生产管片运输管片质量检查粘贴橡胶止水条及传力衬垫吊运下井电瓶车运输管片就位地面沉降监测螺栓孔,加浆孔处理 盾构施工工序框图1

1 熟悉并核对施工设计图纸,发现设计存在的问题及时按程序报建设单位
2 了解和掌握相关技术法律规范、规程和质量验收标准,以及盾构施工的规定
2 审核施工单位的《盾构区间施工方案》 1
1 审核的主要内容1
1 施工方案编制内容和施工单位内部审查手续应齐全
2 施工组织部署合理
3 工期、质量、投资控制要满足合同要求
4 施工方案中的施工方发,工艺应符合设计要求
5 投入现场的机械设备,人员要与工程进度计划相适应
6 工程施工技术管理体系和质量保证措施要完善、可行
2 审批程序盾构区间施工方案由项目管理工程师(或驻地监理工程师)审查,报本监理标段总监理工程师审批,审批后报建设单位项目管理处备案,施工单位应按审批后的施工方案组织施工,施工方案未经报审的不许施工
3 审查、检验施工单位主要技术人员,管理人员和工作人员的资格证书和上岗证书
4 材料、机具设备的检验和要求
1 要求盾构机下井、组装、调试、试掘进后实测数据应符合盾构机合格证中的指标

2 管片进场的检查1
1 检查内容① 检查出厂合格证、物理力学性能检测报告和进场验收记录
② 管片混凝土外观质量不应有严重缺陷
