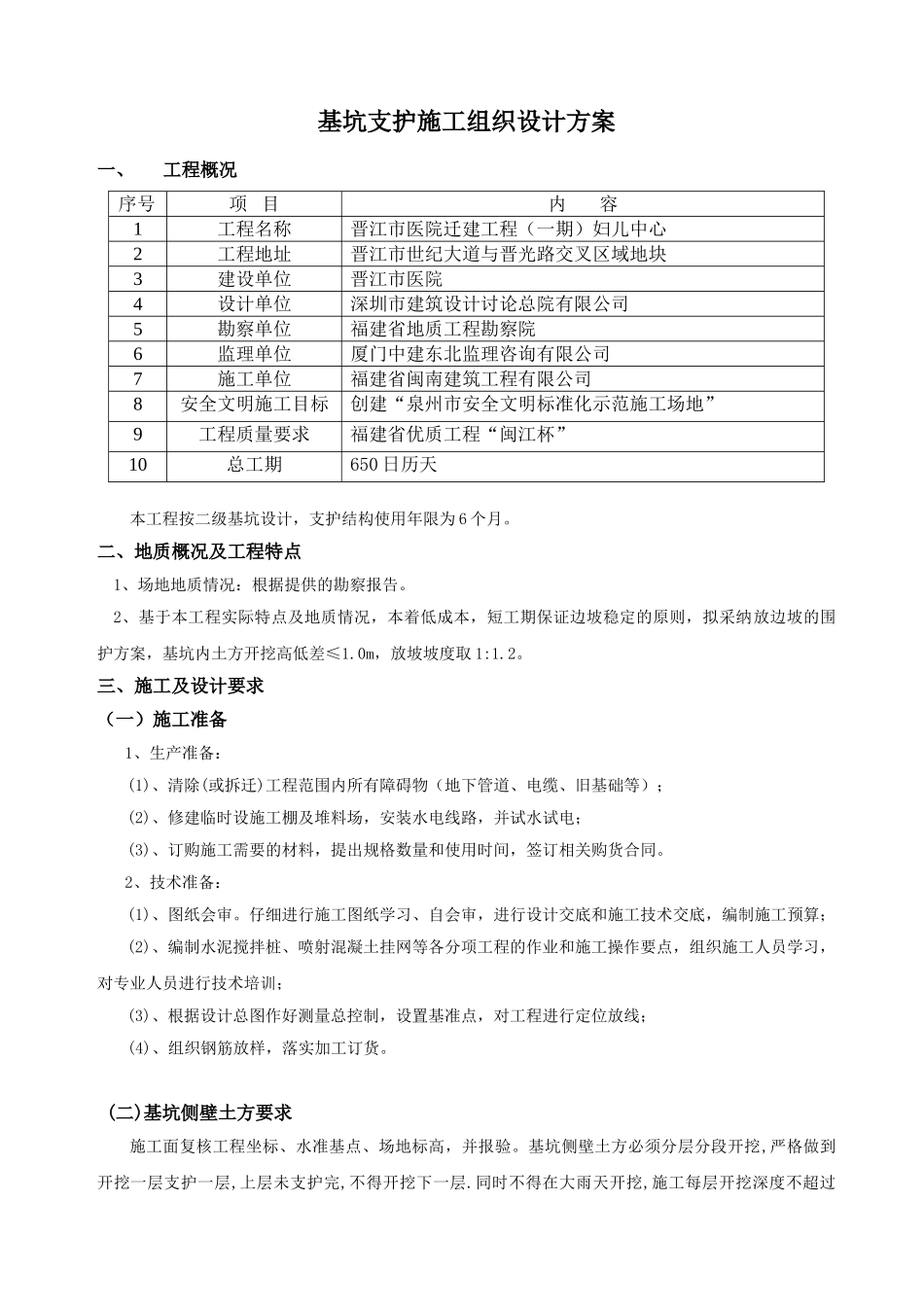

基坑支护施工组织设计方案一、工程概况序号项 目内 容1工程名称晋江市医院迁建工程(一期)妇儿中心2工程地址晋江市世纪大道与晋光路交叉区域地块3建设单位晋江市医院4设计单位深圳市建筑设计讨论总院有限公司5勘察单位福建省地质工程勘察院6监理单位厦门中建东北监理咨询有限公司7施工单位福建省闽南建筑工程有限公司8安全文明施工目标创建“泉州市安全文明标准化示范施工场地”9工程质量要求福建省优质工程“闽江杯”10总工期650 日历天本工程按二级基坑设计,支护结构使用年限为 6 个月
二、地质概况及工程特点 1、场地地质情况:根据提供的勘察报告
2、基于本工程实际特点及地质情况,本着低成本,短工期保证边坡稳定的原则,拟采纳放边坡的围护方案,基坑内土方开挖高低差≤1
0m,放坡坡度取 1:1
三、施工及设计要求(一)施工准备 1、生产准备:(1)、清除(或拆迁)工程范围内所有障碍物(地下管道、电缆、旧基础等);(2)、修建临时设施工棚及堆料场,安装水电线路,并试水试电;(3)、订购施工需要的材料,提出规格数量和使用时间,签订相关购货合同
2、技术准备:(1)、图纸会审
仔细进行施工图纸学习、自会审,进行设计交底和施工技术交底,编制施工预算;(2)、编制水泥搅拌桩、喷射混凝土挂网等各分项工程的作业和施工操作要点,组织施工人员学习,对专业人员进行技术培训;(3)、根据设计总图作好测量总控制,设置基准点,对工程进行定位放线;(4)、组织钢筋放样,落实加工订货
(二)基坑侧壁土方要求施工面复核工程坐标、水准基点、场地标高,并报验
基坑侧壁土方必须分层分段开挖,严格做到开挖一层支护一层,上层未支护完,不得开挖下一层
同时不得在大雨天开挖,施工每层开挖深度不超过1
5m,每段开挖长度不大于 15m,素填土层开挖长度不大于 15m,且应间隔开挖
开挖后应及时对壁面进行修整

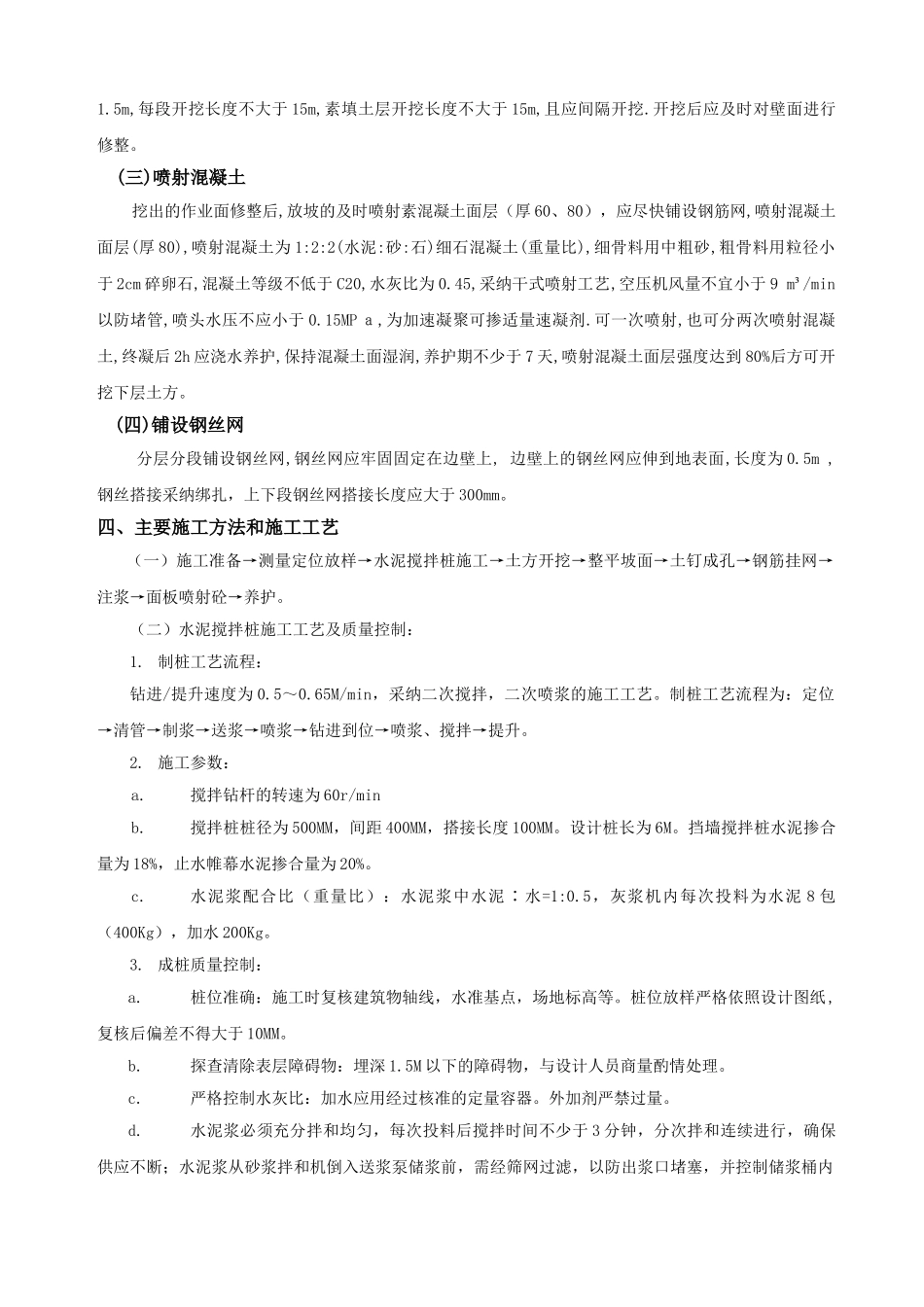

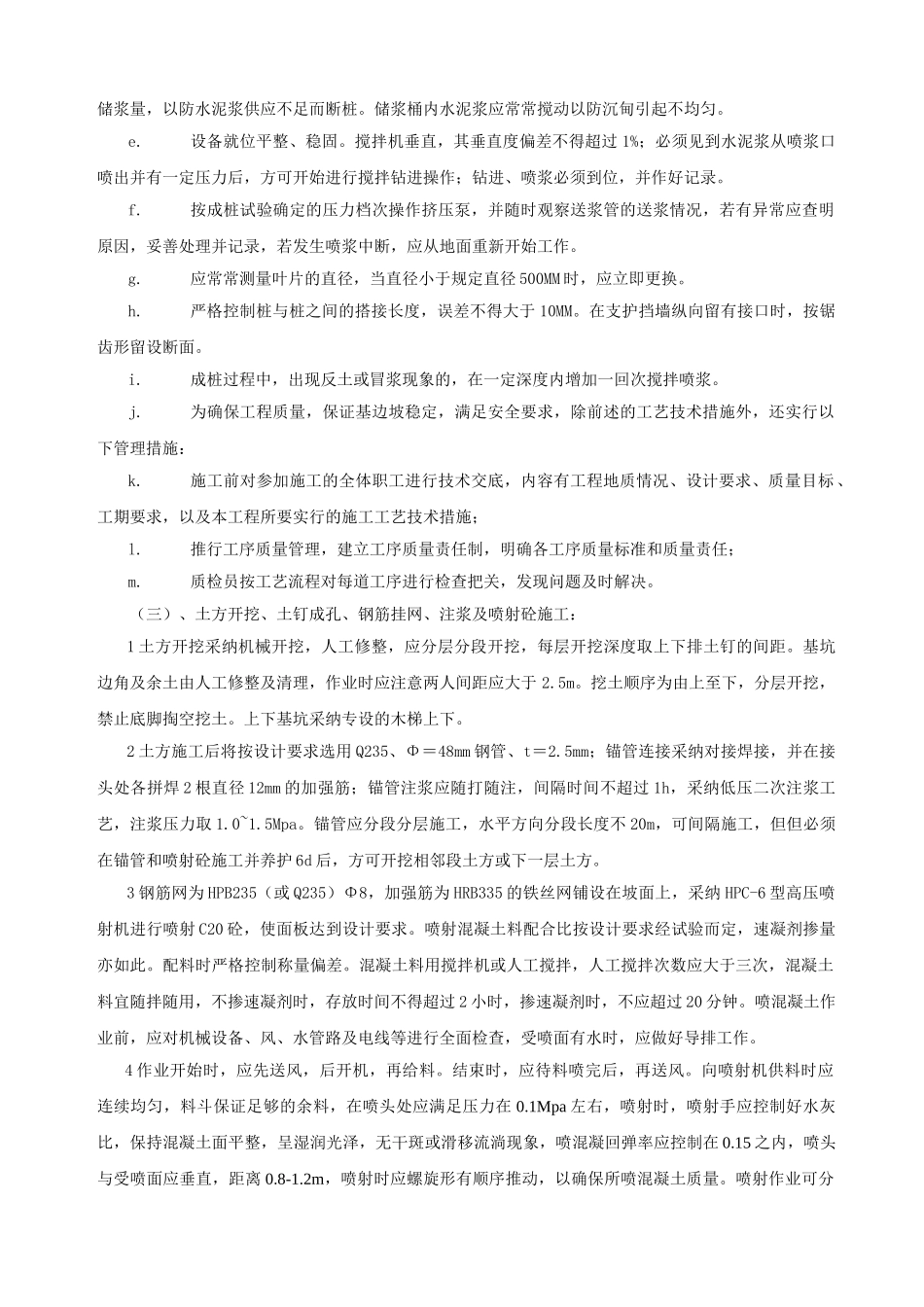

(三)喷射混凝土 挖出
