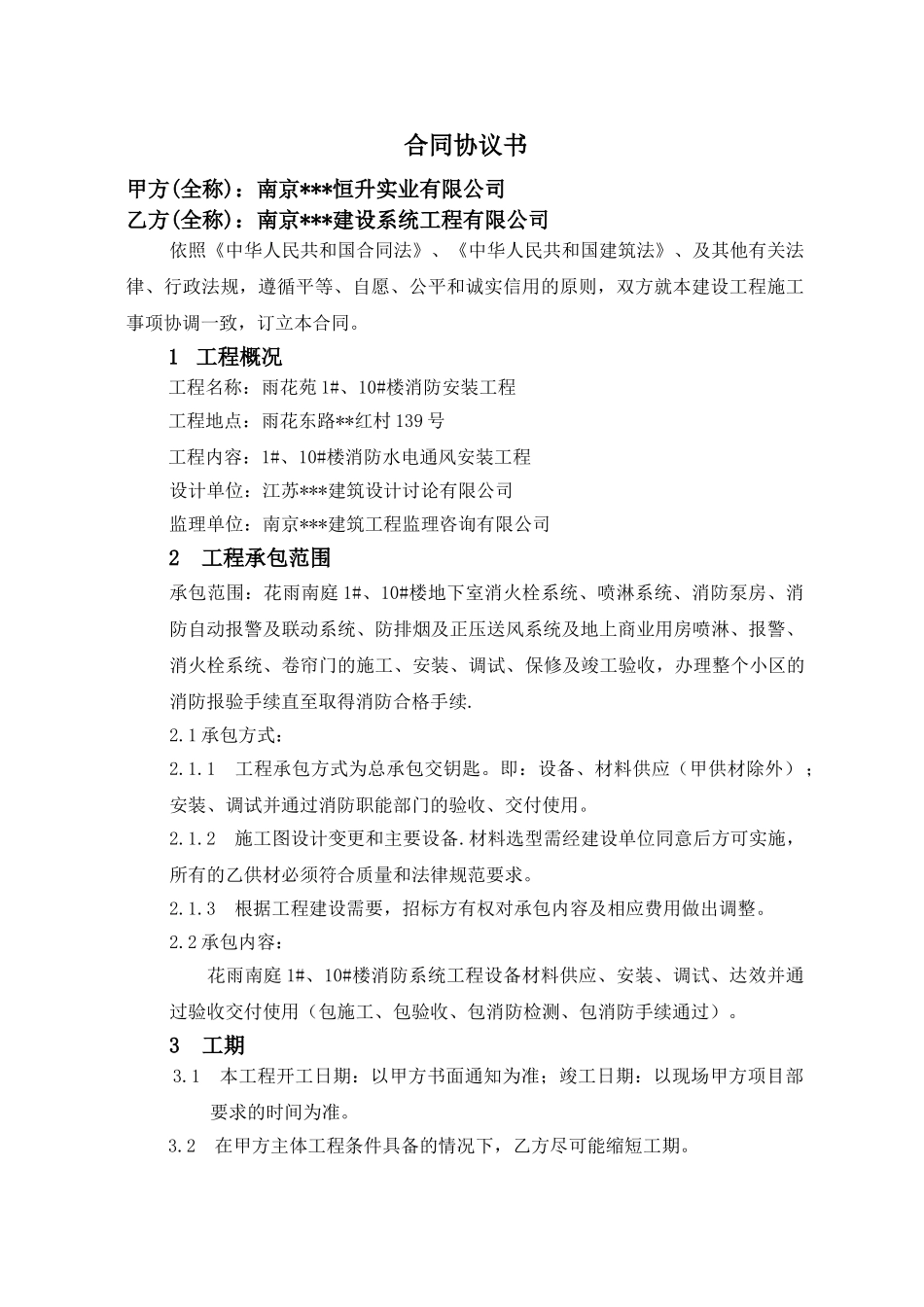

***雨花苑 1#、10#楼消防系统工程承包合同合同编号:甲 方:南京***恒升实业有限公司乙 方:南京***建设系统工程有限公司 合同协议书甲方(全称):南京***恒升实业有限公司乙方(全称):南京***建设系统工程有限公司依照《中华人民共和国合同法》、《中华人民共和国建筑法》、及其他有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就本建设工程施工事项协调一致,订立本合同。1 工程概况工程名称:雨花苑 1#、10#楼消防安装工程工程地点:雨花东路**红村 139 号工程内容:1#、10#楼消防水电通风安装工程设计单位:江苏***建筑设计讨论有限公司监理单位:南京***建筑工程监理咨询有限公司2 工程承包范围承包范围:花雨南庭 1#、10#楼地下室消火栓系统、喷淋系统、消防泵房、消防自动报警及联动系统、防排烟及正压送风系统及地上商业用房喷淋、报警、消火栓系统、卷帘门的施工、安装、调试、保修及竣工验收,办理整个小区的消防报验手续直至取得消防合格手续.2.1 承包方式:2.1.1 工程承包方式为总承包交钥匙。即:设备、材料供应(甲供材除外) ;安装、调试并通过消防职能部门的验收、交付使用。2.1.2 施工图设计变更和主要设备.材料选型需经建设单位同意后方可实施,所有的乙供材必须符合质量和法律规范要求。2.1.3 根据工程建设需要,招标方有权对承包内容及相应费用做出调整。2.2 承包内容: 花雨南庭 1#、10#楼消防系统工程设备材料供应、安装、调试、达效并通过验收交付使用(包施工、包验收、包消防检测、包消防手续通过)。3 工期3.1 本工程开工日期:以甲方书面通知为准;竣工日期:以现场甲方项目部要求的时间为准。3.2在甲方主体工程条件具备的情况下,乙方尽可能缩短工期。3.3因以下原因造成的竣工日期的延误,经甲方代表确认工期相应顺延:3.3.1 一周内,施工过程中非乙方原因停水、停电造成停工累计超过 14 小时;3.3.2 不可抗力;3.3.3 甲方代表同意工期顺延的其他情况。3.4 如属承包人原因造成的工期拖期,则由承包人实行措施抢回,费用由承包人负责。经实行措施仍未达到合同工期要求时,每拖延一天按 500 元扣款。3.4.1 承包人根据发包方要求确定合同工期。并确保各个节点的实现,承包人应严格按节点组织施工。4 价格和费用4.1 工程造价及结算:① 雨花苑 1#地下室消防工程合同预算价为 263570.01 元; 10#地下室消防工程合同预算价为 282564.93 元。② 此次报价只包括地下...
