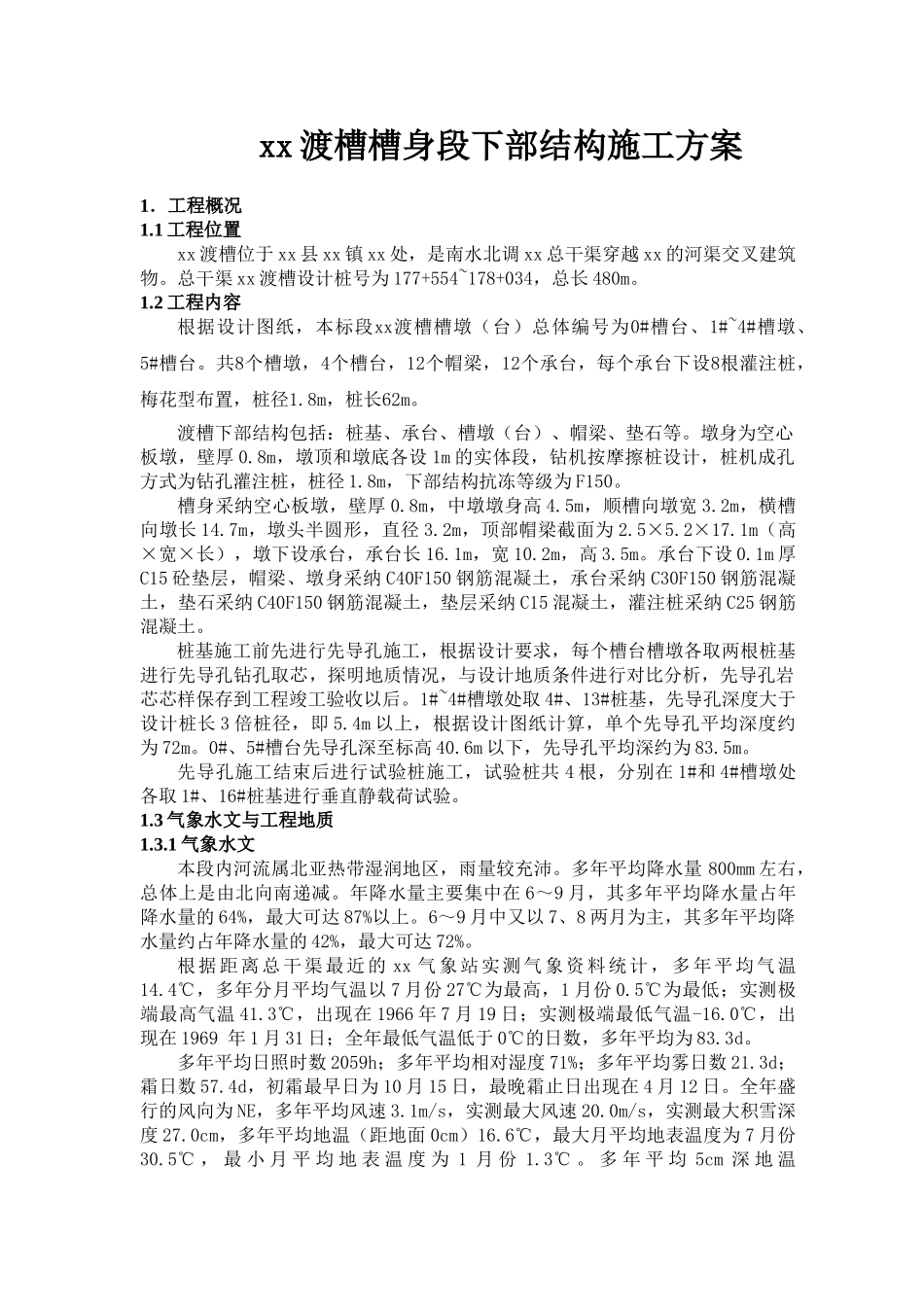

xx 渡槽槽身段下部结构施工方案1.工程概况1.1 工程位置xx 渡槽位于 xx 县 xx 镇 xx 处,是南水北调 xx 总干渠穿越 xx 的河渠交叉建筑物。总干渠 xx 渡槽设计桩号为 177+554~178+034,总长 480m。1.2 工程内容根据设计图纸,本标段xx渡槽槽墩(台)总体编号为0#槽台、1#~4#槽墩、5#槽台。共8个槽墩,4个槽台,12个帽梁,12个承台,每个承台下设8根灌注桩,梅花型布置,桩径1.8m,桩长62m。渡槽下部结构包括:桩基、承台、槽墩(台)、帽梁、垫石等。墩身为空心板墩,壁厚 0.8m,墩顶和墩底各设 1m 的实体段,钻机按摩擦桩设计,桩机成孔方式为钻孔灌注桩,桩径 1.8m,下部结构抗冻等级为 F150。槽身采纳空心板墩,壁厚 0.8m,中墩墩身高 4.5m,顺槽向墩宽 3.2m,横槽向墩长 14.7m,墩头半圆形,直径 3.2m,顶部帽梁截面为 2.5×5.2×17.1m(高×宽×长),墩下设承台,承台长 16.1m,宽 10.2m,高 3.5m。承台下设 0.1m 厚C15 砼垫层,帽梁、墩身采纳 C40F150 钢筋混凝土,承台采纳 C30F150 钢筋混凝土,垫石采纳 C40F150 钢筋混凝土,垫层采纳 C15 混凝土,灌注桩采纳 C25 钢筋混凝土。桩基施工前先进行先导孔施工,根据设计要求,每个槽台槽墩各取两根桩基进行先导孔钻孔取芯,探明地质情况,与设计地质条件进行对比分析,先导孔岩芯芯样保存到工程竣工验收以后。1#~4#槽墩处取 4#、13#桩基,先导孔深度大于设计桩长 3 倍桩径,即 5.4m 以上,根据设计图纸计算,单个先导孔平均深度约为 72m。0#、5#槽台先导孔深至标高 40.6m 以下,先导孔平均深约为 83.5m。先导孔施工结束后进行试验桩施工,试验桩共 4 根,分别在 1#和 4#槽墩处各取 1#、16#桩基进行垂直静载荷试验。1.3 气象水文与工程地质1.3.1 气象水文本段内河流属北亚热带湿润地区,雨量较充沛。多年平均降水量 800mm 左右,总体上是由北向南递减。年降水量主要集中在 6~9 月,其多年平均降水量占年降水量的 64%,最大可达 87%以上。6~9 月中又以 7、8 两月为主,其多年平均降水量约占年降水量的 42%,最大可达 72%。根据距离总干渠最近的 xx 气象站实测气象资料统计,多年平均气温14.4℃,多年分月平均气温以 7 月份 27℃为最高,1 月份 0.5℃为最低;实测极端最高气温 41.3℃,出现在 1966 年 7 月 19 日;实测极端最低气温-16.0℃,出现在 1969 年 1 月 31 日;全年最低气温低于 0℃的...
