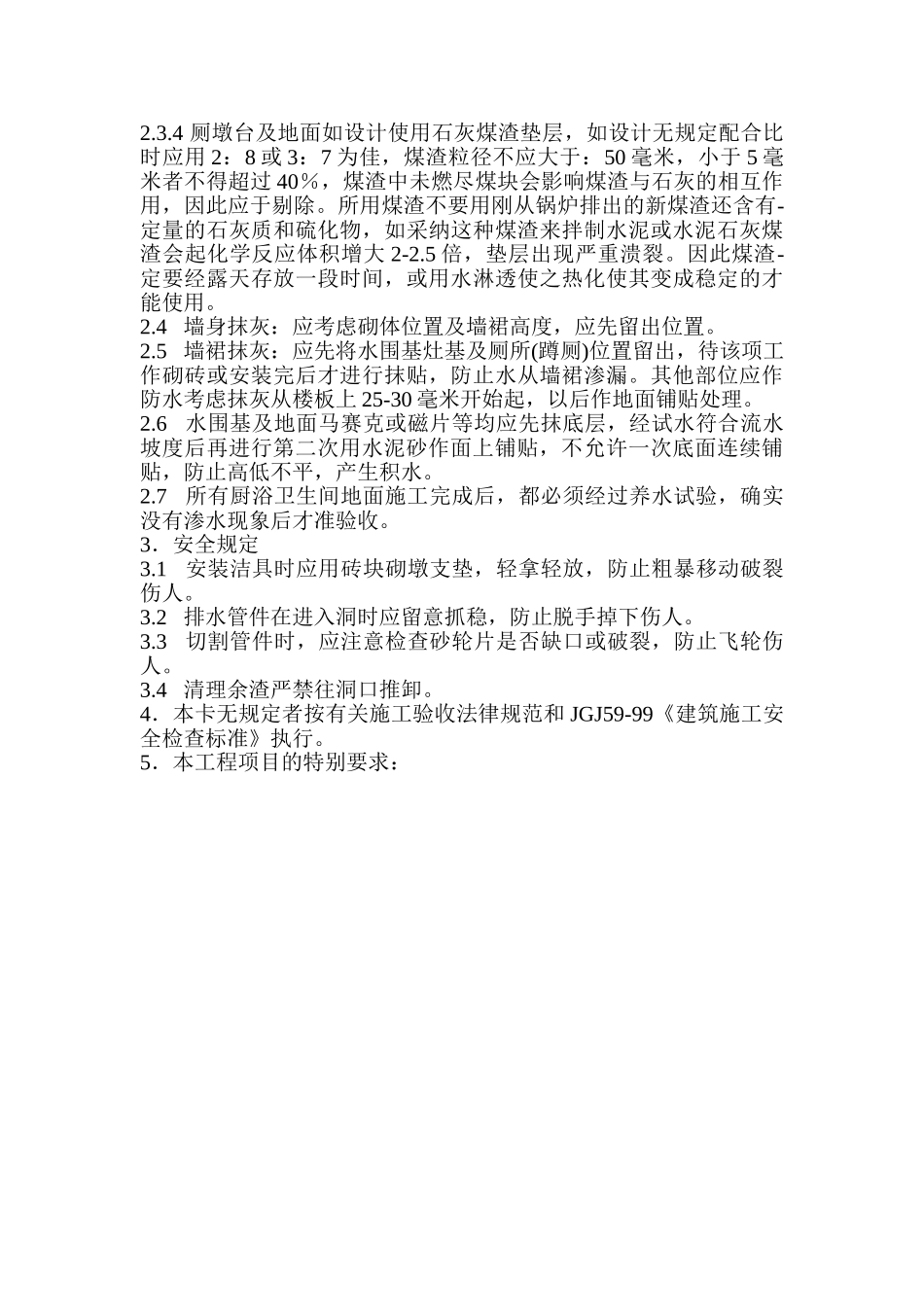

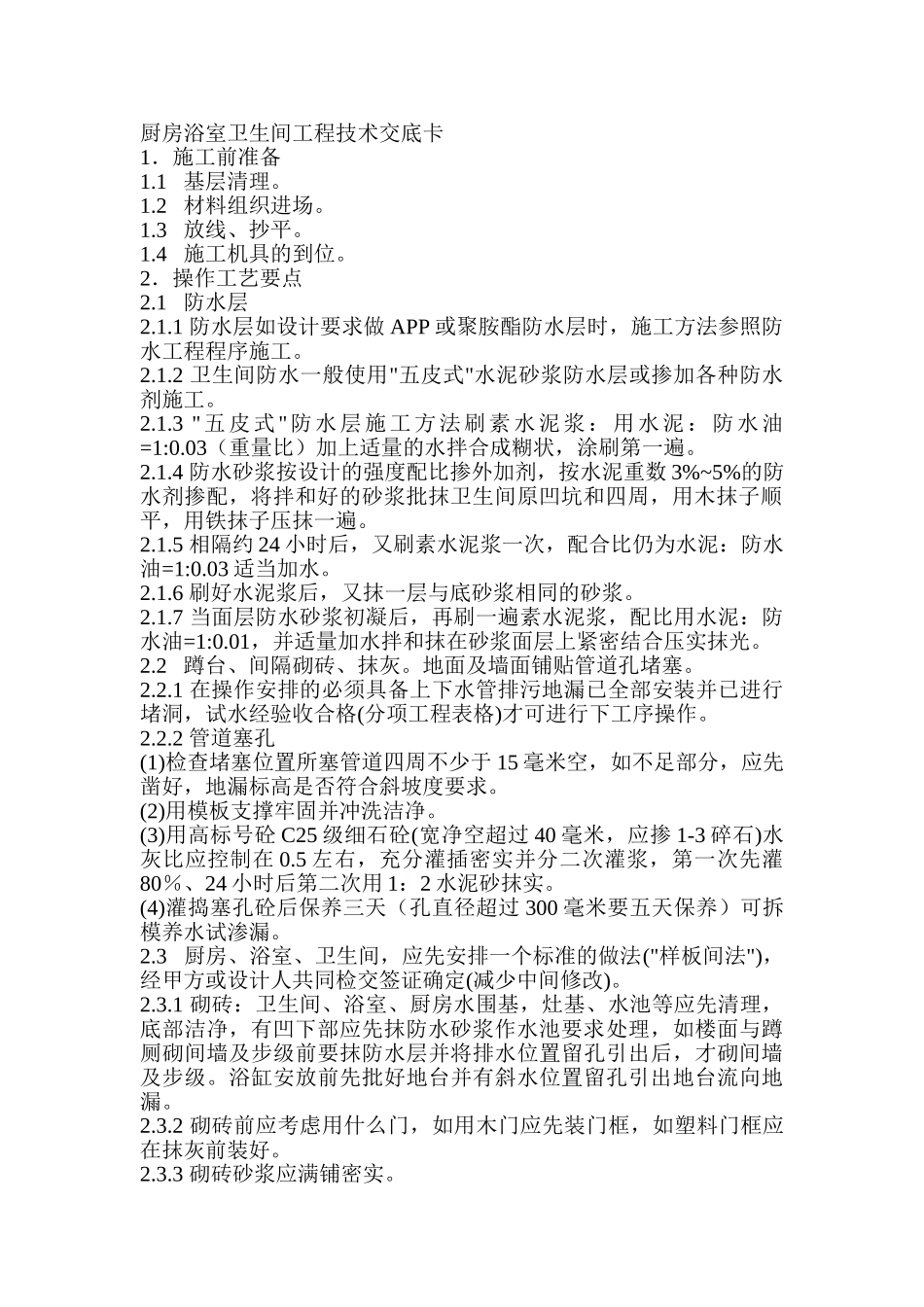

厨房浴室卫生间工程技术交底卡1.施工前准备1.1 基层清理。1.2 材料组织进场。1.3 放线、抄平。1.4 施工机具的到位。2.操作工艺要点2.1 防水层2.1.1 防水层如设计要求做 APP 或聚胺酯防水层时,施工方法参照防水工程程序施工。2.1.2 卫生间防水一般使用"五皮式"水泥砂浆防水层或掺加各种防水剂施工。2.1.3 "五皮式"防水层施工方法刷素水泥浆:用水泥:防水油=1:0.03(重量比)加上适量的水拌合成糊状,涂刷第一遍。2.1.4 防水砂浆按设计的强度配比掺外加剂,按水泥重数 3%~5%的防水剂掺配,将拌和好的砂浆批抹卫生间原凹坑和四周,用木抹子顺平,用铁抹子压抹一遍。2.1.5 相隔约 24 小时后,又刷素水泥浆一次,配合比仍为水泥:防水油=1:0.03 适当加水。2.1.6 刷好水泥浆后,又抹一层与底砂浆相同的砂浆。2.1.7 当面层防水砂浆初凝后,再刷一遍素水泥浆,配比用水泥:防水油=1:0.01,并适量加水拌和抹在砂浆面层上紧密结合压实抹光。2.2 蹲台、间隔砌砖、抹灰。地面及墙面铺贴管道孔堵塞。2.2.1 在操作安排的必须具备上下水管排污地漏已全部安装并已进行堵洞,试水经验收合格(分项工程表格)才可进行下工序操作。2.2.2 管道塞孔(1)检查堵塞位置所塞管道四周不少于 15 毫米空,如不足部分,应先凿好,地漏标高是否符合斜坡度要求。 (2)用模板支撑牢固并冲洗洁净。 (3)用高标号砼 C25 级细石砼(宽净空超过 40 毫米,应掺 1-3 碎石)水灰比应控制在 0.5 左右,充分灌插密实并分二次灌浆,第一次先灌80%、24 小时后第二次用 1:2 水泥砂抹实。 (4)灌捣塞孔砼后保养三天(孔直径超过 300 毫米要五天保养)可拆模养水试渗漏。2.3 厨房、浴室、卫生间,应先安排一个标准的做法("样板间法"),经甲方或设计人共同检交签证确定(减少中间修改)。2.3.1 砌砖:卫生间、浴室、厨房水围基,灶基、水池等应先清理,底部洁净,有凹下部应先抹防水砂浆作水池要求处理,如楼面与蹲厕砌间墙及步级前要抹防水层并将排水位置留孔引出后,才砌间墙及步级。浴缸安放前先批好地台并有斜水位置留孔引出地台流向地漏。2.3.2 砌砖前应考虑用什么门,如用木门应先装门框,如塑料门框应在抹灰前装好。2.3.3 砌砖砂浆应满铺密实。2.3.4 厕墩台及地面如设计使用石灰煤渣垫层,如设计无规定配合比时应用 2:8 或 3:7 为佳,煤渣粒径不应大于:50 毫米,小于 5 毫米者不得超过 40%,煤渣中未燃尽煤块会影响煤渣与石灰的相互作...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

厨房浴室卫生间工程技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
