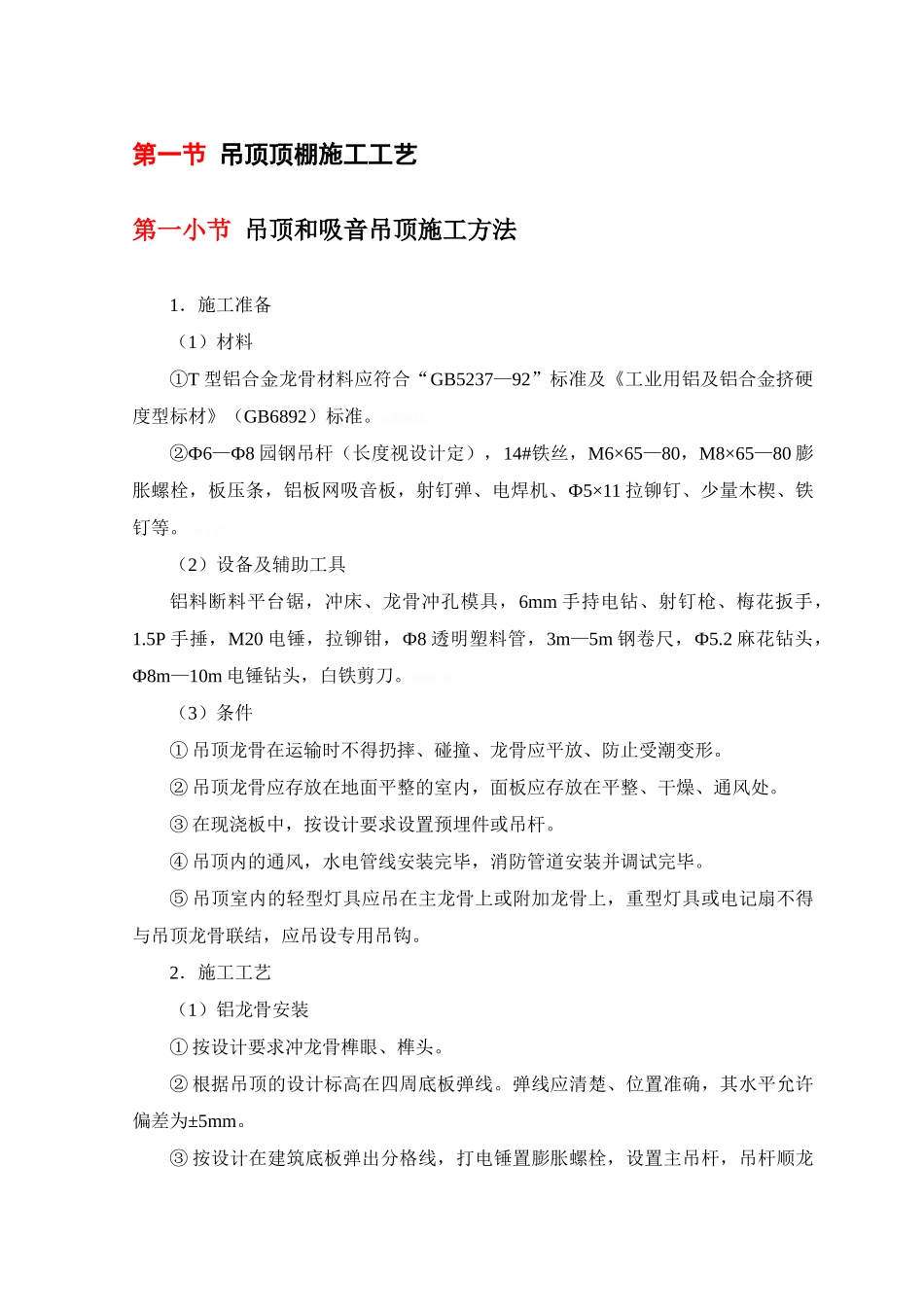

第一节 吊顶顶棚施工工艺第一小节 吊顶和吸音吊顶施工方法1.施工准备(1)材料①T 型铝合金龙骨材料应符合“GB5237—92”标准及《工业用铝及铝合金挤硬度型标材》(GB6892)标准
ajB2h1X
②Ф6—Ф8 园钢吊杆(长度视设计定),14#铁丝,M6×65—80,M8×65—80 膨胀螺栓,板压条,铝板网吸音板,射钉弹、电焊机、Ф5×11 拉铆钉、少量木楔、铁钉等
aaCywX1
(2)设备及辅助工具铝料断料平台锯,冲床、龙骨冲孔模具,6mm 手持电钻、射钉枪、梅花扳手,1
5P 手捶,M20 电锤,拉铆钳,Ф8 透明塑料管,3m—5m 钢卷尺,Ф5
2 麻花钻头,Ф8m—10m 电锤钻头,白铁剪刀
WkQKzQn
(3)条件① 吊顶龙骨在运输时不得扔摔、碰撞、龙骨应平放、防止受潮变形
② 吊顶龙骨应存放在地面平整的室内,面板应存放在平整、干燥、通风处
③ 在现浇板中,按设计要求设置预埋件或吊杆
④ 吊顶内的通风,水电管线安装完毕,消防管道安装并调试完毕
⑤ 吊顶室内的轻型灯具应吊在主龙骨上或附加龙骨上,重型灯具或电记扇不得与吊顶龙骨联结,应吊设专用吊钩
2.施工工艺(1)铝龙骨安装① 按设计要求冲龙骨榫眼、榫头
② 根据吊顶的设计标高在四周底板弹线
弹线应清楚、位置准确,其水平允许偏差为±5mm

③ 按设计在建筑底板弹出分格线,打电锤置膨胀螺栓,设置主吊杆,吊杆顺龙骨方向设置,其间距为 3—4 倍 D(D 为主龙骨纵向分格尺寸);吊杆距主龙骨端部不得超过 300mm,否则应增设吊杆,吊杆与设备相遇,应调整吊点构造或增设吊杆
pMVaoQi
④ 用射钉枪在龙骨上方打铁丝固定吊点孔,间距为 2—3 倍 D
⑤ 安装边龙骨,边龙骨用射钉枪直接固定于四周墙上
⑥ 吊挂好龙骨后,接通线按吊顶面积大小设置水平控制交叉线,平顶中部应起拱,起拱高度不小于房间短向跨度 1/200
