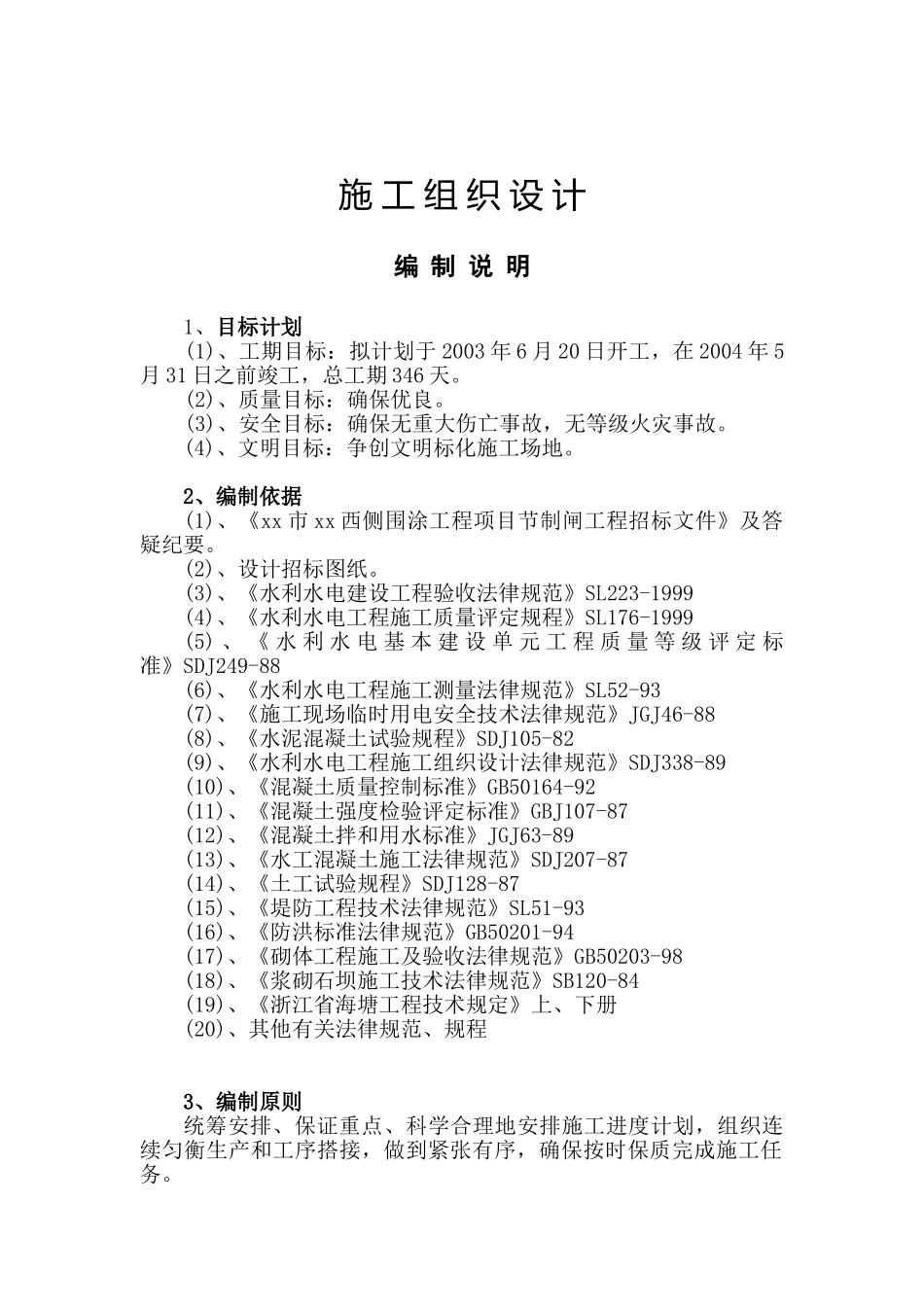

施 工 组 织 设 计编 制 说 明1、目标计划(1)、工期目标:拟计划于 2003 年 6 月 20 日开工,在 2004 年 5月 31 日之前竣工,总工期 346 天
(2)、质量目标:确保优良
(3)、安全目标:确保无重大伤亡事故,无等级火灾事故
(4)、文明目标:争创文明标化施工场地
2、编制依据(1)、《xx 市 xx 西侧围涂工程项目节制闸工程招标文件》及答疑纪要
(2)、设计招标图纸
(3)、《水利水电建设工程验收法律规范》SL223-1999(4)、《水利水电工程施工质量评定规程》SL176-1999(5) 、 《 水 利 水 电 基 本 建 设 单 元 工 程 质 量 等 级 评 定 标准》SDJ249-88(6)、《水利水电工程施工测量法律规范》SL52-93(7)、《施工现场临时用电安全技术法律规范》JGJ46-88(8)、《水泥混凝土试验规程》SDJ105-82(9)、《水利水电工程施工组织设计法律规范》SDJ338-89(10)、《混凝土质量控制标准》GB50164-92(11)、《混凝土强度检验评定标准》GBJ107-87(12)、《混凝土拌和用水标准》JGJ63-89(13)、《水工混凝土施工法律规范》SDJ207-87(14)、《土工试验规程》SDJ128-87(15)、《堤防工程技术法律规范》SL51-93(16)、《防洪标准法律规范》GB50201-94(17)、《砌体工程施工及验收法律规范》GB50203-98(18)、《浆砌石坝施工技术法律规范》SB120-84(19)、《浙江省海塘工程技术规定》上、下册(20)、其他有关法律规范、规程3、编制原则统筹安排、保证重点、科学合理地安排施工进度计划,组织连续匀衡生产和工序搭接,做到紧张有序,确保按时保质完成施工任务

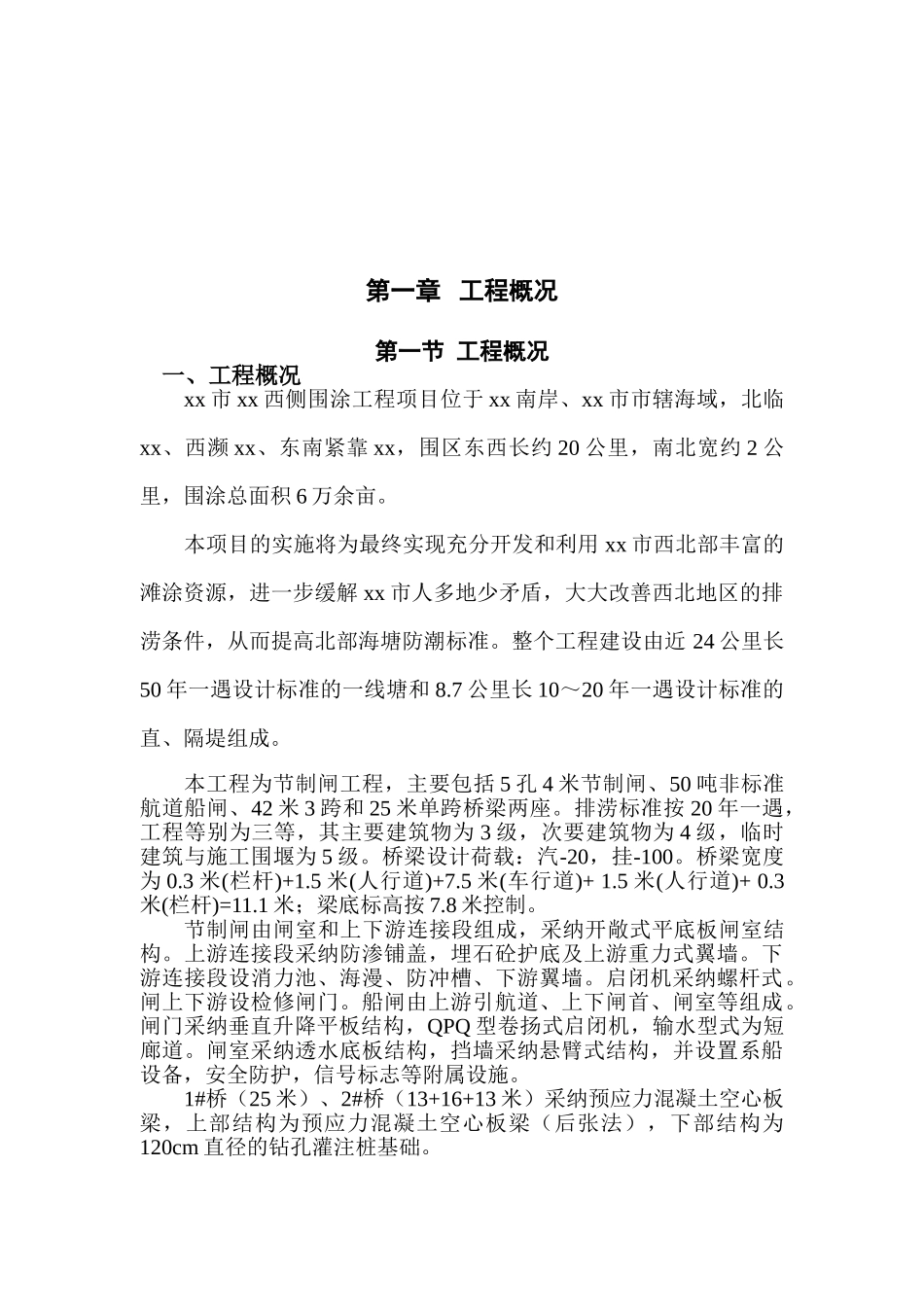

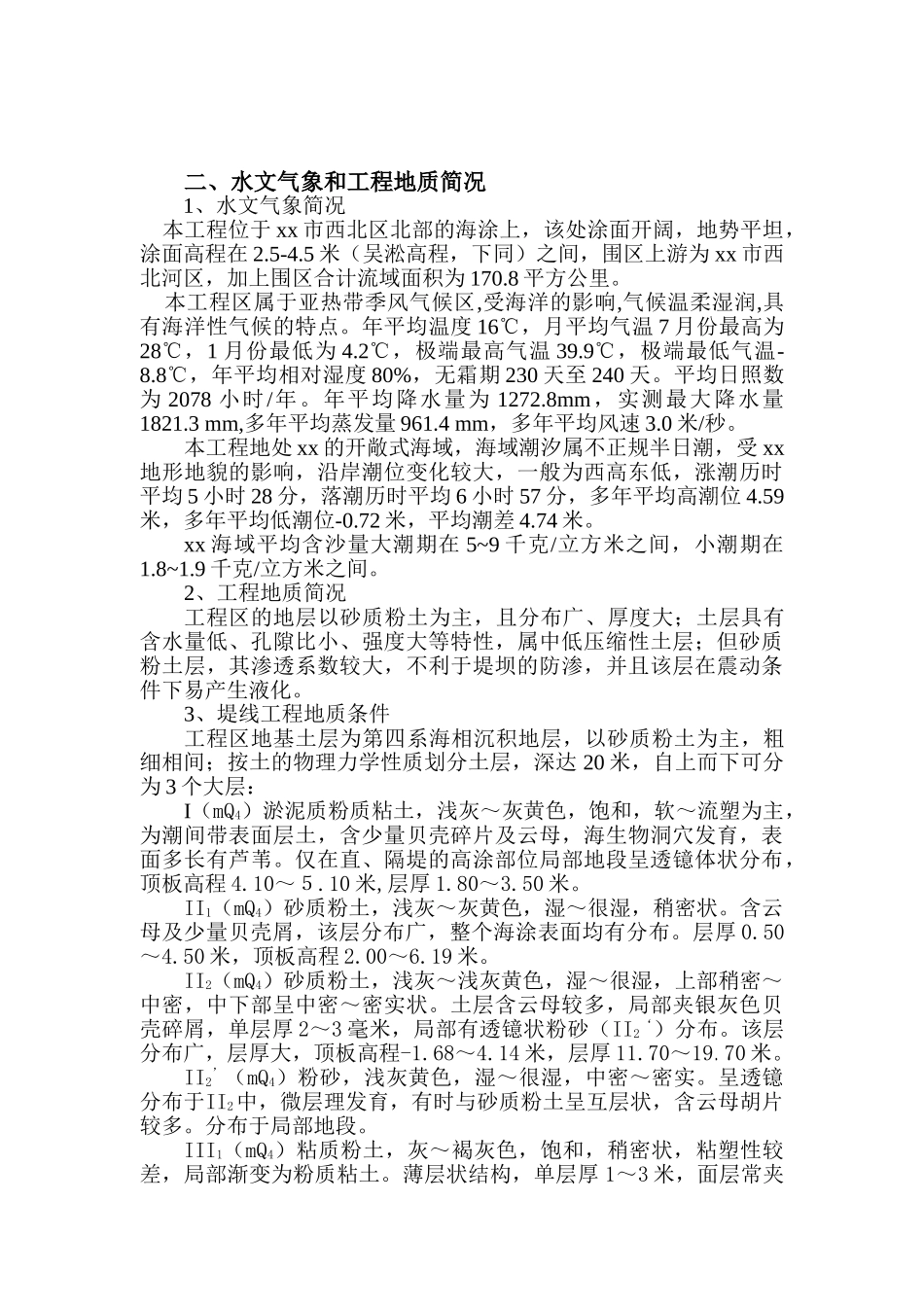

第一章 工程概况第一节 工程概况 一、工程概况xx 市 xx 西侧围涂工
