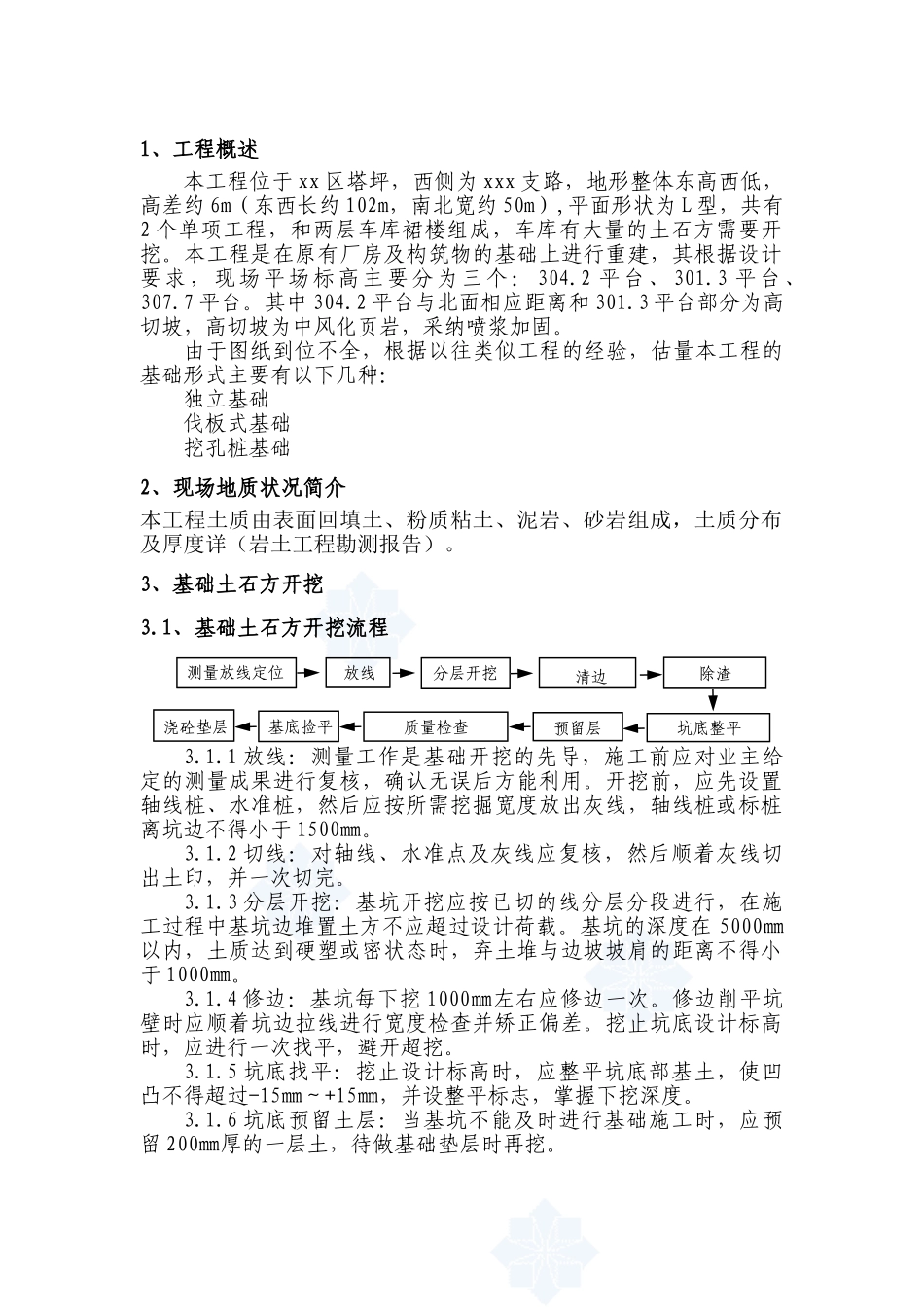

1、工程概述本工程位于 xx 区塔坪,西侧为 xxx 支路,地形整体东高西低,高差约 6m(东西长约 102m,南北宽约 50m),平面形状为 L 型,共有2 个单项工程,和两层车库裙楼组成,车库有大量的土石方需要开挖
本工程是在原有厂房及构筑物的基础上进行重建,其根据设计要求,现场平场标高主要分为三个: 304
2 平台、301
3 平台、307
其中 304
2 平台与北面相应距离和 301
3 平台部分为高切坡,高切坡为中风化页岩,采纳喷浆加固
由于图纸到位不全,根据以往类似工程的经验,估量本工程的基础形式主要有以下几种:独立基础伐板式基础挖孔桩基础2、现场地质状况简介本工程土质由表面回填土、粉质粘土、泥岩、砂岩组成,土质分布及厚度详(岩土工程勘测报告)
3、基础土石方开挖3
1、基础土石方开挖流程3
1 放线:测量工作是基础开挖的先导,施工前应对业主给定的测量成果进行复核,确认无误后方能利用
开挖前,应先设置轴线桩、水准桩,然后应按所需挖掘宽度放出灰线,轴线桩或标桩离坑边不得小于 1500㎜
2 切线:对轴线、水准点及灰线应复核,然后顺着灰线切出土印,并一次切完
3 分层开挖:基坑开挖应按已切的线分层分段进行,在施工过程中基坑边堆置土方不应超过设计荷载
基坑的深度在 5000㎜以内,土质达到硬塑或密状态时,弃土堆与边坡坡肩的距离不得小于 1000㎜
4 修边:基坑每下挖 1000㎜左右应修边一次
修边削平坑壁时应顺着坑边拉线进行宽度检查并矫正偏差
挖止坑底设计标高时,应进行一次找平,避开超挖
5 坑底找平:挖止设计标高时,应整平坑底部基土,使凹凸不得超过-15㎜~+15㎜,并设整平标志,掌握下挖深度
6 坑底预留土层:当基坑不能及时进行基础施工时,应预留 200㎜厚的一层土,待做基础垫层时再挖
测量放线定位测量放
