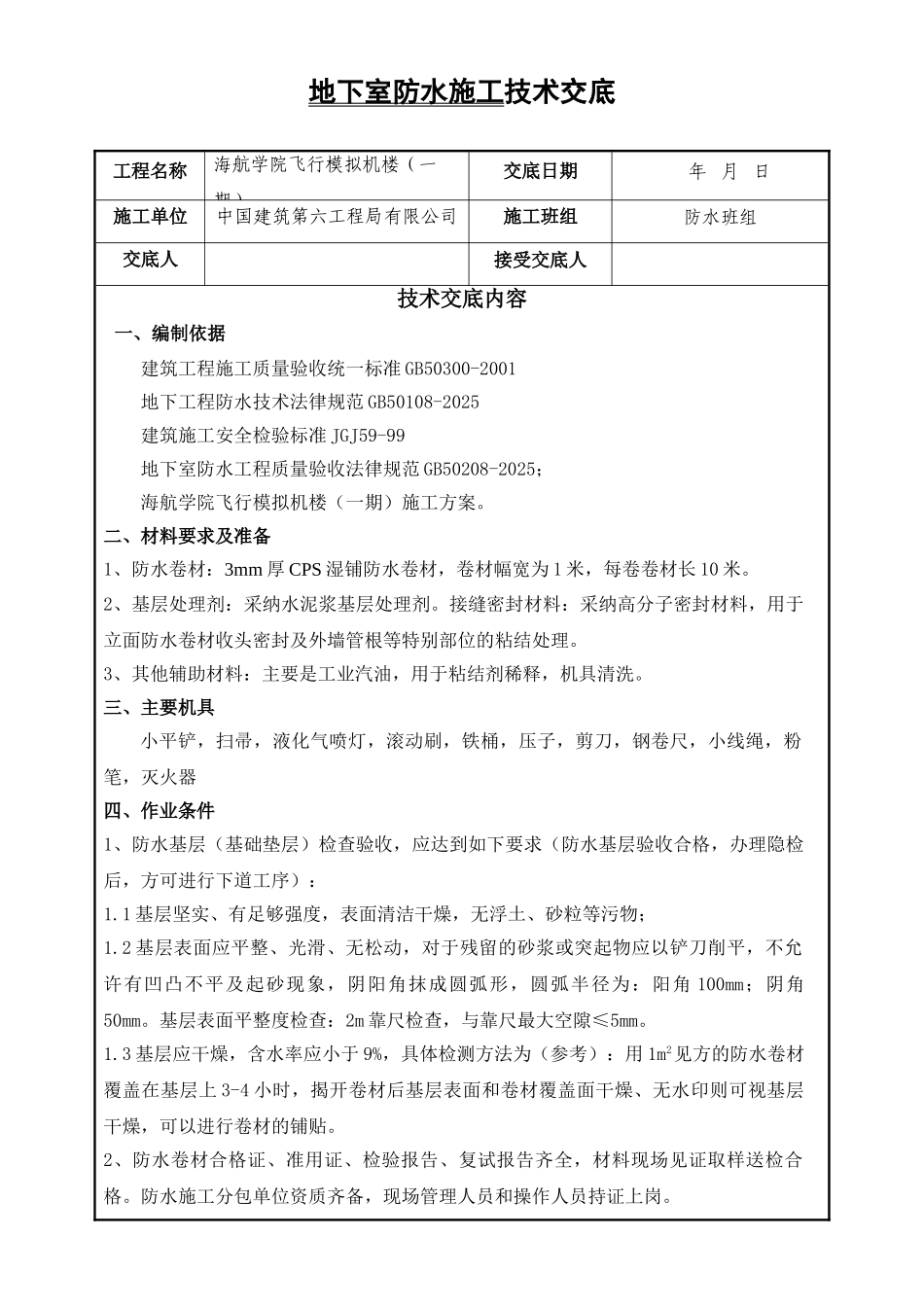

地下室防水施工技术交底工程名称海航学院飞行模拟机楼(一期)交底日期 年 月 日施工单位中国建筑第六工程局有限公司施工班组防水班组交底人接受交底人技术交底内容 一、编制依据建筑工程施工质量验收统一标准 GB50300-2001地下工程防水技术法律规范 GB50108-2025建筑施工安全检验标准 JGJ59-99地下室防水工程质量验收法律规范 GB50208-2025;海航学院飞行模拟机楼(一期)施工方案
二、材料要求及准备1、防水卷材:3mm 厚 CPS 湿铺防水卷材,卷材幅宽为 1 米,每卷卷材长 10 米
2、基层处理剂:采纳水泥浆基层处理剂
接缝密封材料:采纳高分子密封材料,用于立面防水卷材收头密封及外墙管根等特别部位的粘结处理
3、其他辅助材料:主要是工业汽油,用于粘结剂稀释,机具清洗
三、主要机具小平铲,扫帚,液化气喷灯,滚动刷,铁桶,压子,剪刀,钢卷尺,小线绳,粉笔,灭火器四、作业条件1、防水基层(基础垫层)检查验收,应达到如下要求(防水基层验收合格,办理隐检后,方可进行下道工序):1
1 基层坚实、有足够强度,表面清洁干燥,无浮土、砂粒等污物;1
2 基层表面应平整、光滑、无松动,对于残留的砂浆或突起物应以铲刀削平,不允许有凹凸不平及起砂现象,阴阳角抹成圆弧形,圆弧半径为:阳角 100mm;阴角50mm
基层表面平整度检查:2m 靠尺检查,与靠尺最大空隙≤5mm
3 基层应干燥,含水率应小于 9%,具体检测方法为(参考):用 1m2见方的防水卷材覆盖在基层上 3-4 小时,揭开卷材后基层表面和卷材覆盖面干燥、无水印则可视基层干燥,可以进行卷材的铺贴
2、防水卷材合格证、准用证、检验报告、复试报告齐全,材料现场见证取样送检合格
防水施工分包单位资质齐备,现场管理人员和操作人员持证上岗
3、防水导墙砌筑完成,表面及导墙表面已抹平压光,符合防水基层要求
