电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

城市截污管线工程穿越铁路套管内管线施工施工措施p

城市截污管线工程穿越铁路套管内管线施工施工措施p_第1页
1/3
城市截污管线工程穿越铁路套管内管线施工施工措施p_第2页
2/3
城市截污管线工程穿越铁路套管内管线施工施工措施p_第3页
3/3

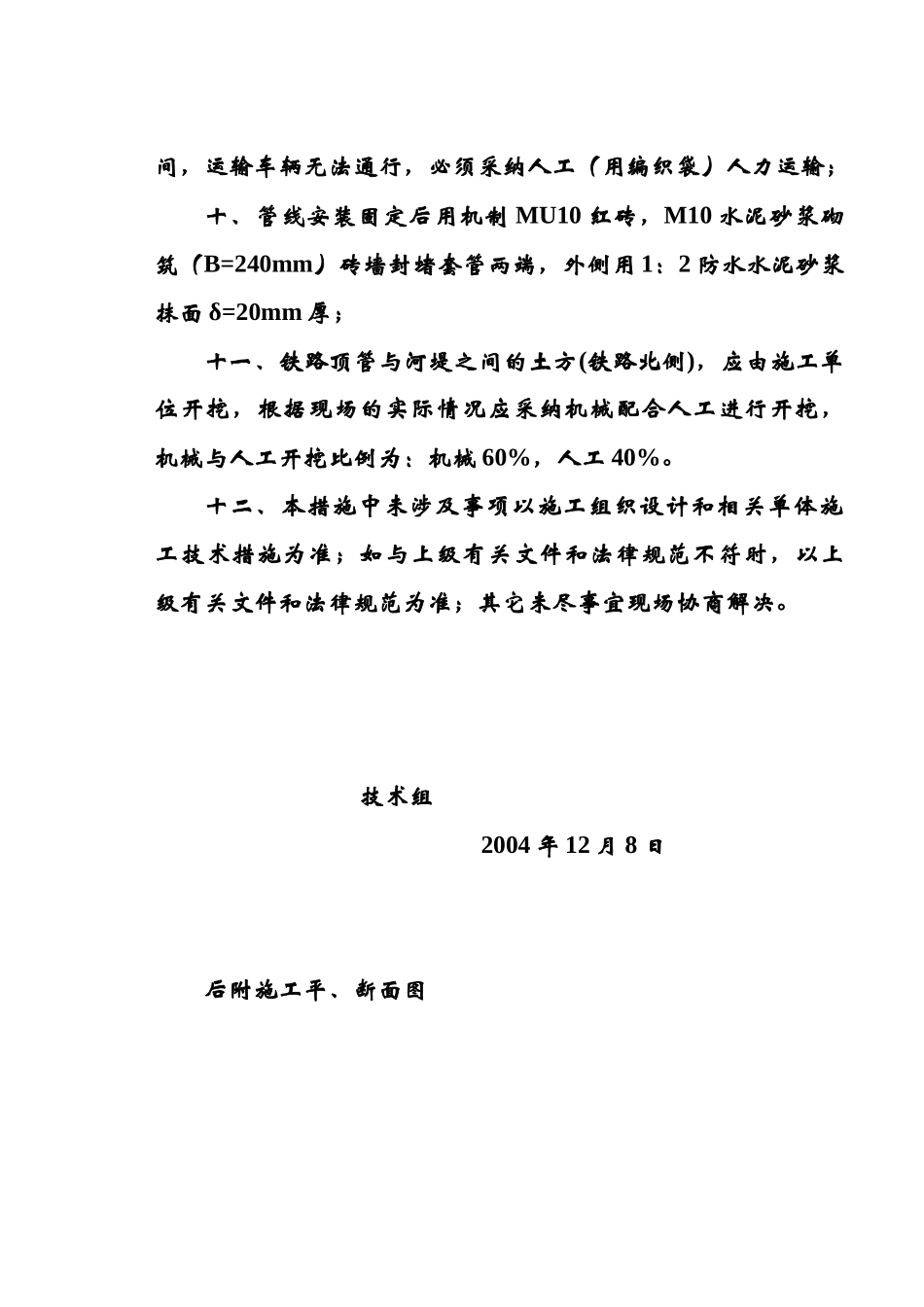

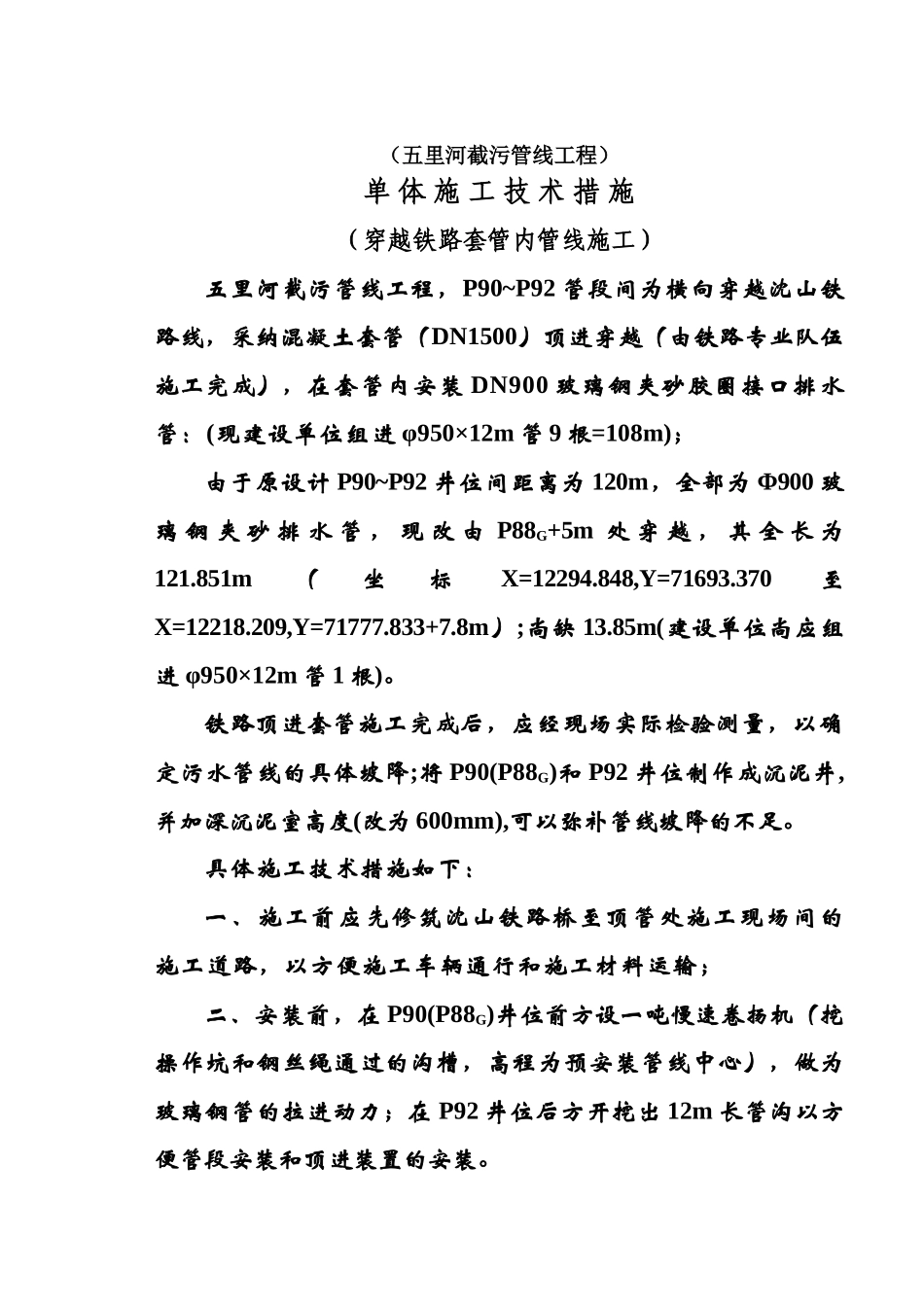

(五里河截污管线工程)单 体 施 工 技 术 措 施(穿越铁路套管内管线施工)五里河截污管线工程,P90~P92 管段间为横向穿越沈山铁路线,采纳混凝土套管(DN1500)顶进穿越(由铁路专业队伍施工完成),在套管内安装 DN900 玻璃钢夹砂胶圈接口排水管:(现建设单位组进 φ950×12m 管 9 根=108m);由于原设计 P90~P92 井位间距离为 120m,全部为 Φ900 玻璃 钢 夹 砂 排 水 管 , 现 改 由 P88G+5m 处 穿 越 , 其 全 长 为121.851m(坐标X=12294.848,Y=71693.370至X=12218.209,Y=71777.833+7.8m);尚缺 13.85m(建设单位尚应组进 φ950×12m 管 1 根)。铁路顶进套管施工完成后,应经现场实际检验测量,以确定污水管线的具体坡降;将 P90(P88G)和 P92 井位制作成沉泥井,并加深沉泥室高度(改为 600mm),可以弥补管线坡降的不足。具体施工技术措施如下:一、施工前应先修筑沈山铁路桥至顶管处施工现场间的施工道路,以方便施工车辆通行和施工材料运输;二、安装前,在 P90(P88G)井位前方设一吨慢速卷扬机(挖操作坑和钢丝绳通过的沟槽,高程为预安装管线中心),做为玻璃钢管的拉进动力;在 P92 井位后方开挖出 12m 长管沟以方便管段安装和顶进装置的安装。三、混凝土垫层施工前应先设 4~6 台污水泵昼夜排除地下水和套管内的积水,排出的污水应设临时管线排放到河道内,不得就地排放到农田内;四、在顶进套管内底浇筑 C10 混凝土垫层 δ=150~400mm 厚(调整套管内污水管线坡降)同时将两根通长[16 槽钢或Ⅰ 16 工字钢预埋在垫层内(高出垫层 30mm,用 Φ12 钢筋,L=200mm,@=500mm 焊接,作锚固筋锚固在垫层内);五 、 在 玻 璃 钢 管 两 端 底 部 用 δ=6mm 厚 钢 板B=300mm,L=1300mm,做为滑动铁,防止拖动管段时划伤管体;六、管段安装一根,用卷扬机拖进一根(后顶前拖,后面设 200t 千斤顶顶进,以防安装完的管线脱节),管口留在套管外以方便安装;使用 5t 倒链、3/4″钢丝绳和横杠将管段的插口胶圈缓慢拉入承口内;七、管线安装就位后,每一根管段用 3 道-10×100mm 扁钢沿管段外周长捆绑并焊接在槽钢(工字钢)上,用以固定管线,防止管线运行时移动;八、Φ900 玻璃钢夹砂排水管安装前,在挖操作坑和拖进钢丝绳通过的管沟的同时,将 P90(P88G)井位处的河堤毛石坝墙用人工拆除,当管线安装完成后,再予以按原样恢复;九、管线上铁路顶管时开挖的操作...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

城市截污管线工程穿越铁路套管内管线施工施工措施p

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
