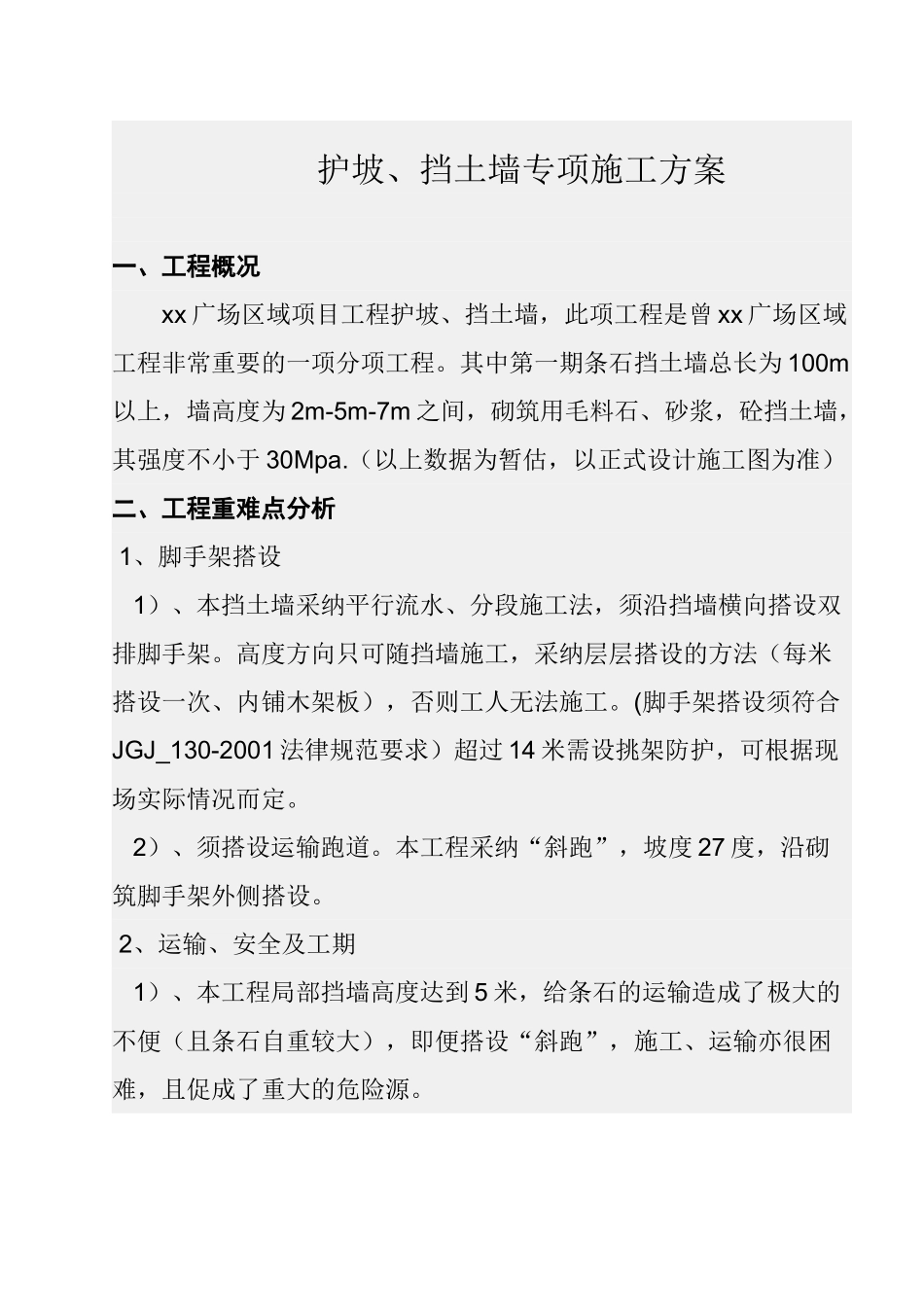

护坡、挡土墙专项施工方案一、工程概况xx 广场区域项目工程护坡、挡土墙,此项工程是曾 xx 广场区域工程非常重要的一项分项工程
其中第一期条石挡土墙总长为 100m以上,墙高度为 2m-5m-7m 之间,砌筑用毛料石、砂浆,砼挡土墙,其强度不小于 30Mpa
(以上数据为暂估,以正式设计施工图为准)二、工程重难点分析 1、脚手架搭设 1)、本挡土墙采纳平行流水、分段施工法,须沿挡墙横向搭设双排脚手架
高度方向只可随挡墙施工,采纳层层搭设的方法(每米搭设一次、内铺木架板),否则工人无法施工
(脚手架搭设须符合JGJ_130-2001 法律规范要求)超过 14 米需设挑架防护,可根据现场实际情况而定
2)、须搭设运输跑道
本工程采纳“斜跑”,坡度 27 度,沿砌筑脚手架外侧搭设
2、运输、安全及工期 1)、本工程局部挡墙高度达到 5 米,给条石的运输造成了极大的不便(且条石自重较大),即便搭设“斜跑”,施工、运输亦很困难,且促成了重大的危险源

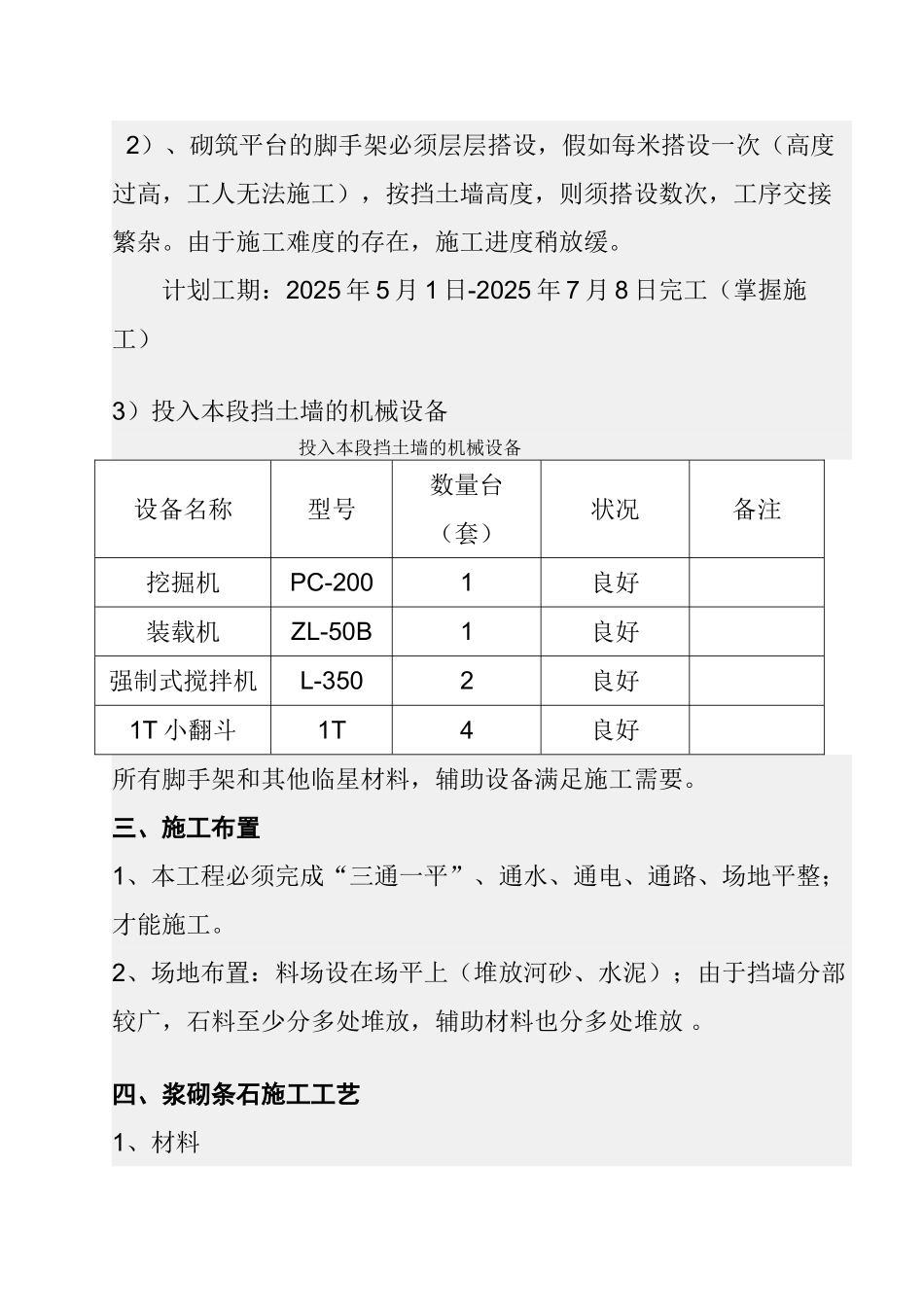

2)、砌筑平台的脚手架必须层层搭设,假如每米搭设一次(高度过高,工人无法施工),按挡土墙高度,则须搭设数次,工序交接繁杂
由于施工难度的存在,施工进度稍放缓
计划工期:2025 年 5 月 1 日-2025 年 7 月 8 日完工(掌握施工)3)投入本段挡土墙的机械设备投入本段挡土墙的机械设备设备名称型号数量台(套)状况备注挖掘机PC-2001良好装载机ZL-50B1良好强制式搅拌机L-3502良好1T 小翻斗1T4良好所有脚手架和其他临星材料,辅助设备满足施工需要
三、施工布置1、本工程必须完成“三通一平”、通水、通电、通路、场地平整;才能施工
2、场地布置:料场设在场平上(堆放河砂、水泥);由于挡墙分部较广,石料至少分多处堆放,辅助材料也分多处堆放

四、浆砌条石施工工艺1、材料1)、砌筑石料浆砌条石所用石料全部为外购条石
