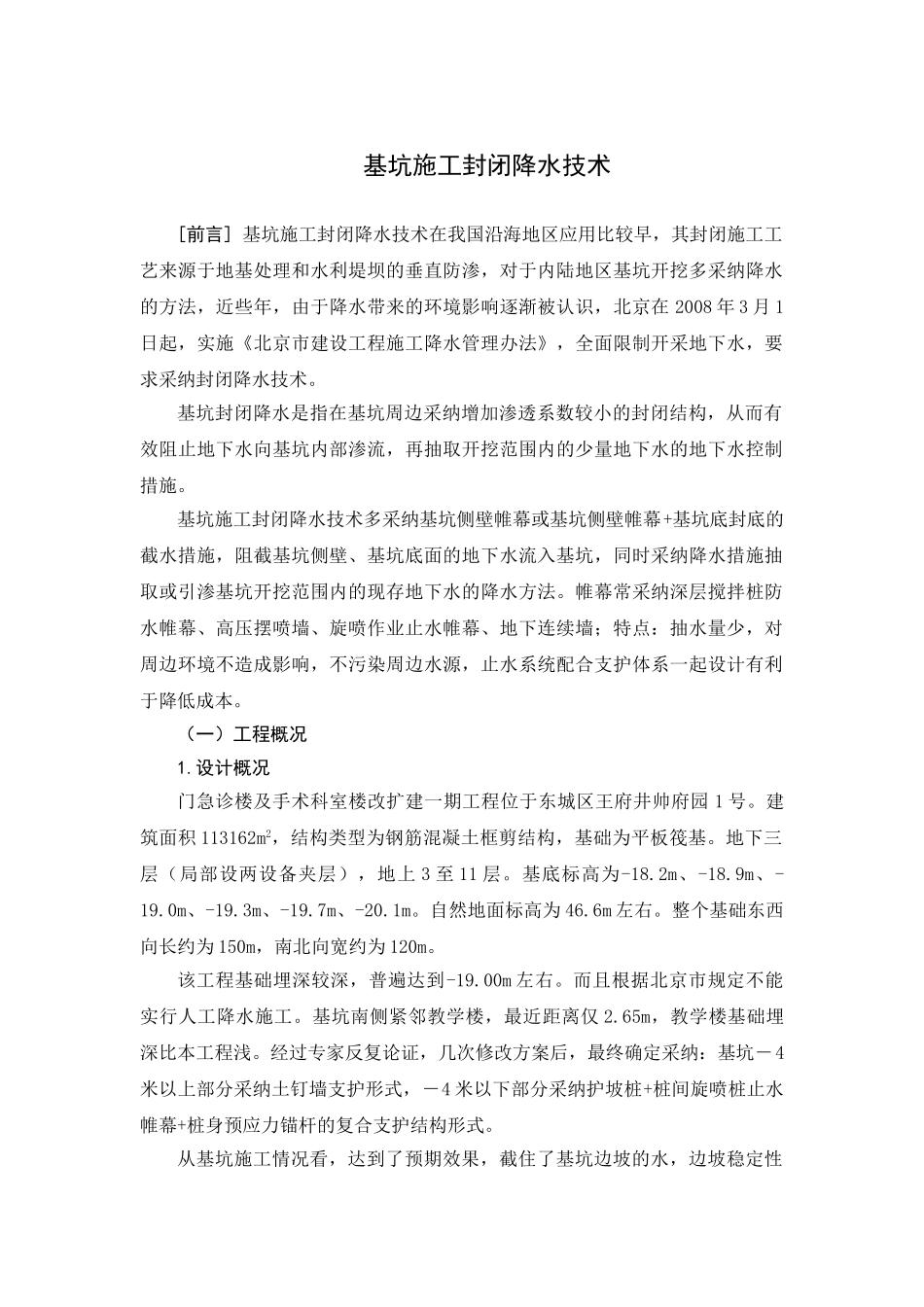

基坑施工封闭降水技术[前言] 基坑施工封闭降水技术在我国沿海地区应用比较早,其封闭施工工艺来源于地基处理和水利堤坝的垂直防渗,对于内陆地区基坑开挖多采纳降水的方法,近些年,由于降水带来的环境影响逐渐被认识,北京在 2008 年 3 月 1日起,实施《北京市建设工程施工降水管理办法》,全面限制开采地下水,要求采纳封闭降水技术
基坑封闭降水是指在基坑周边采纳增加渗透系数较小的封闭结构,从而有效阻止地下水向基坑内部渗流,再抽取开挖范围内的少量地下水的地下水控制措施
基坑施工封闭降水技术多采纳基坑侧壁帷幕或基坑侧壁帷幕+基坑底封底的截水措施,阻截基坑侧壁、基坑底面的地下水流入基坑,同时采纳降水措施抽取或引渗基坑开挖范围内的现存地下水的降水方法
帷幕常采纳深层搅拌桩防水帷幕、高压摆喷墙、旋喷作业止水帷幕、地下连续墙;特点:抽水量少,对周边环境不造成影响,不污染周边水源,止水系统配合支护体系一起设计有利于降低成本
(一)工程概况1

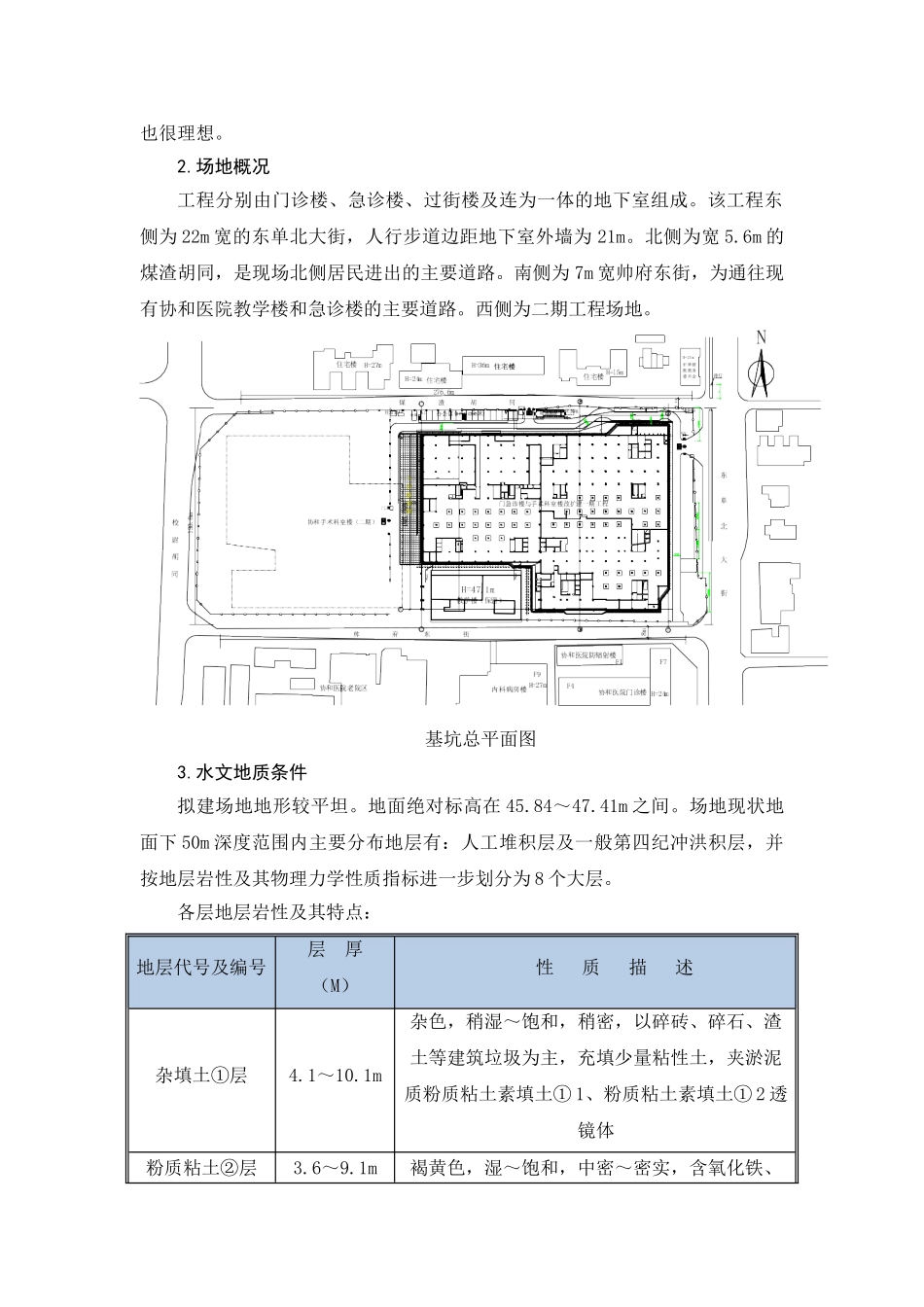

设计概况门急诊楼及手术科室楼改扩建一期工程位于东城区王府井帅府园 1 号
建筑面积 113162m2,结构类型为钢筋混凝土框剪结构,基础为平板筏基
地下三层(局部设两设备夹层),地上 3 至 11 层
基底标高为-18
2m、-18
9m、-19
0m、-19
3m、-19
7m、-20
自然地面标高为 46
整个基础东西向长约为 150m,南北向宽约为 120m
该工程基础埋深较深,普遍达到-19
00m 左右
而且根据北京市规定不能实行人工降水施工
基坑南侧紧邻教学楼,最近距离仅 2
65m,教学楼基础埋深比本工程浅
经过专家反复论证,几次修改方案后,最终确定采纳:基坑-4米以上部分采纳土钉墙支护形式,-4 米以下部分采纳护坡桩+桩间旋喷桩止水帷幕+桩身预应力锚杆的复合支护结构形式

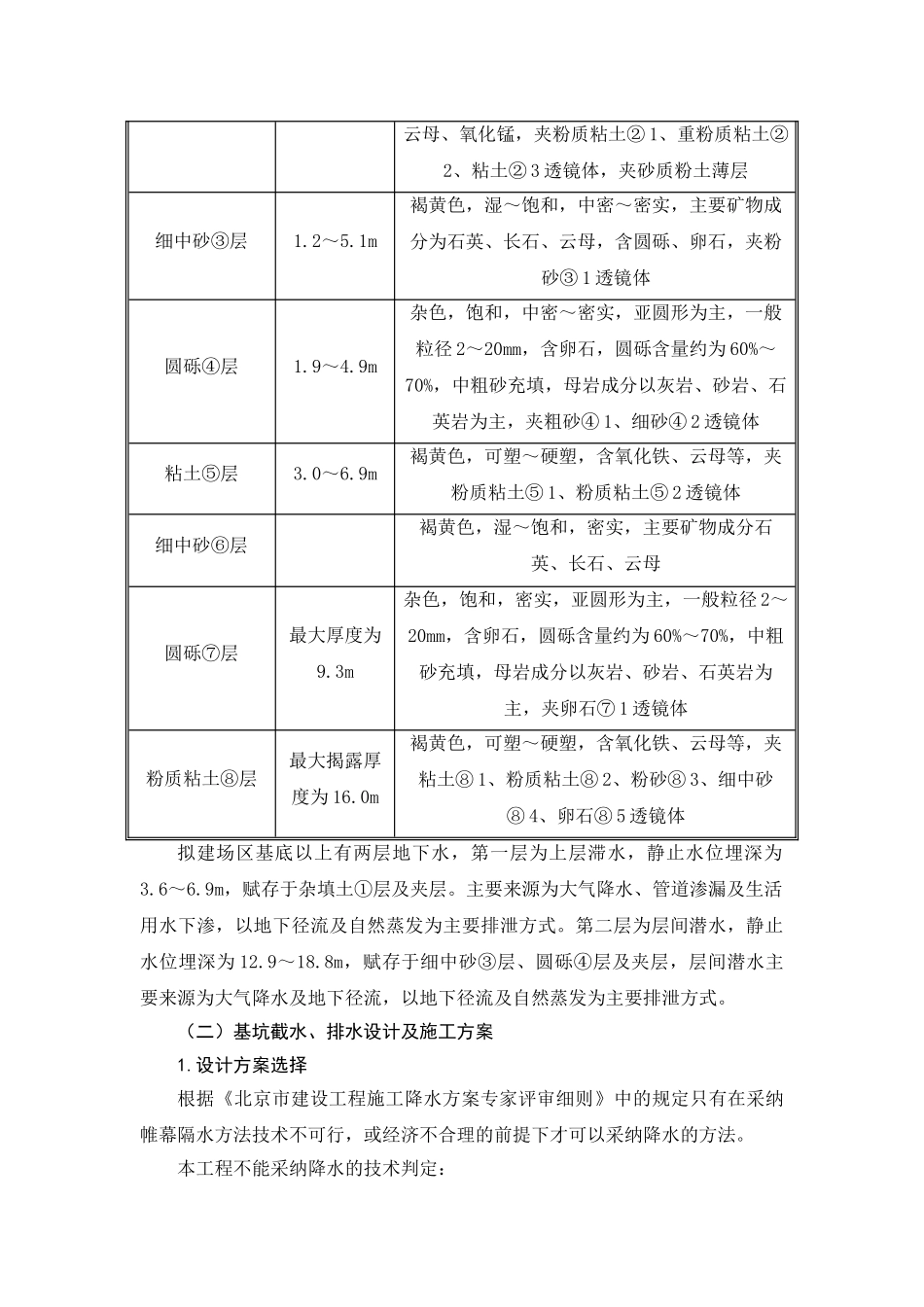

从基坑施工情况看,达到了预期效果,截住了基坑边坡的水
