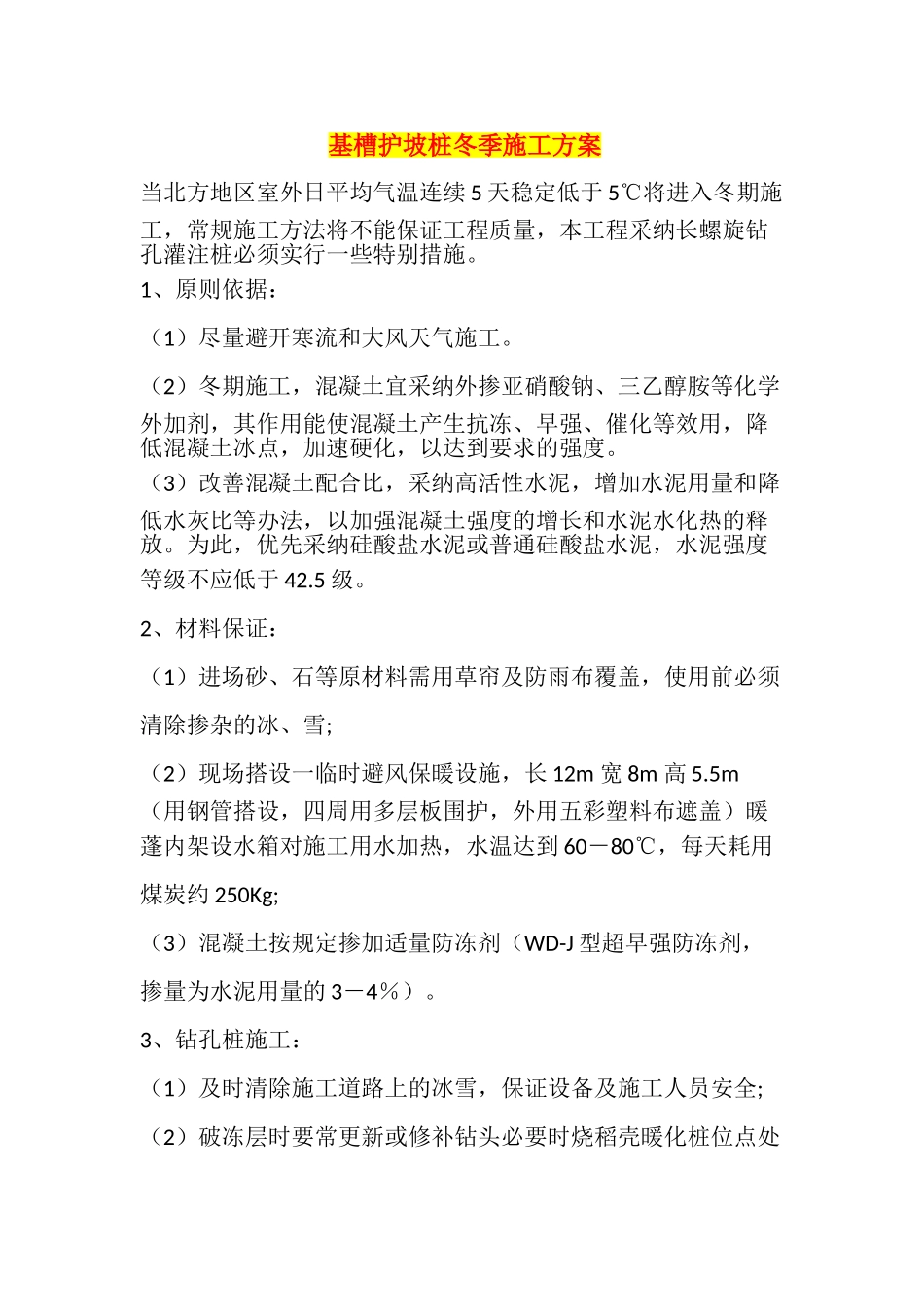

基槽护坡桩冬季施工方案当北方地区室外日平均气温连续 5 天稳定低于 5℃将进入冬期施工,常规施工方法将不能保证工程质量,本工程采纳长螺旋钻孔灌注桩必须实行一些特别措施
1、原则依据:(1)尽量避开寒流和大风天气施工
(2)冬期施工,混凝土宜采纳外掺亚硝酸钠、三乙醇胺等化学外加剂,其作用能使混凝土产生抗冻、早强、催化等效用,降低混凝土冰点,加速硬化,以达到要求的强度
(3)改善混凝土配合比,采纳高活性水泥,增加水泥用量和降低水灰比等办法,以加强混凝土强度的增长和水泥水化热的释放
为此,优先采纳硅酸盐水泥或普通硅酸盐水泥,水泥强度等级不应低于 42
2、材料保证:(1)进场砂、石等原材料需用草帘及防雨布覆盖,使用前必须清除掺杂的冰、雪;(2)现场搭设一临时避风保暖设施,长 12m 宽 8m 高 5
5m(用钢管搭设,四周用多层板围护,外用五彩塑料布遮盖)暖蓬内架设水箱对施工用水加热,水温达到 60-80℃,每天耗用煤炭约 250Kg; (3)混凝土按规定掺加适量防冻剂(WD-J 型超早强防冻剂,掺量为水泥用量的 3-4%)

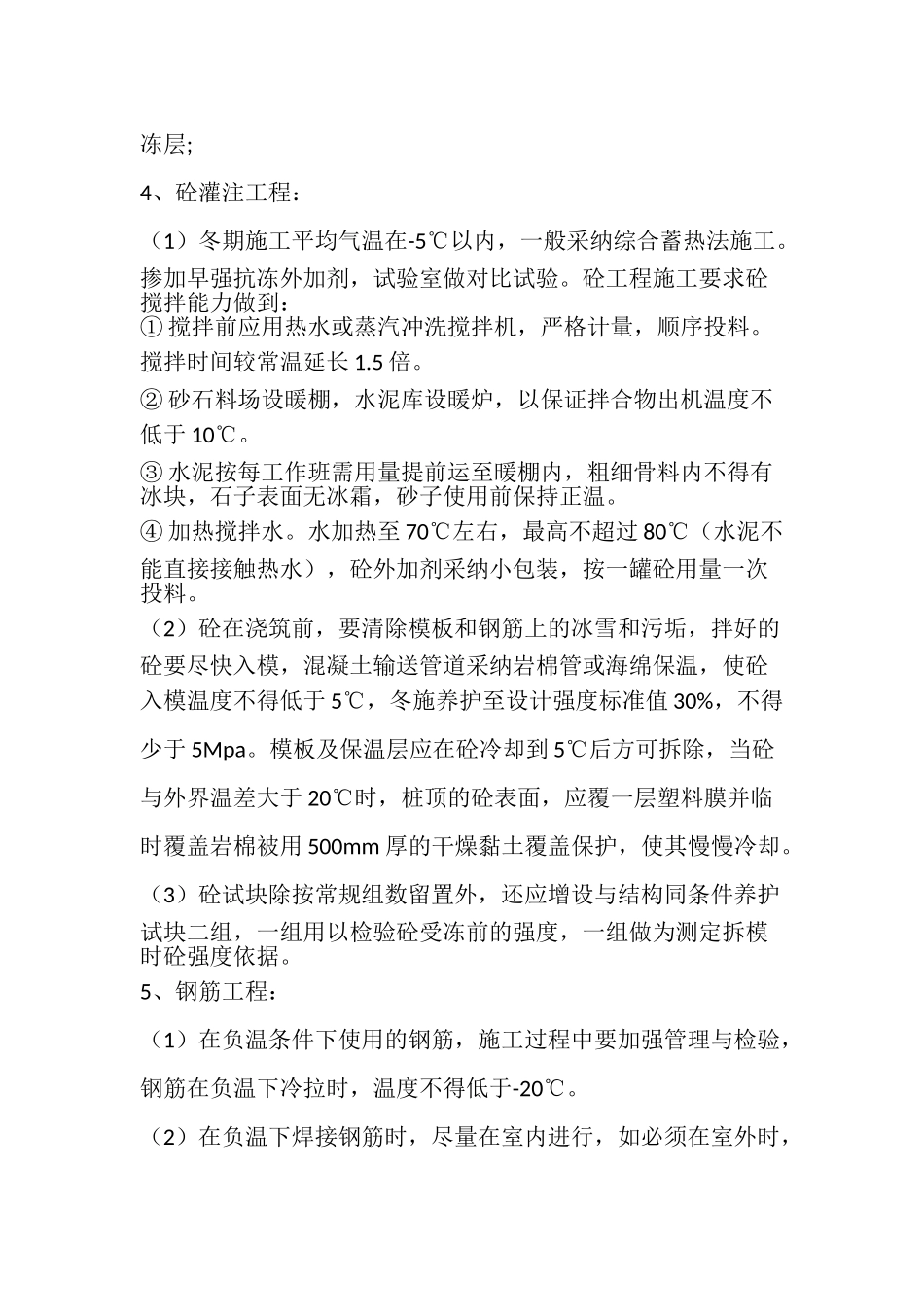

3、钻孔桩施工:(1)及时清除施工道路上的冰雪,保证设备及施工人员安全;(2)破冻层时要常更新或修补钻头必要时烧稻壳暖化桩位点处冻层;4、砼灌注工程:(1)冬期施工平均气温在-5℃以内,一般采纳综合蓄热法施工
掺加早强抗冻外加剂,试验室做对比试验
砼工程施工要求砼搅拌能力做到:① 搅拌前应用热水或蒸汽冲洗搅拌机,严格计量,顺序投料
搅拌时间较常温延长 1
② 砂石料场设暖棚,水泥库设暖炉,以保证拌合物出机温度不低于 10℃
③ 水泥按每工作班需用量提前运至暖棚内,粗细骨料内不得有冰块,石子表面无冰霜,砂子使用前保持正温
④ 加热搅拌水
水加热至 70℃左右,最高不超过 80℃(水泥不能直接接触热水),砼外加剂采纳小包装,按一罐砼用量一次投料
