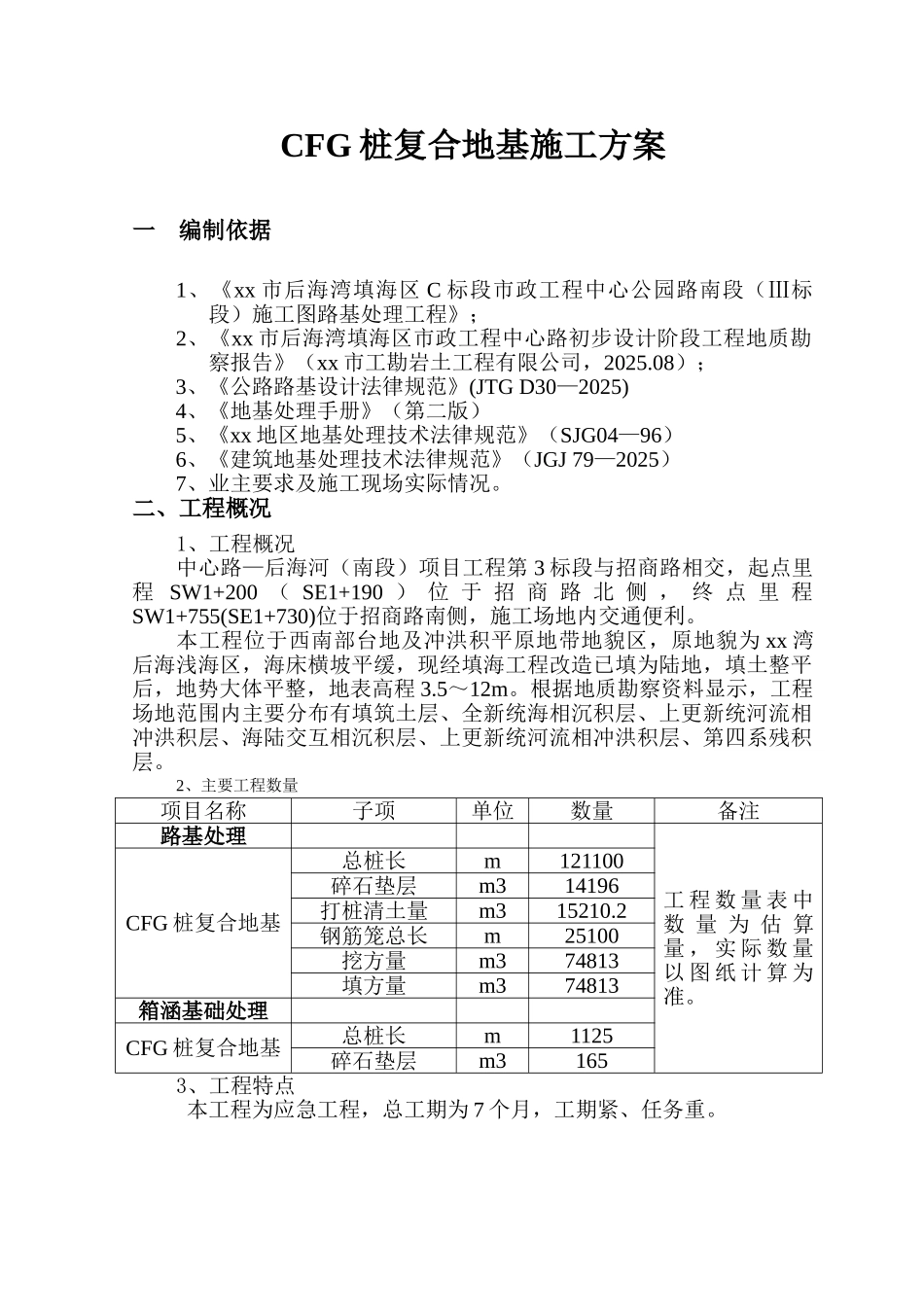

CFG 桩复合地基施工方案一 编制依据1、《xx 市后海湾填海区 C 标段市政工程中心公园路南段(Ⅲ标段)施工图路基处理工程》;2、《xx 市后海湾填海区市政工程中心路初步设计阶段工程地质勘察报告》(xx 市工勘岩土工程有限公司,2025
08);3、《公路路基设计法律规范》(JTG D30—2025)4、《地基处理手册》(第二版)5、《xx 地区地基处理技术法律规范》(SJG04—96)6、《建筑地基处理技术法律规范》(JGJ 79—2025)7、业主要求及施工现场实际情况
二、工程概况1、工程概况中心路—后海河(南段)项目工程第 3 标段与招商路相交,起点里程 SW1+200 ( SE1+190 ) 位 于 招 商 路 北 侧 , 终 点 里 程SW1+755(SE1+730)位于招商路南侧,施工场地内交通便利
本工程位于西南部台地及冲洪积平原地带地貌区,原地貌为 xx 湾后海浅海区,海床横坡平缓,现经填海工程改造已填为陆地,填土整平后,地势大体平整,地表高程 3
根据地质勘察资料显示,工程场地范围内主要分布有填筑土层、全新统海相沉积层、上更新统河流相冲洪积层、海陆交互相沉积层、上更新统河流相冲洪积层、第四系残积层
2、主要工程数量项目名称子项单位数量备注路基处理工 程 数 量 表 中数 量 为 估 算量 , 实 际 数 量以 图 纸 计 算 为准
CFG 桩复合地基总桩长m121100碎石垫层m314196打桩清土量m315210
2钢筋笼总长m25100挖方量m374813填方量m374813箱涵基础处理CFG 桩复合地基总桩长m1125碎石垫层m31653、工程特点本工程为应急工程,总工期为 7 个月,工期紧、任务重

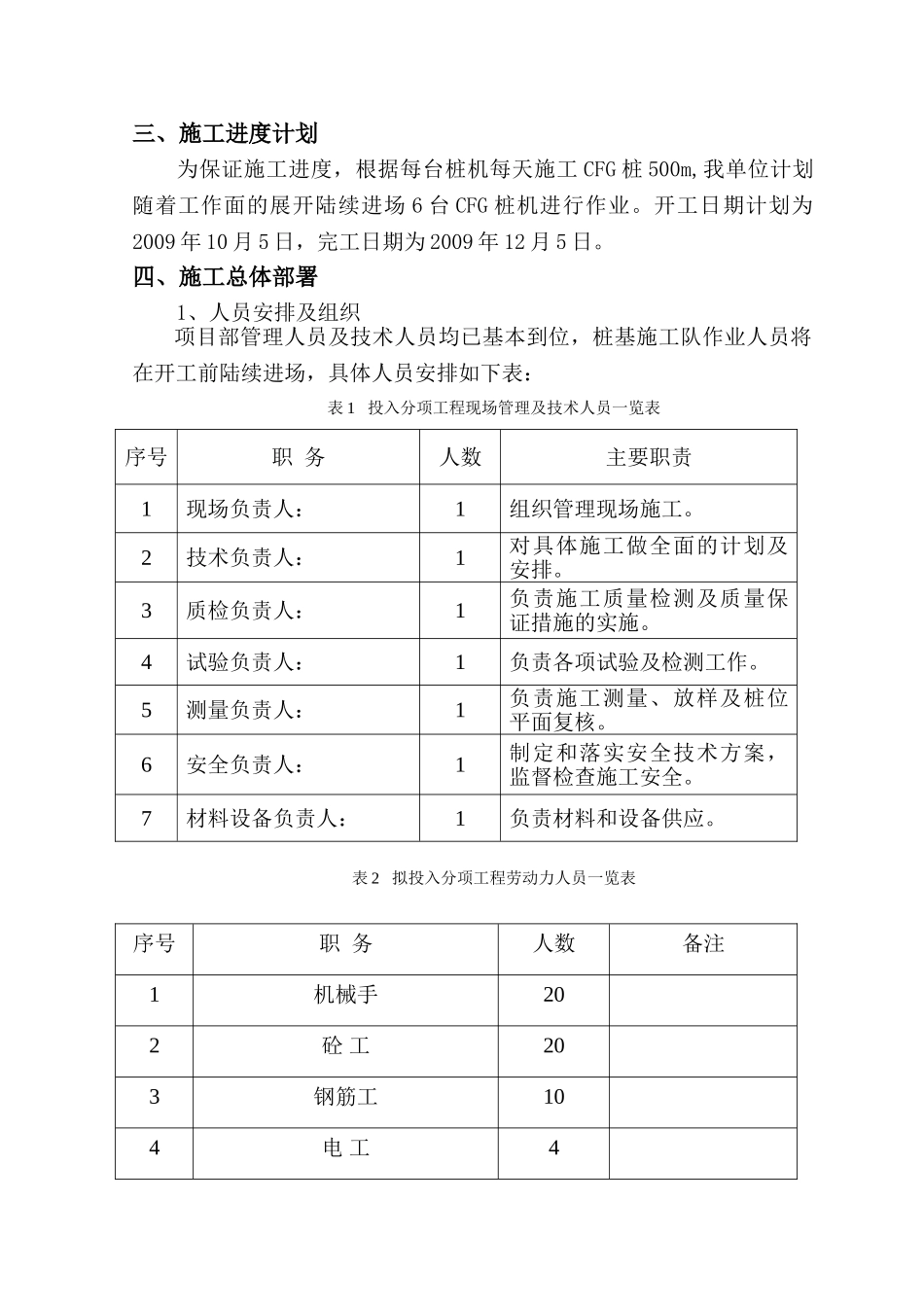

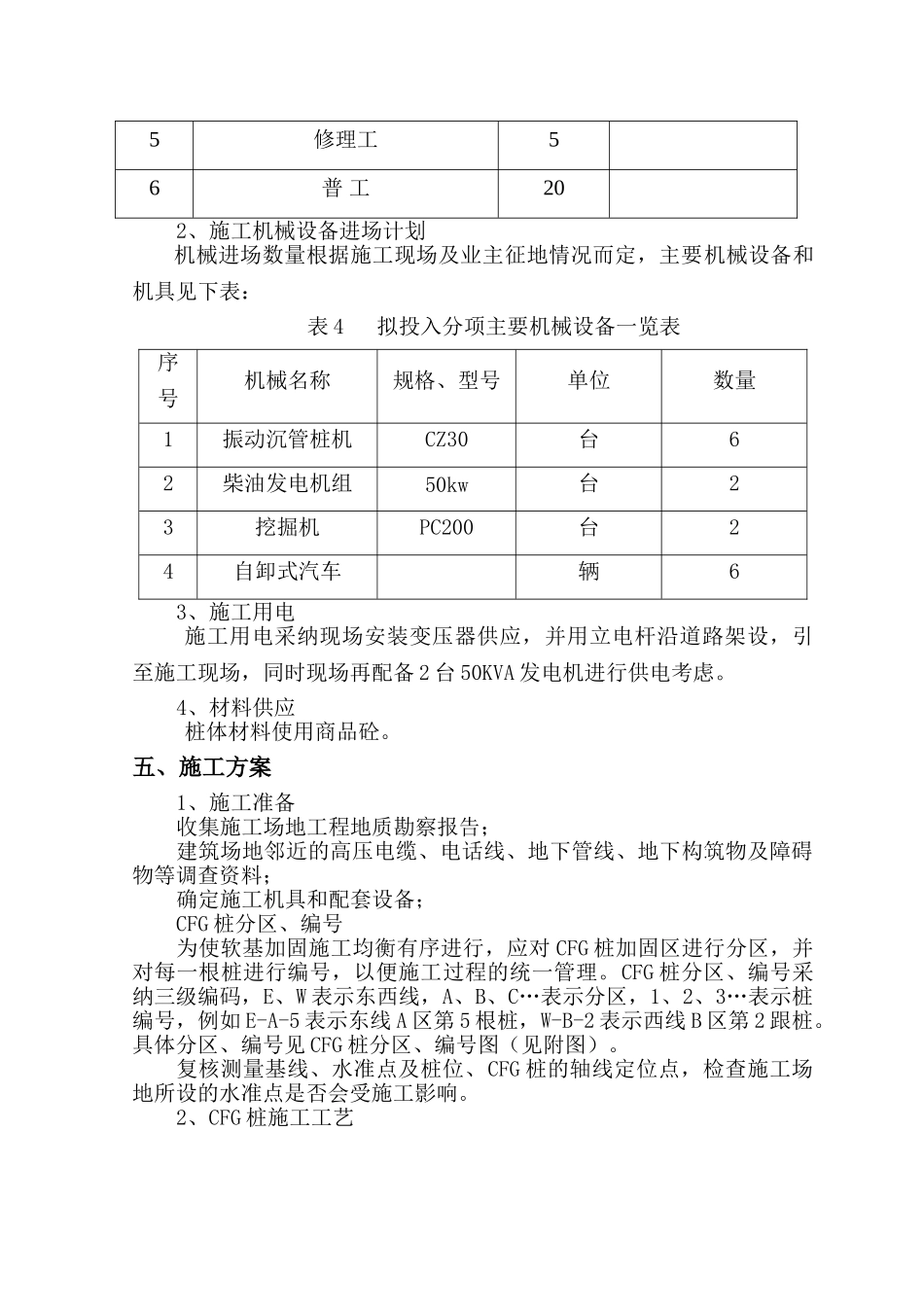

三、施工进度计划为保证施工进度,根据每台桩机每天施工 CFG 桩 500m,我单位计划随着工作面的展开陆续进场 6 台 CFG 桩机进行
