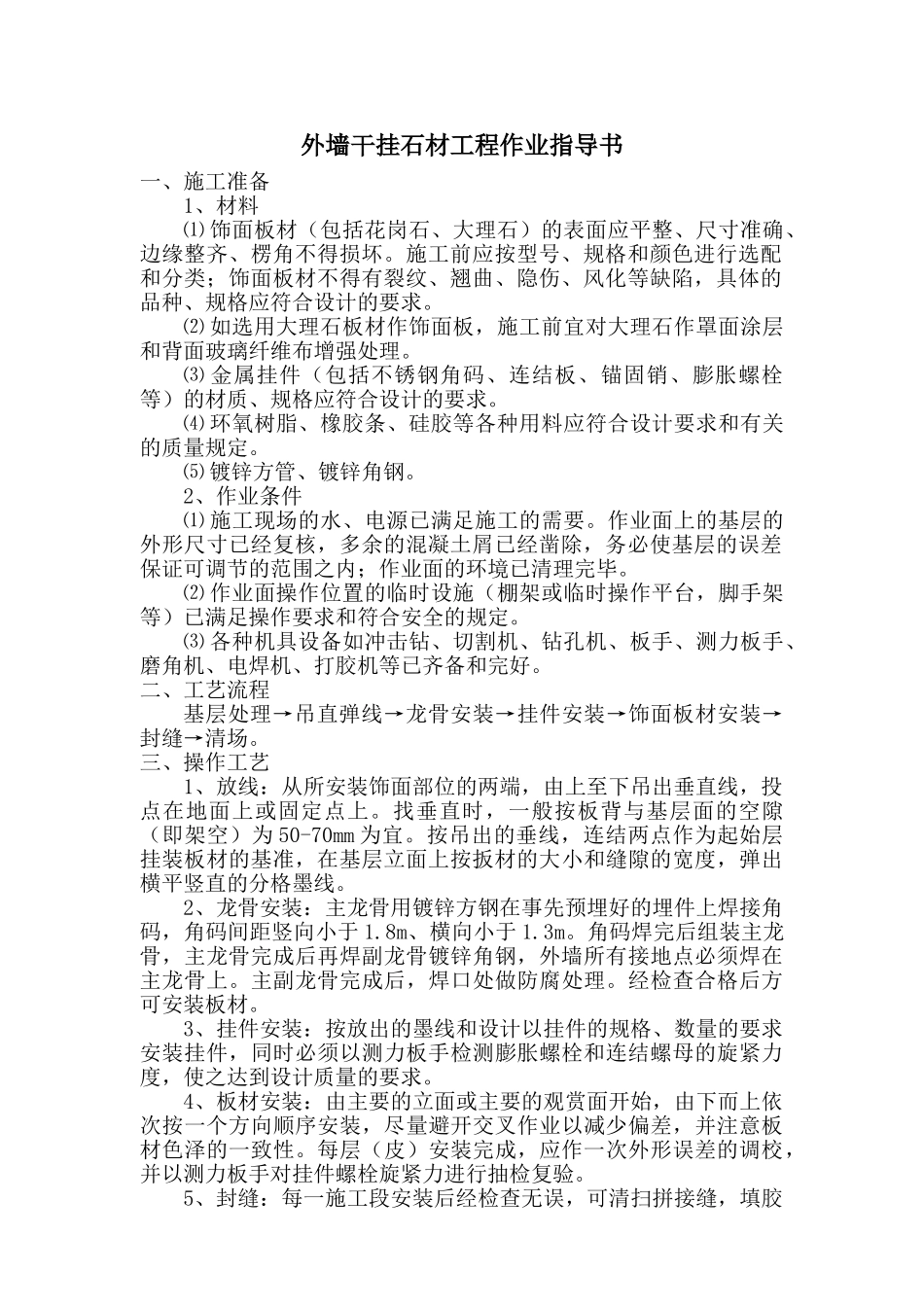

外墙干挂石材工程作业指导书一、施工准备1、材料⑴ 饰面板材(包括花岗石、大理石)的表面应平整、尺寸准确、边缘整齐、楞角不得损坏
施工前应按型号、规格和颜色进行选配和分类;饰面板材不得有裂纹、翘曲、隐伤、风化等缺陷,具体的品种、规格应符合设计的要求
⑵ 如选用大理石板材作饰面板,施工前宜对大理石作罩面涂层和背面玻璃纤维布增强处理
⑶ 金属挂件(包括不锈钢角码、连结板、锚固销、膨胀螺栓等)的材质、规格应符合设计的要求
⑷ 环氧树脂、橡胶条、硅胶等各种用料应符合设计要求和有关的质量规定
⑸ 镀锌方管、镀锌角钢
2、作业条件⑴ 施工现场的水、电源已满足施工的需要
作业面上的基层的外形尺寸已经复核,多余的混凝土屑已经凿除,务必使基层的误差保证可调节的范围之内;作业面的环境已清理完毕
⑵ 作业面操作位置的临时设施(棚架或临时操作平台,脚手架等)已满足操作要求和符合安全的规定
⑶ 各种机具设备如冲击钻、切割机、钻孔机、板手、测力板手、磨角机、电焊机、打胶机等已齐备和完好
二、工艺流程基层处理→吊直弹线→龙骨安装→挂件安装→饰面板材安装→封缝→清场
三、操作工艺1、放线:从所安装饰面部位的两端,由上至下吊出垂直线,投点在地面上或固定点上
找垂直时,一般按板背与基层面的空隙(即架空)为 50-70mm 为宜
按吊出的垂线,连结两点作为起始层挂装板材的基准,在基层立面上按扳材的大小和缝隙的宽度,弹出横平竖直的分格墨线
2、龙骨安装:主龙骨用镀锌方钢在事先预埋好的埋件上焊接角码,角码间距竖向小于 1
8m、横向小于 1
角码焊完后组装主龙骨,主龙骨完成后再焊副龙骨镀锌角钢,外墙所有接地点必须焊在主龙骨上
主副龙骨完成后,焊口处做防腐处理
经检查合格后方可安装板材

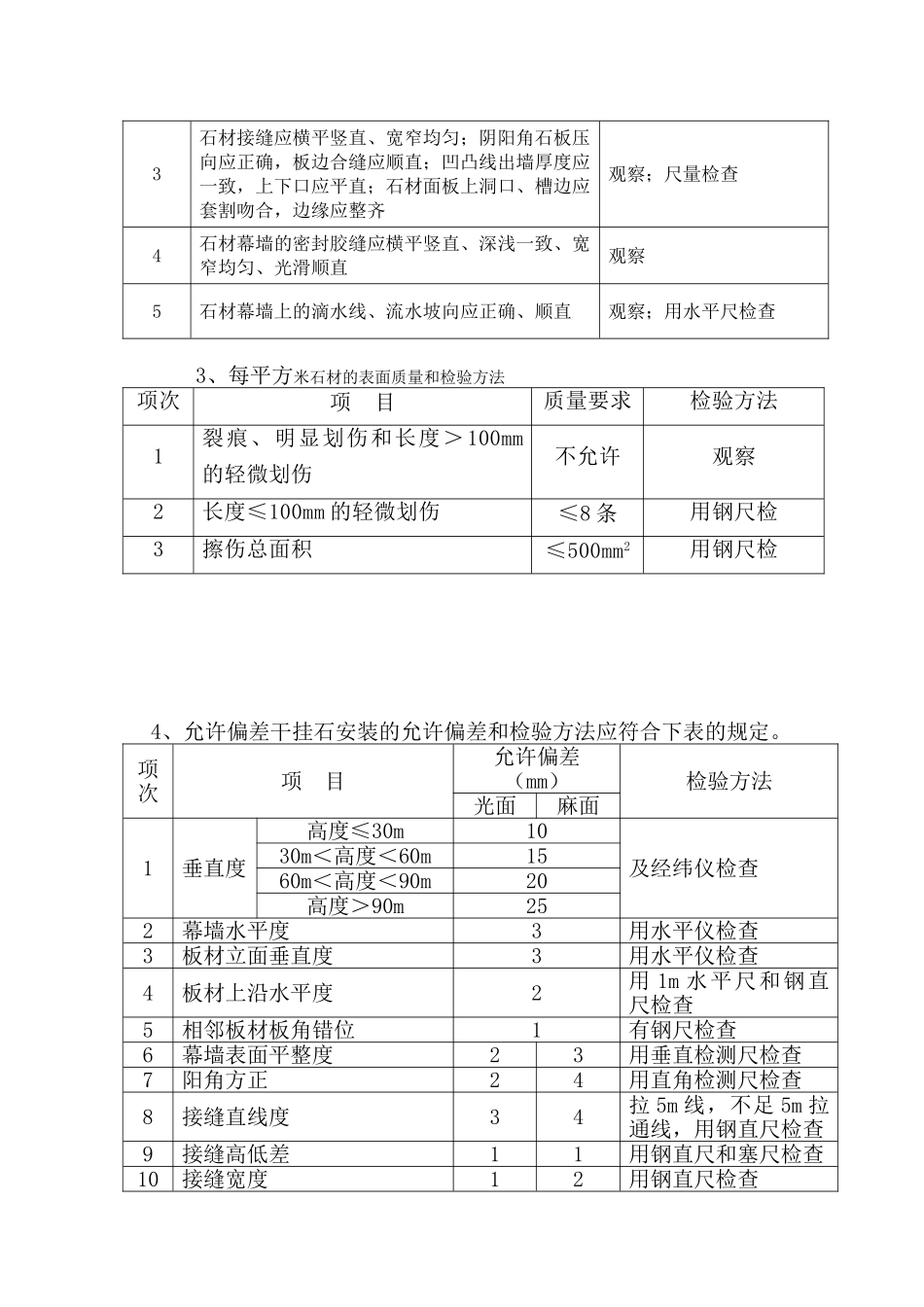

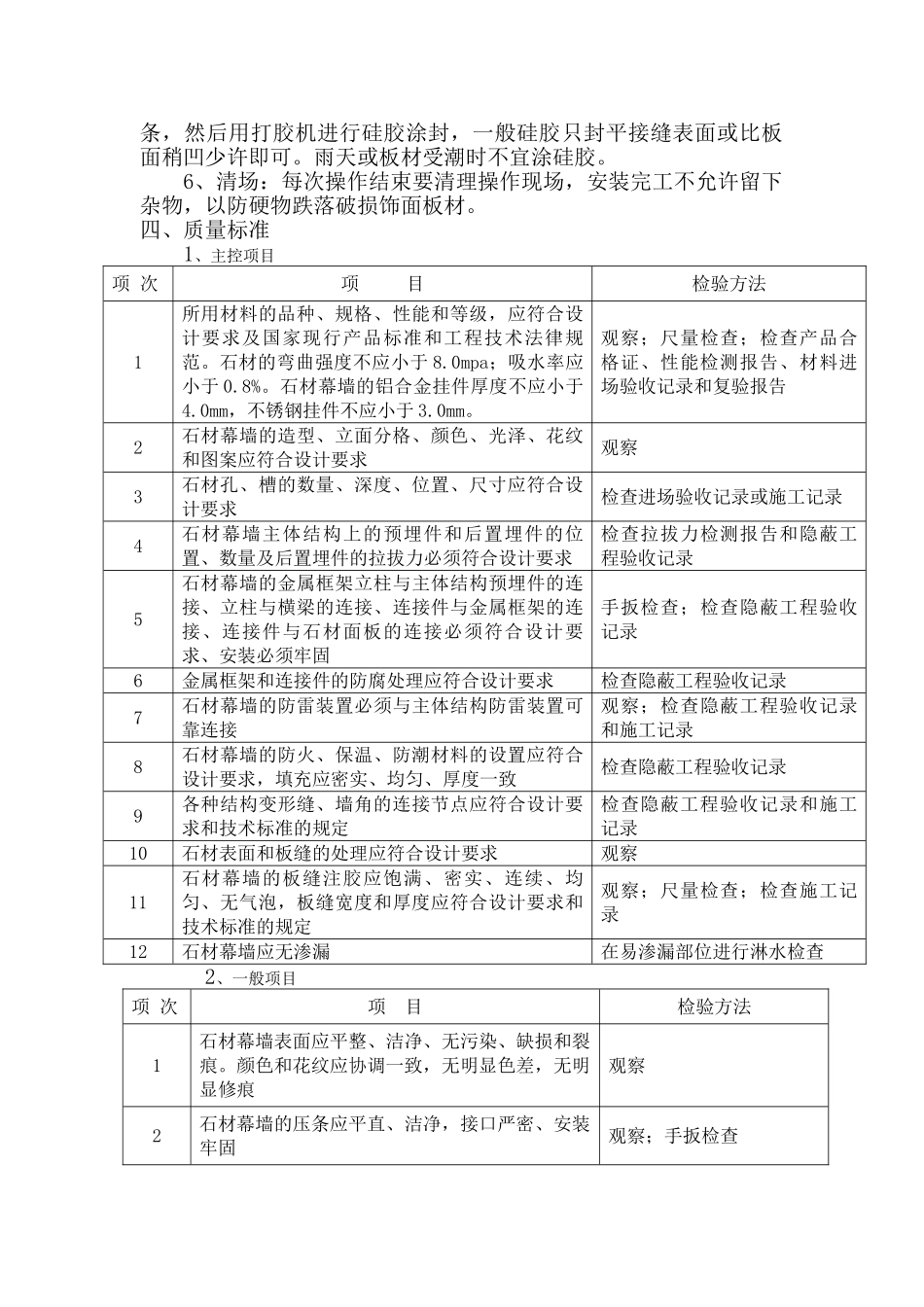

3、挂件安装:按放出的墨线和设计以挂件的规格、数量的要求安装挂件,同时必须以测力板手检测膨胀螺栓和连结螺母的旋紧力度,使之达到设
