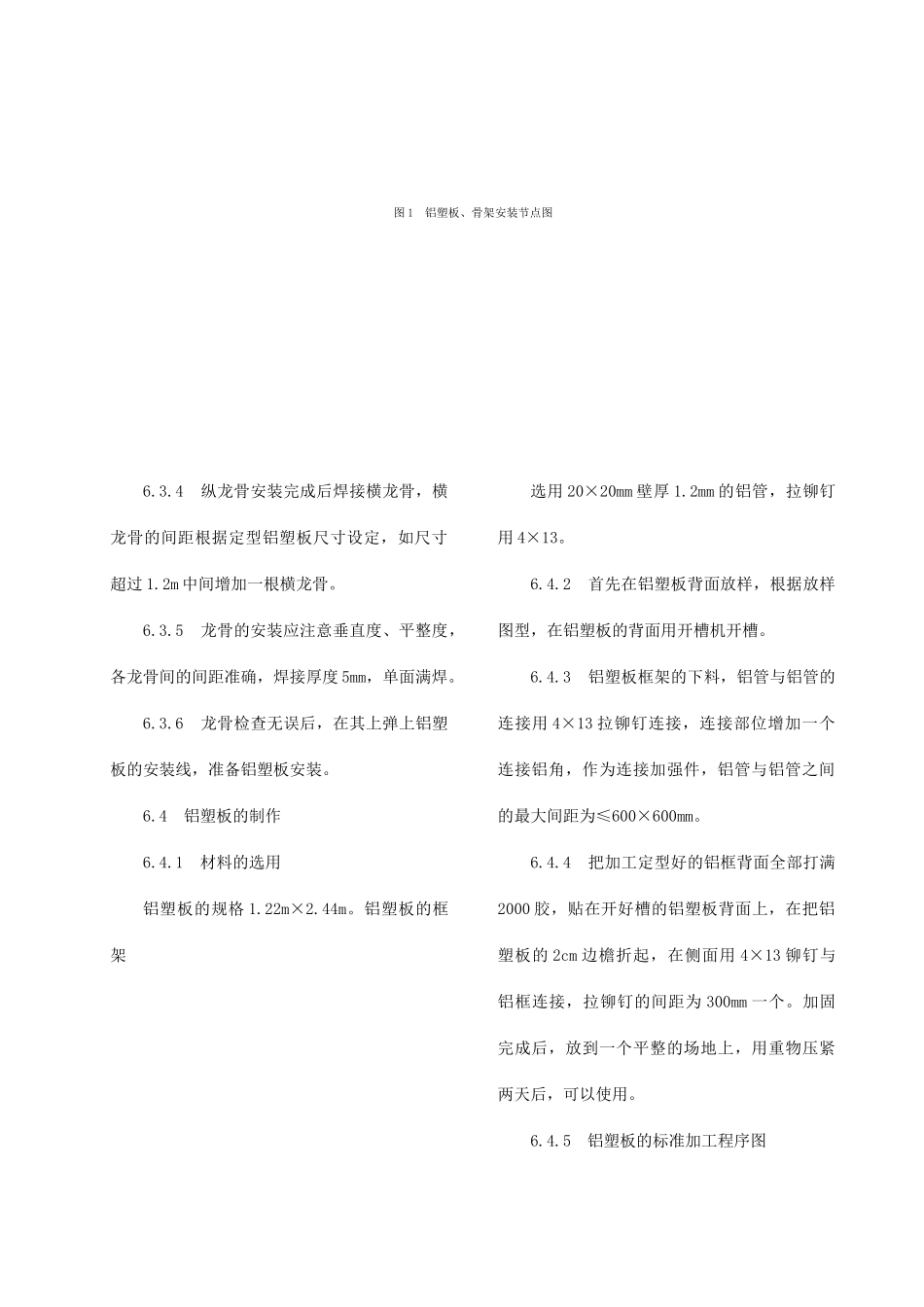

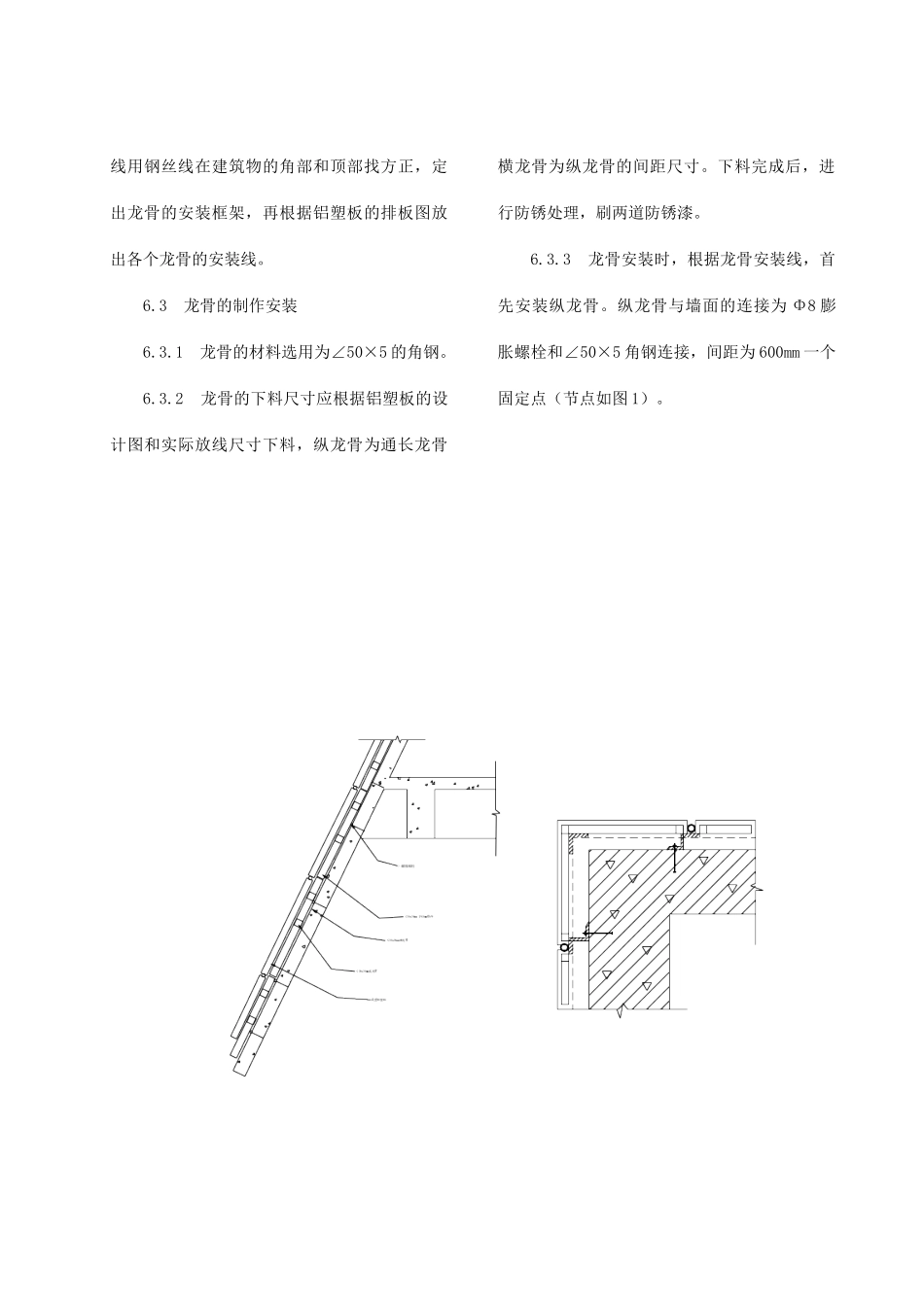

外墙铝塑板安装施工工艺1 前言双面铝塑板是一种近几年来不断推广使用的新型装饰材料,其优点主要在:材质轻、经久、有用、美观、操作简单、便于施工,可拼挂各种图案。外墙铝塑板的镶挂全部采纳干作业,施工比起以往外墙常常使用的贴砖、贴石等湿作业省工、省时、简单、易做、速度快、效果好。2 特点使用外墙面铝塑板安装的墙面美观大方、光洁度好、光线柔和、颜色丰富、易于各种图案的设计、施工、不变色、耐久性好、易于擦洗、安装方便、快速,常被一些中高档的建筑使用。3 适用范围铝塑板适用于建筑物的外墙、内墙装饰,适用于各种结构类型,比如:砖混、框架、钢木结构均可施工操作。4 工艺程序图6 操作要点6.1 首先应对建筑物的外墙面进行基层处理。6.2 放线6.2.1 建筑物外墙面实体放线,首先用经纬仪把建筑物的轴线全部返到墙面上,根据轴施工技术准备基 层 处 理外墙实体放线骨 架 安 装放铝塑板安装线骨架的隐蔽验收铝塑板的安装分格缝打胶撕膜验 收材料进场骨架料的加工制作骨架板加工制作线用钢丝线在建筑物的角部和顶部找方正,定出龙骨的安装框架,再根据铝塑板的排板图放出各个龙骨的安装线。6.3 龙骨的制作安装6.3.1 龙骨的材料选用为∠50×5 的角钢。6.3.2 龙骨的下料尺寸应根据铝塑板的设计图和实际放线尺寸下料,纵龙骨为通长龙骨横龙骨为纵龙骨的间距尺寸。下料完成后,进行防锈处理,刷两道防锈漆。6.3.3 龙骨安装时,根据龙骨安装线,首先安装纵龙骨。纵龙骨与墙面的连接为 Φ8 膨胀螺栓和∠50×5 角钢连接,间距为 600mm 一个固定点(节点如图 1)。图 1 铝塑板、骨架安装节点图6.3.4 纵龙骨安装完成后焊接横龙骨,横龙骨的间距根据定型铝塑板尺寸设定,如尺寸超过 1.2m 中间增加一根横龙骨。6.3.5 龙骨的安装应注意垂直度、平整度,各龙骨间的间距准确,焊接厚度 5mm,单面满焊。6.3.6 龙骨检查无误后,在其上弹上铝塑板的安装线,准备铝塑板安装。6.4 铝塑板的制作6.4.1 材料的选用铝塑板的规格 1.22m×2.44m。铝塑板的框架选用 20×20mm 壁厚 1.2mm 的铝管,拉铆钉用 4×13。6.4.2 首先在铝塑板背面放样,根据放样图型,在铝塑板的背面用开槽机开槽。6.4.3 铝塑板框架的下料,铝管与铝管的连接用 4×13 拉铆钉连接,连接部位增加一个连接铝角,作为连接加强件,铝管与铝管之间的最大间距为≤600×600mm。6.4.4 把加工定型好的铝框背面全部打满2000 胶,贴在开好槽的铝塑...
