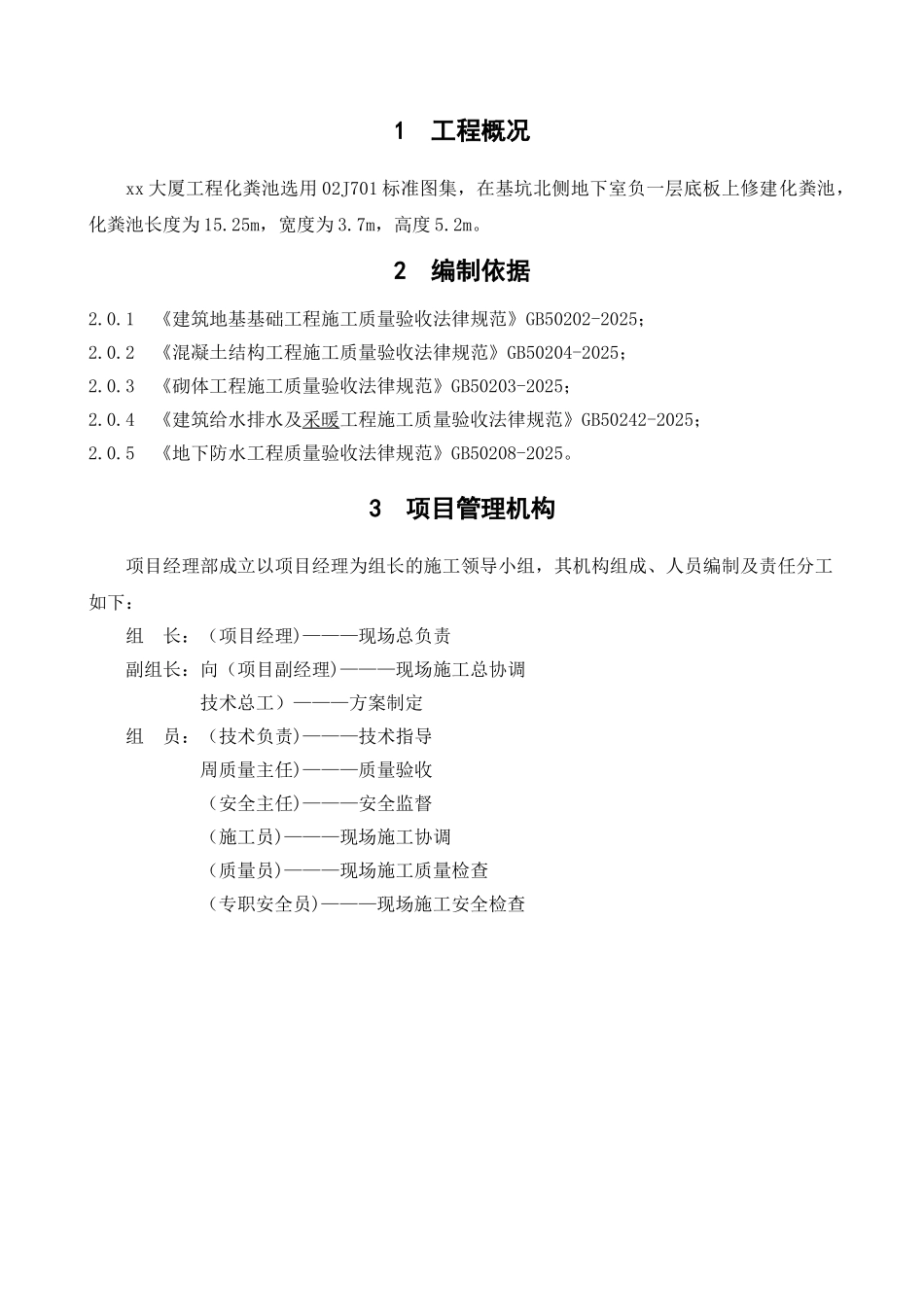

化粪池施工方案 编制人: 审核人: 审批人: 深圳市 xx(集团)股份有限公司编制日期:二 0 一三年八月十三日1 工程概况xx 大厦工程化粪池选用 02J701 标准图集,在基坑北侧地下室负一层底板上修建化粪池,化粪池长度为 15
25m,宽度为 3
7m,高度 5
2 编制依据2
1 《建筑地基基础工程施工质量验收法律规范》GB50202-2025;2
2 《混凝土结构工程施工质量验收法律规范》GB50204-2025;2
3 《砌体工程施工质量验收法律规范》GB50203-2025;2
4 《建筑给水排水及采暖工程施工质量验收法律规范》GB50242-2025;2
5 《地下防水工程质量验收法律规范》GB50208-2025

3 项目管理机构 项目经理部成立以项目经理为组长的施工领导小组,其机构组成、人员编制及责任分工如下:组 长:(项目经理)———现场总负责副组长:向(项目副经理)———现场施工总协调 技术总工)———方案制定组 员:(技术负责)———技术指导 周质量主任)———质量验收 (安全主任)———安全监督 (施工员)———现场施工协调 (质量员)———现场施工质量检查(专职安全员)———现场施工安全检查4 砖砌化粪池施工工艺流程砖砌化粪池施工工艺流程如下:土方开挖 基坑检查与平整 碎石垫层施工 砼垫层施工 测量放线 池底板钢筋绑扎 底板钢筋砼施工 墙体模板施工 顶板底模支设 墙板、顶板钢筋绑扎(检查并加固) 模板固定检查后顶板砼浇筑
1 前期准备:首先提交砼浇筑计划、钢筋抽检送样确定所用钢筋满足要求
2 钢筋砼底板浇筑前,应当检查土质是否与设计资料相符
3 砼垫层浇筑完后 1—2 天(应视施工时的温度而定),在垫层面测定底板中心,根据设计尺寸进行放线,放出墙体定位轴线及操作控制线
4 在浇筑混凝土
