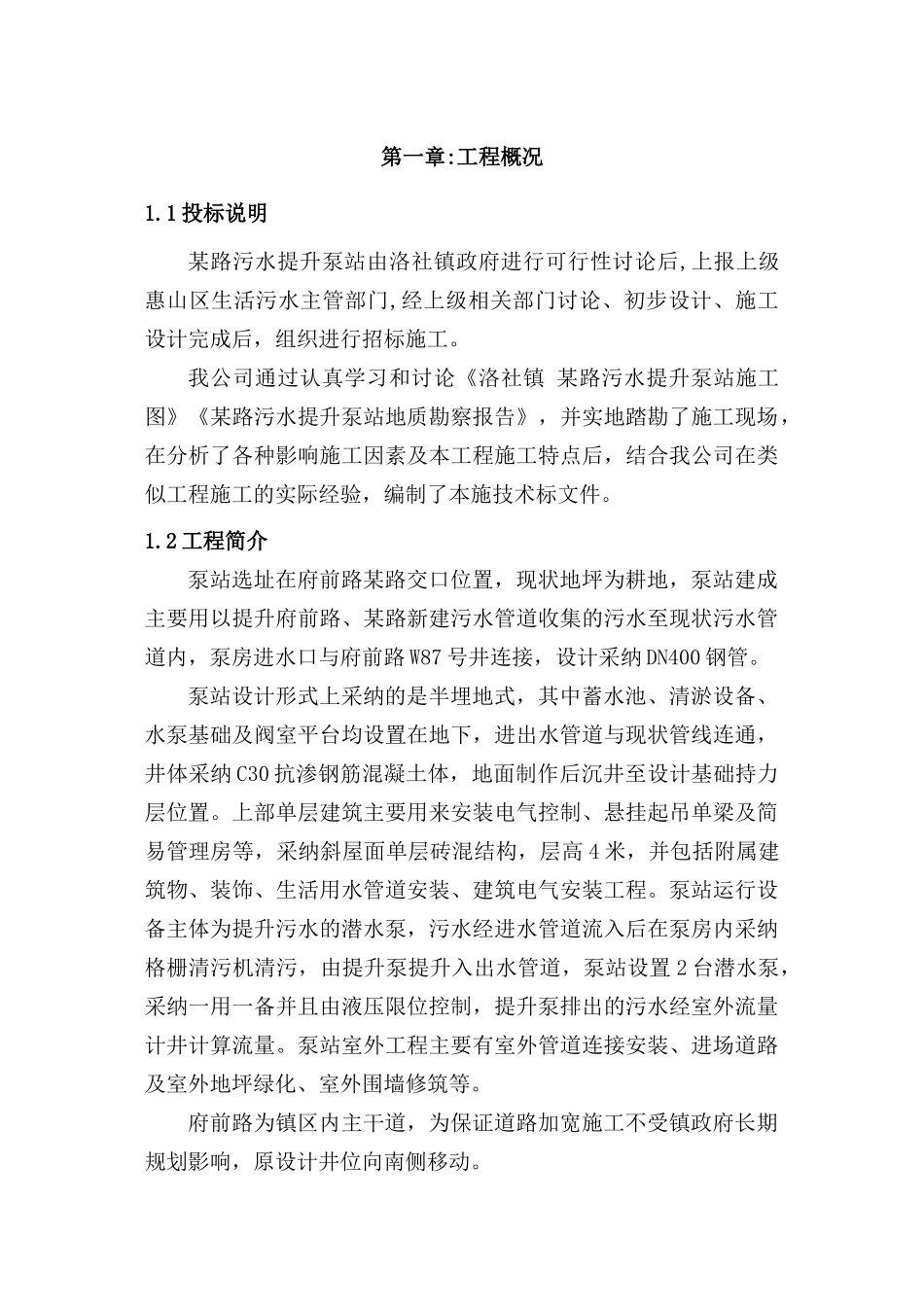

第一章:工程概况1
1 投标说明某路污水提升泵站由洛社镇政府进行可行性讨论后,上报上级惠山区生活污水主管部门,经上级相关部门讨论、初步设计、施工设计完成后,组织进行招标施工
我公司通过认真学习和讨论《洛社镇 某路污水提升泵站施工图》《某路污水提升泵站地质勘察报告》,并实地踏勘了施工现场,在分析了各种影响施工因素及本工程施工特点后,结合我公司在类似工程施工的实际经验,编制了本施技术标文件
2 工程简介泵站选址在府前路某路交口位置,现状地坪为耕地,泵站建成主要用以提升府前路、某路新建污水管道收集的污水至现状污水管道内,泵房进水口与府前路 W87 号井连接,设计采纳 DN400 钢管
泵站设计形式上采纳的是半埋地式,其中蓄水池、清淤设备、水泵基础及阀室平台均设置在地下,进出水管道与现状管线连通,井体采纳 C30 抗渗钢筋混凝土体,地面制作后沉井至设计基础持力层位置
上部单层建筑主要用来安装电气控制、悬挂起吊单梁及简易管理房等,采纳斜屋面单层砖混结构,层高 4 米,并包括附属建筑物、装饰、生活用水管道安装、建筑电气安装工程
泵站运行设备主体为提升污水的潜水泵,污水经进水管道流入后在泵房内采纳格栅清污机清污,由提升泵提升入出水管道,泵站设置 2 台潜水泵,采纳一用一备并且由液压限位控制,提升泵排出的污水经室外流量计井计算流量
泵站室外工程主要有室外管道连接安装、进场道路及室外地坪绿化、室外围墙修筑等
府前路为镇区内主干道,为保证道路加宽施工不受镇政府长期规划影响,原设计井位向南侧移动

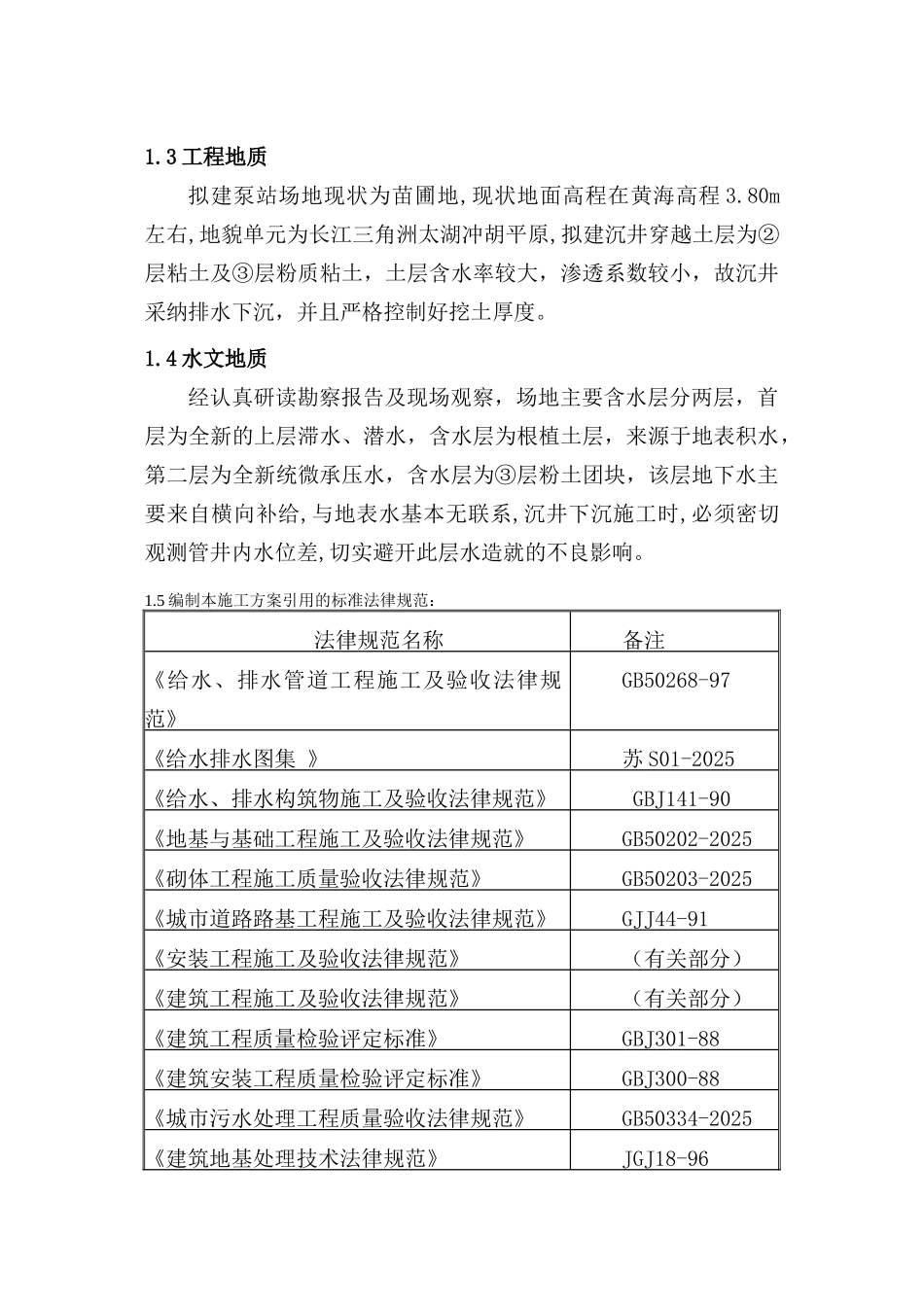

3 工程地质拟建泵站场地现状为苗圃地,现状地面高程在黄海高程 3
80m左右,地貌单元为长江三角洲太湖冲胡平原,拟建沉井穿越土层为②层粘土及③层粉质粘土,土层含水率较大,渗透系数较小,故沉井采纳排水下沉,并且严格控制好挖土厚度

4 水文地质经认真研读勘察报告及现场观察,场地主要含水层分两层
