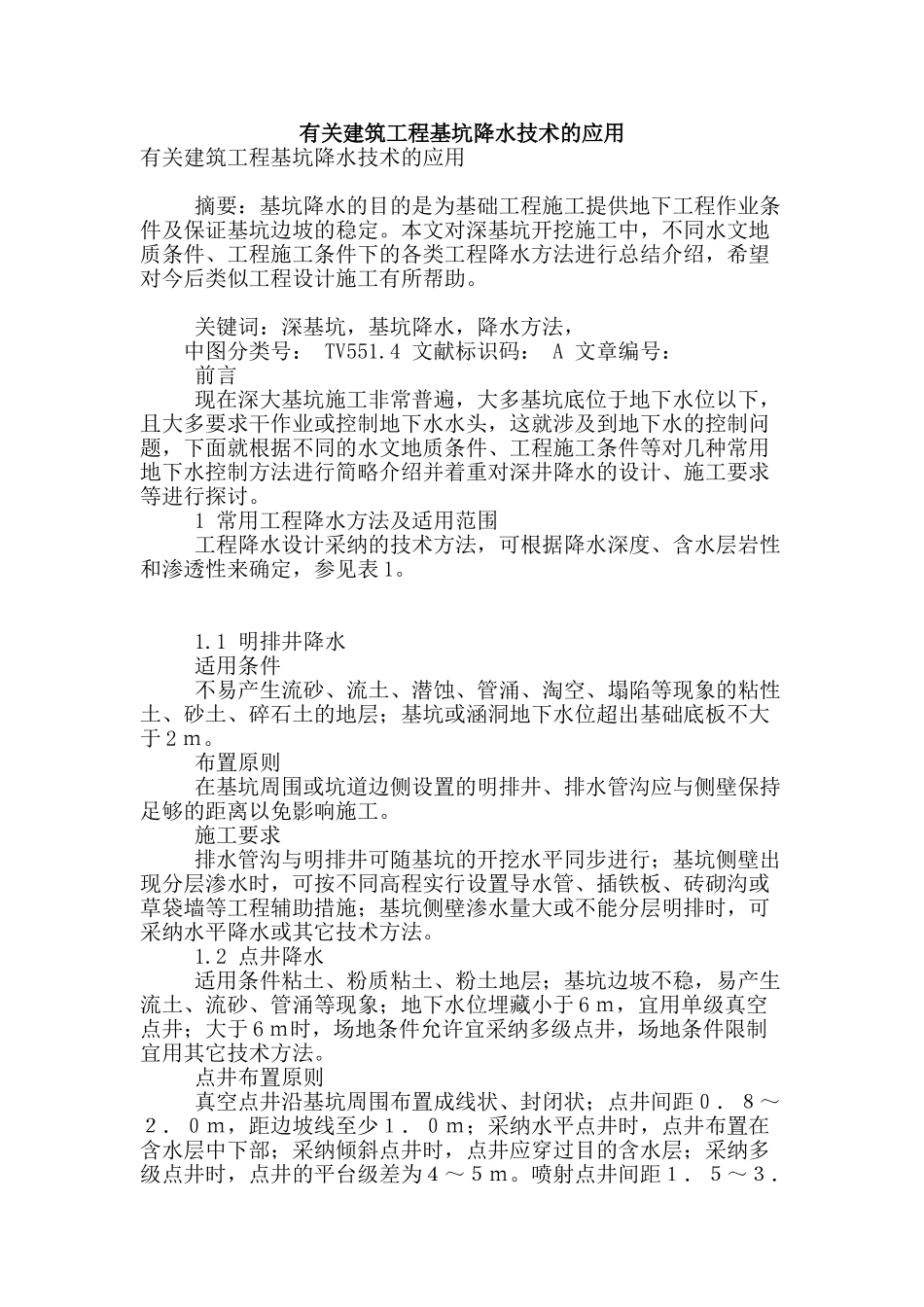

有关建筑工程基坑降水技术的应用有关建筑工程基坑降水技术的应用 摘要:基坑降水的目的是为基础工程施工提供地下工程作业条件及保证基坑边坡的稳定
本文对深基坑开挖施工中,不同水文地质条件、工程施工条件下的各类工程降水方法进行总结介绍,希望对今后类似工程设计施工有所帮助
关键词:深基坑,基坑降水,降水方法, 中图分类号: TV551
4 文献标识码: A 文章编号: 前言 现在深大基坑施工非常普遍,大多基坑底位于地下水位以下,且大多要求干作业或控制地下水水头,这就涉及到地下水的控制问题,下面就根据不同的水文地质条件、工程施工条件等对几种常用地下水控制方法进行简略介绍并着重对深井降水的设计、施工要求等进行探讨
1 常用工程降水方法及适用范围 工程降水设计采纳的技术方法,可根据降水深度、含水层岩性和渗透性来确定,参见表 1
1 明排井降水 适用条件 不易产生流砂、流土、潜蚀、管涌、淘空、塌陷等现象的粘性土、砂土、碎石土的地层;基坑或涵洞地下水位超出基础底板不大于 2 m
布置原则 在基坑周围或坑道边侧设置的明排井、排水管沟应与侧壁保持足够的距离以免影响施工
施工要求 排水管沟与明排井可随基坑的开挖水平同步进行;基坑侧壁出现分层渗水时,可按不同高程实行设置导水管、插铁板、砖砌沟或草袋墙等工程辅助措施;基坑侧壁渗水量大或不能分层明排时,可采纳水平降水或其它技术方法
2 点井降水 适用条件粘土、粉质粘土、粉土地层;基坑边坡不稳,易产生流土、流砂、管涌等现象;地下水位埋藏小于 6 m,宜用单级真空点井;大于 6 m时,场地条件允许宜采纳多级点井,场地条件限制宜用其它技术方法
点井布置原则 真空点井沿基坑周围布置成线状、封闭状;点井间距0.8~2.0m,距边坡线至少1.0m;采纳水平点井时,点井布置在含水层中下部;采纳倾斜点井时,点井应穿过目的含水层;采纳多级点井时,点井的
