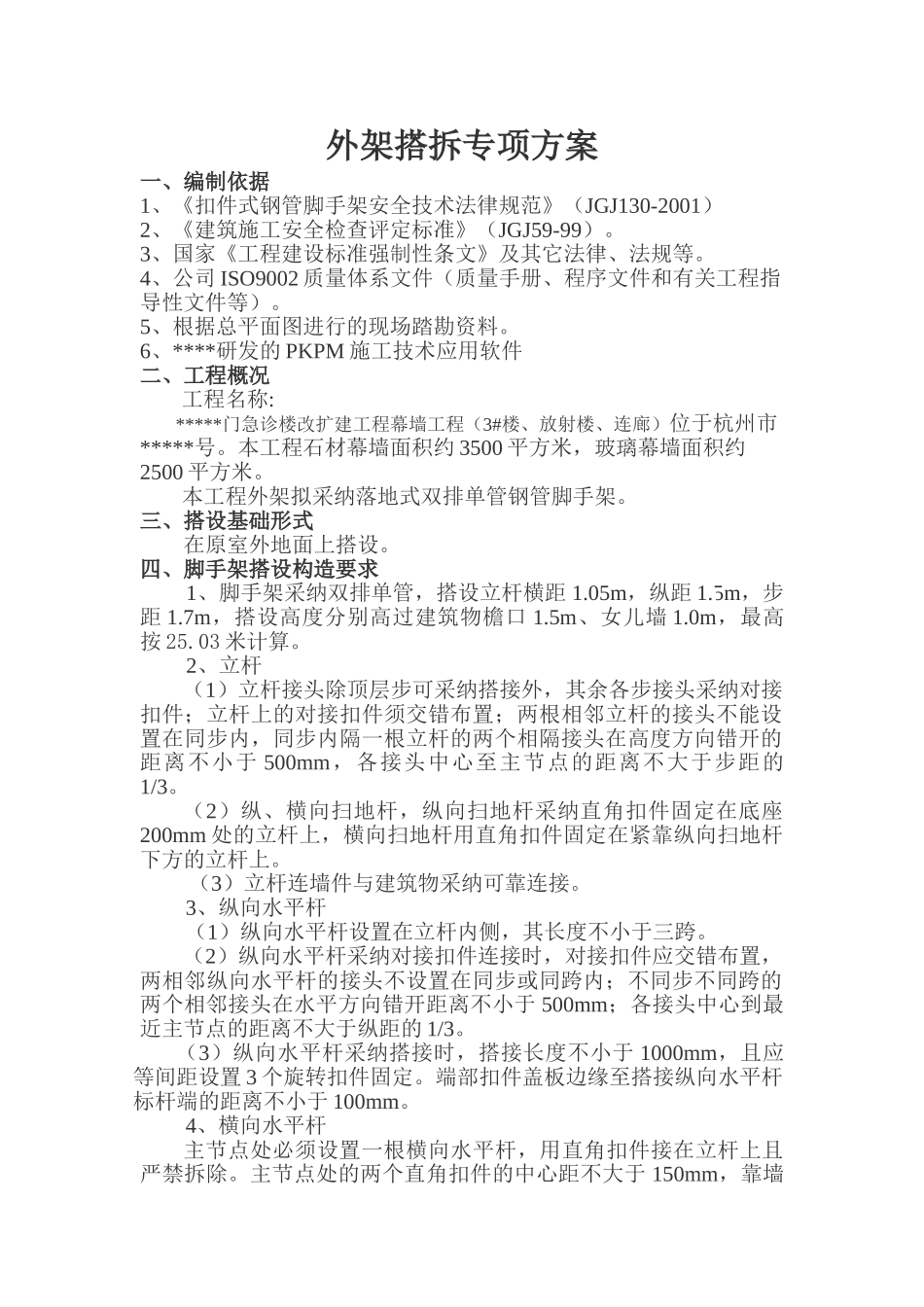

外架搭拆专项方案一、编制依据1、《扣件式钢管脚手架安全技术法律规范》(JGJ130-2001)2、《建筑施工安全检查评定标准》(JGJ59-99)
3、国家《工程建设标准强制性条文》及其它法律、法规等
4、公司 ISO9002 质量体系文件(质量手册、程序文件和有关工程指导性文件等)
5、根据总平面图进行的现场踏勘资料
6、****研发的 PKPM 施工技术应用软件二、工程概况工程名称: *****门急诊楼改扩建工程幕墙工程(3#楼、放射楼、连廊)位于杭州市*****号
本工程石材幕墙面积约 3500 平方米,玻璃幕墙面积约2500 平方米
本工程外架拟采纳落地式双排单管钢管脚手架
三、搭设基础形式在原室外地面上搭设
四、脚手架搭设构造要求1、脚手架采纳双排单管,搭设立杆横距 1
05m,纵距 1
5m,步距 1
7m,搭设高度分别高过建筑物檐口 1
5m、女儿墙 1
0m,最高按 25
03 米计算
2、立杆(1)立杆接头除顶层步可采纳搭接外,其余各步接头采纳对接扣件;立杆上的对接扣件须交错布置;两根相邻立杆的接头不能设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不小于 500mm,各接头中心至主节点的距离不大于步距的1/3
(2)纵、横向扫地杆,纵向扫地杆采纳直角扣件固定在底座200mm 处的立杆上,横向扫地杆用直角扣件固定在紧靠纵向扫地杆下方的立杆上
(3)立杆连墙件与建筑物采纳可靠连接
3、纵向水平杆(1)纵向水平杆设置在立杆内侧,其长度不小于三跨
(2)纵向水平杆采纳对接扣件连接时,对接扣件应交错布置,两相邻纵向水平杆的接头不设置在同步或同跨内;不同步不同跨的两个相邻接头在水平方向错开距离不小于 500mm;各接头中心到最近主节点的距离不大于纵距的 1/3

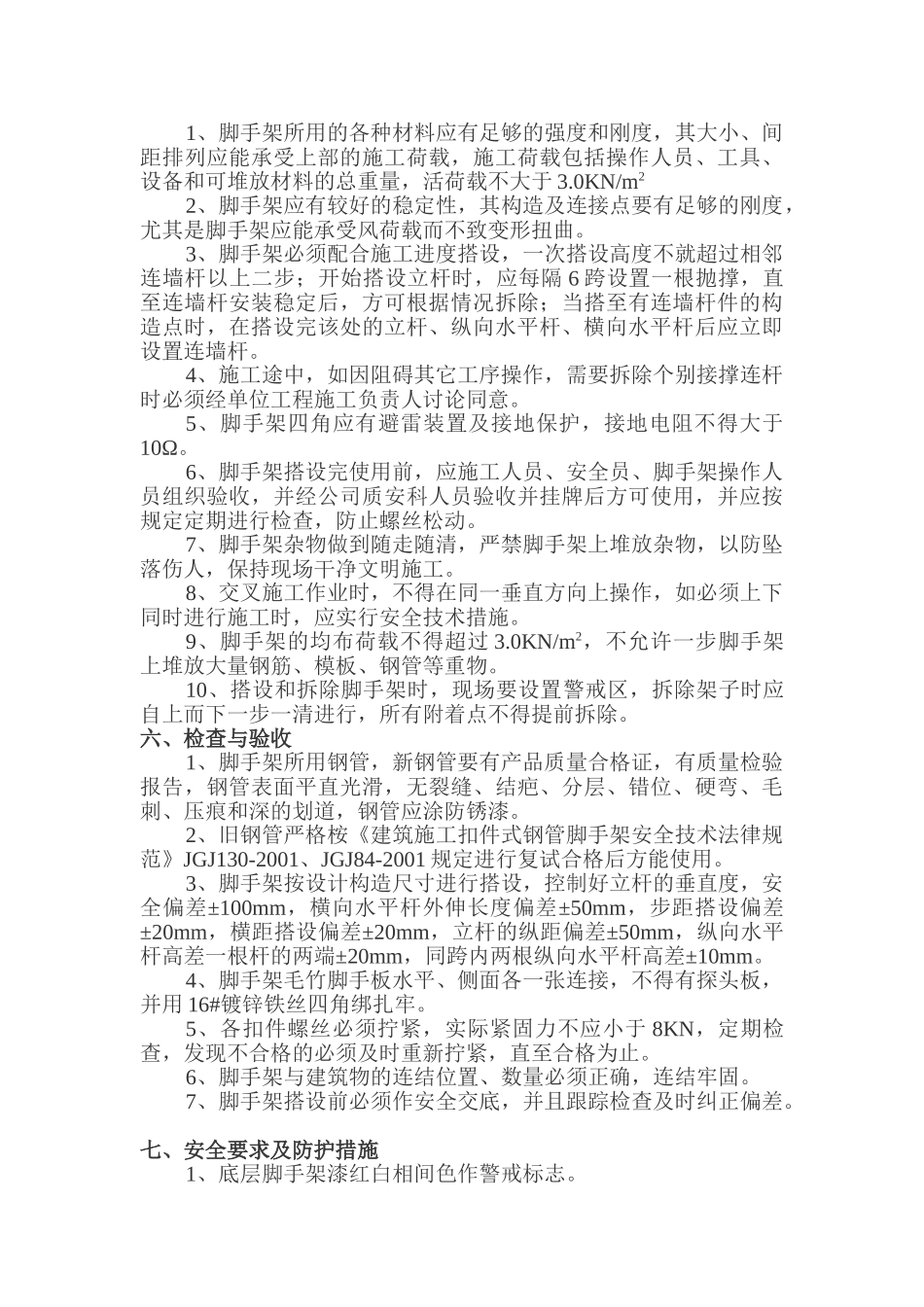

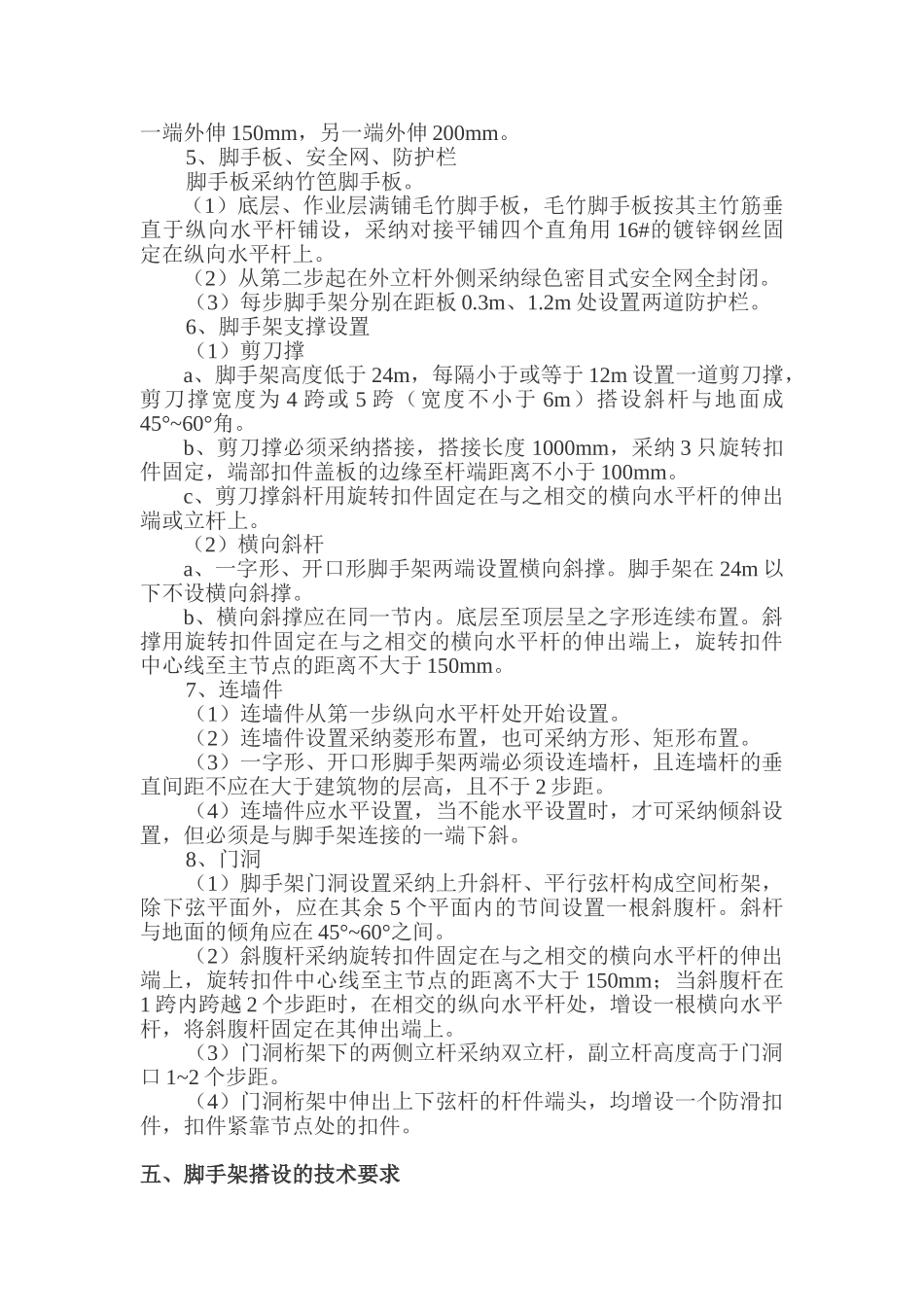

(3)纵向水平杆采纳搭接时,搭接长度不小于 1000mm,且应等间距设置 3 个旋转扣件固
