电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

极地考察站储油系统施工组织设计

极地考察站储油系统施工组织设计_第1页
1/27
极地考察站储油系统施工组织设计_第2页
2/27
极地考察站储油系统施工组织设计_第3页
3/27

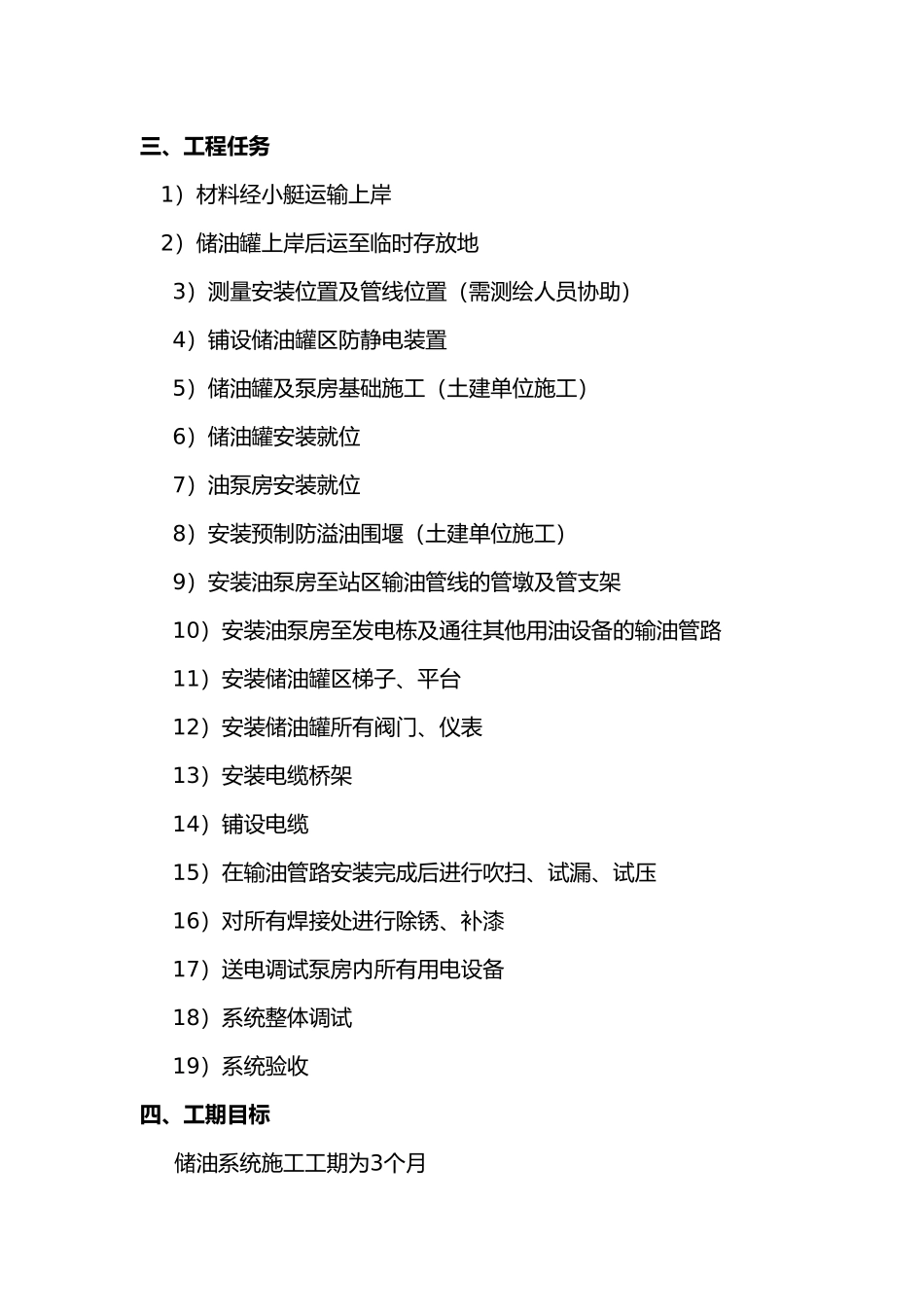

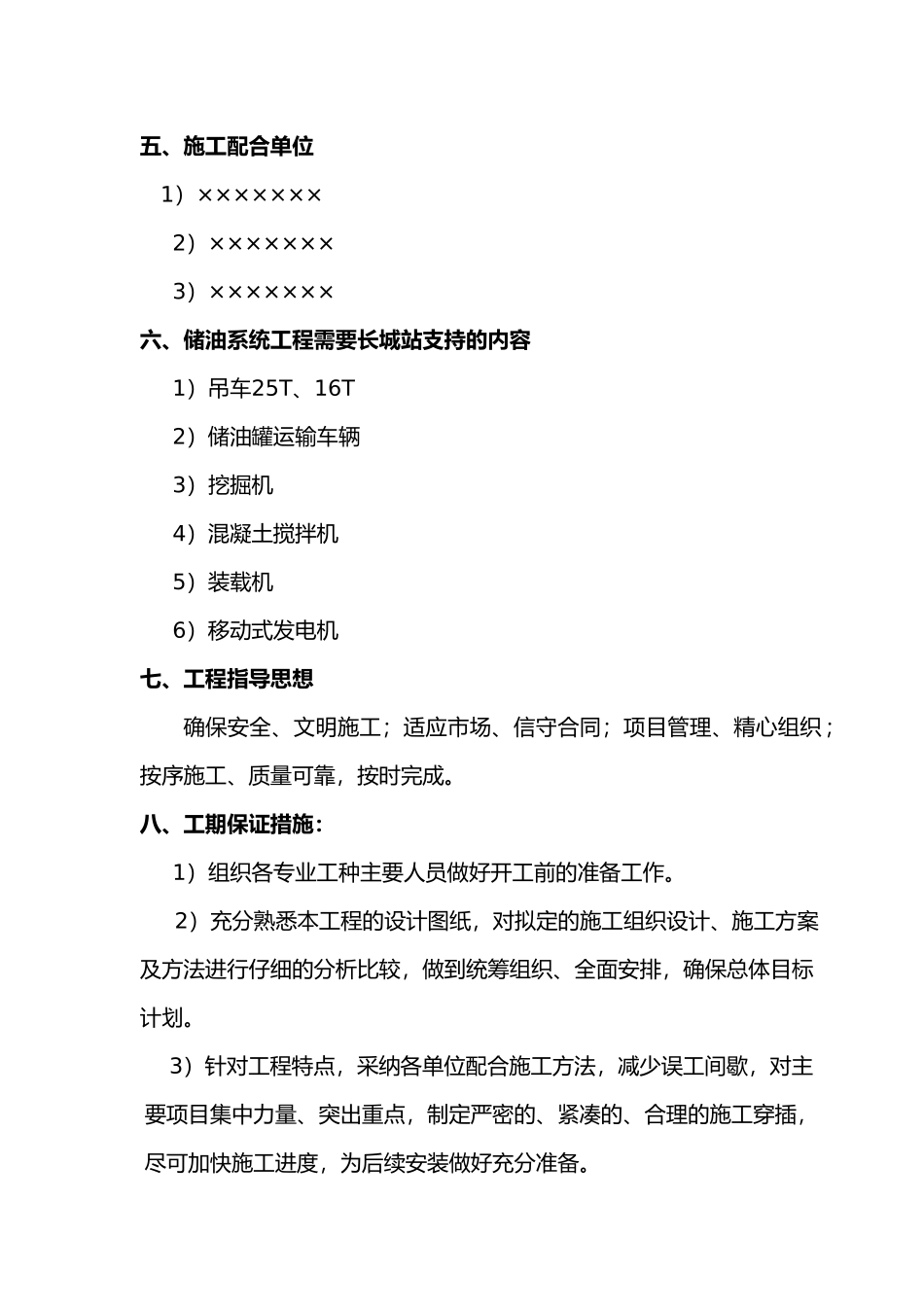

××站储油系统施工组织计划及方案根据极地考察“十五”能力建设项目安排,建设新储油系统,这将进一步提升极地考察能力。在2025/2025 南极夏季期间要基本完成新储油系统的建设。施工组织计划一、执行单位: ×××××××× 人员配备8人 现场负责人 ××× 高级工程师 ××× 工长 ××× 吊装工 ××× 电焊工 ××× 电焊工 ××× 电焊工 ××× 组装工 ×××二、本工程特点本工程为“十五”能力建设项目××站储油系统建设工程,×××××××××××××。施工作业面分散,需土建单位配合,在土建完成后才能进行设备安装任务。施工条件较为恶劣暴风雪、寒冷、湿度较大、海风含盐具有腐蚀性;施工周期短、设备体积大运输条件差,环境保护防火要求高。三、工程任务 1)材料经小艇运输上岸 2)储油罐上岸后运至临时存放地3)测量安装位置及管线位置(需测绘人员协助)4)铺设储油罐区防静电装置5)储油罐及泵房基础施工(土建单位施工)6)储油罐安装就位7)油泵房安装就位8)安装预制防溢油围堰(土建单位施工)9)安装油泵房至站区输油管线的管墩及管支架10)安装油泵房至发电栋及通往其他用油设备的输油管路11)安装储油罐区梯子、平台12)安装储油罐所有阀门、仪表13)安装电缆桥架14)铺设电缆15)在输油管路安装完成后进行吹扫、试漏、试压16)对所有焊接处进行除锈、补漆17)送电调试泵房内所有用电设备18)系统整体调试19)系统验收四、工期目标 储油系统施工工期为3个月五、施工配合单位 1)×××××××2)×××××××3)×××××××六、储油系统工程需要长城站支持的内容1)吊车25T、16T2)储油罐运输车辆3)挖掘机4)混凝土搅拌机5)装载机6)移动式发电机七、工程指导思想确保安全、文明施工;适应市场、信守合同;项目管理、精心组织;按序施工、质量可靠,按时完成。八、工期保证措施:1)组织各专业工种主要人员做好开工前的准备工作。2)充分熟悉本工程的设计图纸,对拟定的施工组织设计、施工方案及方法进行仔细的分析比较,做到统筹组织、全面安排,确保总体目标计划。3)针对工程特点,采纳各单位配合施工方法,减少误工间歇,对主要项目集中力量、突出重点,制定严密的、紧凑的、合理的施工穿插,尽可加快施工进度,为后续安装做好充分准备。4)做好施工组织,合理划分施工区域,本工程根据其特点划分多个相对独立的区域施工,确保目标工期的实现。5)提高机械化作业程度,施工机械进场...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

极地考察站储油系统施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
