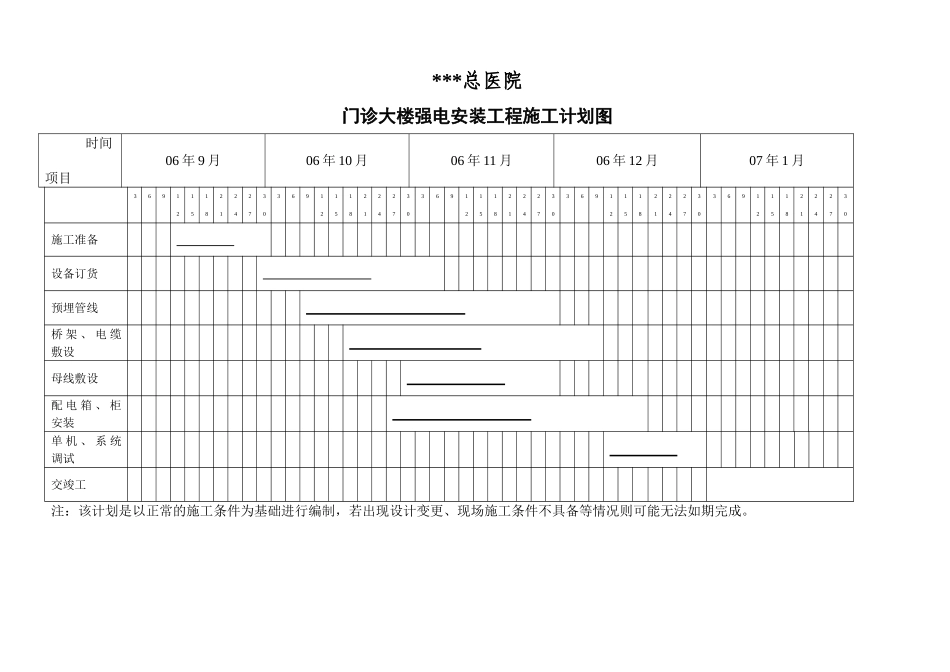

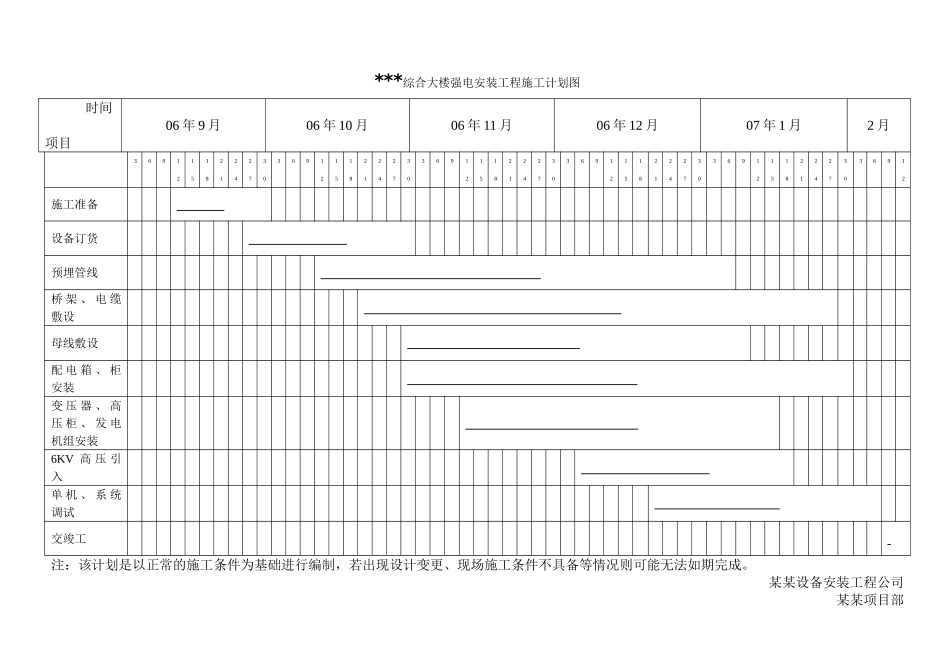

***综合大楼强电安装工程施工计划图时间项目06 年 9 月06 年 10 月06 年 11 月06 年 12 月07 年 1 月2 月369121518212427303691215182124273036912151821242730369121518212427303691215182124273036912施工准备 设备订货 预埋管线 桥 架 、 电 缆敷设 母线敷设 配 电 箱 、 柜安装 变 压 器 、 高压 柜 、 发 电机组安装 6KV 高 压 引入 单 机 、 系 统调试 交竣工 注:该计划是以正常的施工条件为基础进行编制,若出现设计变更、现场施工条件不具备等情况则可能无法如期完成。某某设备安装工程公司某某项目部***总医院门诊大楼强电安装工程施工计划图时间项目06 年 9 月06 年 10 月06 年 11 月06 年 12 月07 年 1 月3691215182124273036912151821242730369121518212427303691215182124273036912151821242730施工准备 设备订货 预埋管线 桥 架 、 电 缆敷设 母线敷设 配 电 箱 、 柜安装 单 机 、 系 统调试 交竣工 注:该计划是以正常的施工条件为基础进行编制,若出现设计变更、现场施工条件不具备等情况则可能无法如期完成。
