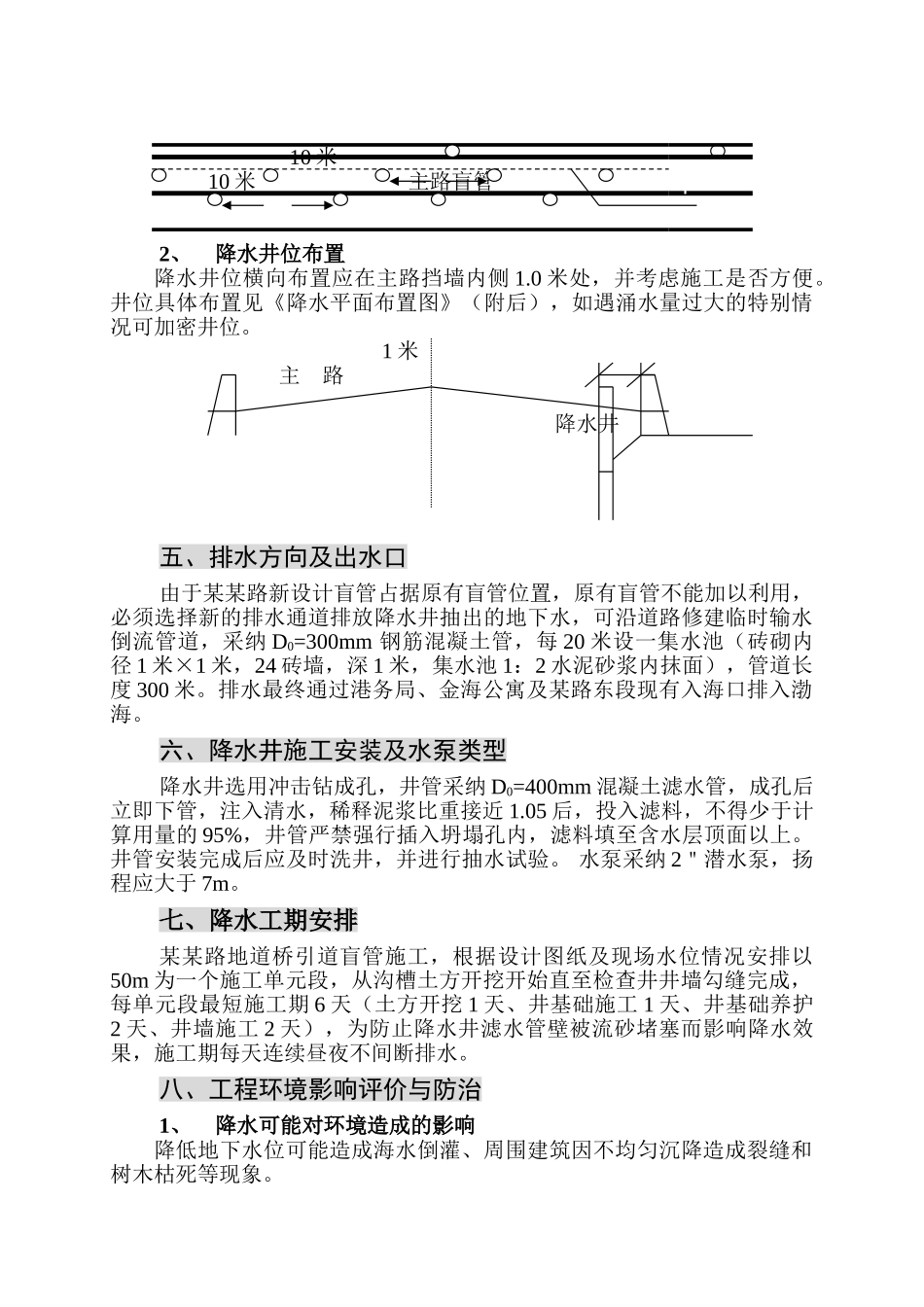

某某路地道桥引道改造工程降水方案一、工程概况:某某路地道桥引道改造属于 2025 年某市重点道路改造工程。某某路地道桥引道北起××路口南至××路口,引道全长 325 米。为解决地道桥引道地下水排放的问题,在引道主路和辅路下埋设盲管排水系统,盲管埋设深度较大。某某路地道桥引道地下水经地下盲管汇至泵房的泵仓内,再沿管网排入渤海。某某路地道桥引道主路盲管设计开槽深度标高为 0.482 ~ -3.985m,原地面标高为 2.35 ~ -1.28m。根据某建筑设计院做出的某某路《岩土工程勘察报告》,某某路土质为细砂,地下水位埋藏很浅,施工范围地层形成了良好的含水层。道路及盲管均处于地下水位以下,且有流砂条件,必须实行降低地下水位的措施才能保证施工条件和施工安全。根据《建筑与市政降水工程技术法律规范》JGJ/T111-98 和施工图技术要求编制本降水方案。本次降水属于一般降水类型Ⅱ类场地中的简单降水工程。二、水文地质条件某某路地处滨海滩涂,土质均为第四系细砂。地下水为潜水类型,主要来源于大气降水和侧向渗流补给,但不排除少量生活、生产污水和给水系统渗漏补给的可能性。按本区区域地质情况,细砂层具有与渤海连通的条件。根据地质条件细砂渗透系数选为 10m/d。根据地勘报告,某某路静止地下水位距自然地面 0.6~1.4m。 三、降水范围、降水深度及降水技术方法选择1、降水范围某某路降水范围沿施工图中,主路盲管两侧进行降水,呈线状分布,并在 A 井和 B 井处各打一眼降水井,按施工进度局部降水。2、降水深度降水深度为最高水位在 A 井基础下平以下 0.5 米。某某路降水有效深度 2.7~5.5m。3、降水技术方法选择降水技术方法采纳管井降水方法,管径为 D0=400mm。四、井深、井间距确定与井位布置1、水文计算与井深、井间距的确定由于本次地勘报告只有 5 米钻探数据,水文计算按非完整井计算。降水有效半径:R=1.95S√H×R ,假定井孔径 0.4m,井深 9m,水力坡 1:10,水降至基槽下 0.5m,降水半径为 30m,考虑两井间影响因素,井间距 15m。结合本地经验,考虑井管有效进水深度和水泵抽水能力的匹配,确定井深 10 米,井间距为 10 米,位于主路盲管沟槽两侧等距交错设置,如下图所示。 A 井 B 井 10 米 10 米 主路盲管2、降水井位布置降水井位横向布置应在主路挡墙内侧 1.0 米处,并考虑施工是否方便。井位具体布置见《降水平面布置图》(附后),如遇涌水量过大的特别情况可加密井位。 1...
