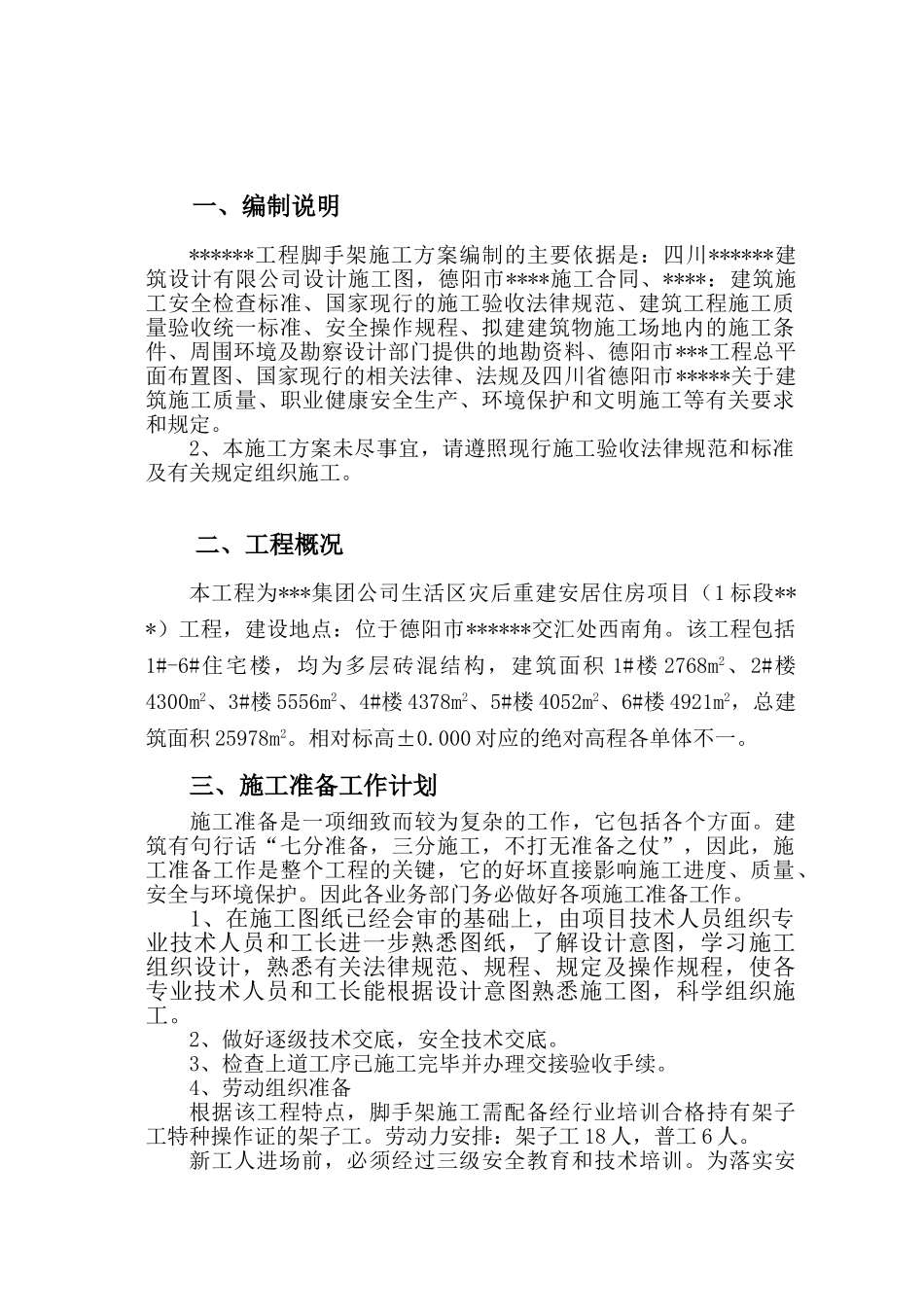

****工程脚手架施工方案二零一零年一月二十日一、编制说明******工程脚手架施工方案编制的主要依据是:四川******建筑设计有限公司设计施工图,德阳市****施工合同、****:建筑施工安全检查标准、国家现行的施工验收法律规范、建筑工程施工质量验收统一标准、安全操作规程、拟建建筑物施工场地内的施工条件、周围环境及勘察设计部门提供的地勘资料、德阳市***工程总平面布置图、国家现行的相关法律、法规及四川省德阳市*****关于建筑施工质量、职业健康安全生产、环境保护和文明施工等有关要求和规定
2、本施工方案未尽事宜,请遵照现行施工验收法律规范和标准及有关规定组织施工
二、工程概况本工程为***集团公司生活区灾后重建安居住房项目(1 标段***)工程,建设地点:位于德阳市******交汇处西南角
该工程包括1#-6#住宅楼,均为多层砖混结构,建筑面积 1#楼 2768m2、2#楼4300m2、3#楼 5556m2、4#楼 4378m2、5#楼 4052m2、6#楼 4921m2,总建筑面积 25978m2
相对标高±0
000 对应的绝对高程各单体不一
三、施工准备工作计划施工准备是一项细致而较为复杂的工作,它包括各个方面
建筑有句行话“七分准备,三分施工,不打无准备之仗”,因此,施工准备工作是整个工程的关键,它的好坏直接影响施工进度、质量、安全与环境保护
因此各业务部门务必做好各项施工准备工作
1、在施工图纸已经会审的基础上,由项目技术人员组织专业技术人员和工长进一步熟悉图纸,了解设计意图,学习施工组织设计,熟悉有关法律规范、规程、规定及操作规程,使各专业技术人员和工长能根据设计意图熟悉施工图,科学组织施工
2、做好逐级技术交底,安全技术交底
3、检查上道工序已施工完毕并办理交接验收手续

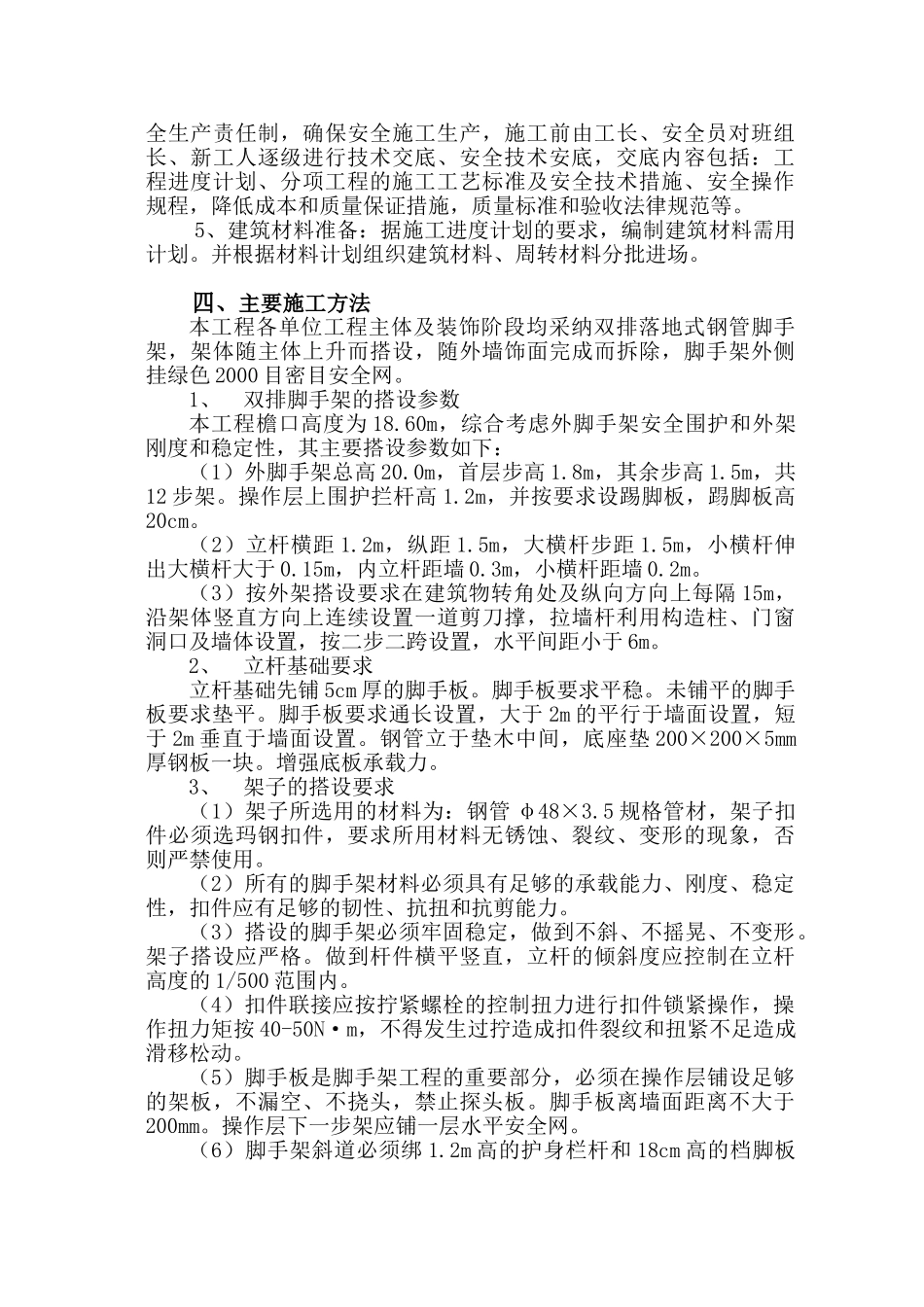

4、劳动组织准备根据该工程特点,脚手架施工需配备经行业培训合格持有架子工特种操作证的架
