某工厂 150 吨转炉连铸标段工程中间配管施工方案一、编制说明 1
1 中冶南方某工厂管道施工图纸;2 国家现行标准、法律规范和规程以及有关工程设计文件; 1
1《现场设备、工业管道焊接工程施工及验收法律规范》GB50236-98; 1
2 本公司承担类似工程的施工经验; 1
3 GB/50235 管道施工验收法律规范; 1
4 合同及相关施工组织设计;二、 工程施工特点该项目属某工厂 150 吨转炉连铸工程,主要是能源介质管道的施工和设备安装
液压润滑管道施工等
本方案主要针对介质管道施工即 A-F 跨管道的施工,包括燃气介质
循环冷却水,旋流池给排水
通风采暖等管道安装,系统管路中,介质种类比较多,管径差异比较大
特别是在旋流池和行车梁,主控室管道安装中
施工空间小,管道密集,又有大部分为高空作业
所以个施工有一定的困难
需要严密组织,精心施工
三、施工前准备工作及施工平面图 施工准备(1)熟悉、审查图纸及设计文件,并适时参加设计交底;(2)弄清工程内容、工程量、工作量;(3)编制管程施工技术方案,并组织进行技术交底;(4)准备施工机具及工程设施(5)组织施工队伍,培训人员(含焊工);(6)合理布置施工平面,并按要求平整场地,铺设管路,接通水电及安装设置所需的大型临时设施;(7)管材、管件、阀门等的计划已提出,其它材料亦有适当储备,并能陆续进入现场,保证连续施工
(8)与管道有关的土建工程已检验合格,满足安装要求,并已办理交接手续
各种机具等已检查完整无缺漏
机具已到场;并且根据现场实际情况--阀门多,管径多等特点,制作临时台架堆放管道和管件
围临时仓库,保证阀门,管件等堆放安全;各种安全保护措施到位:灭火器到位

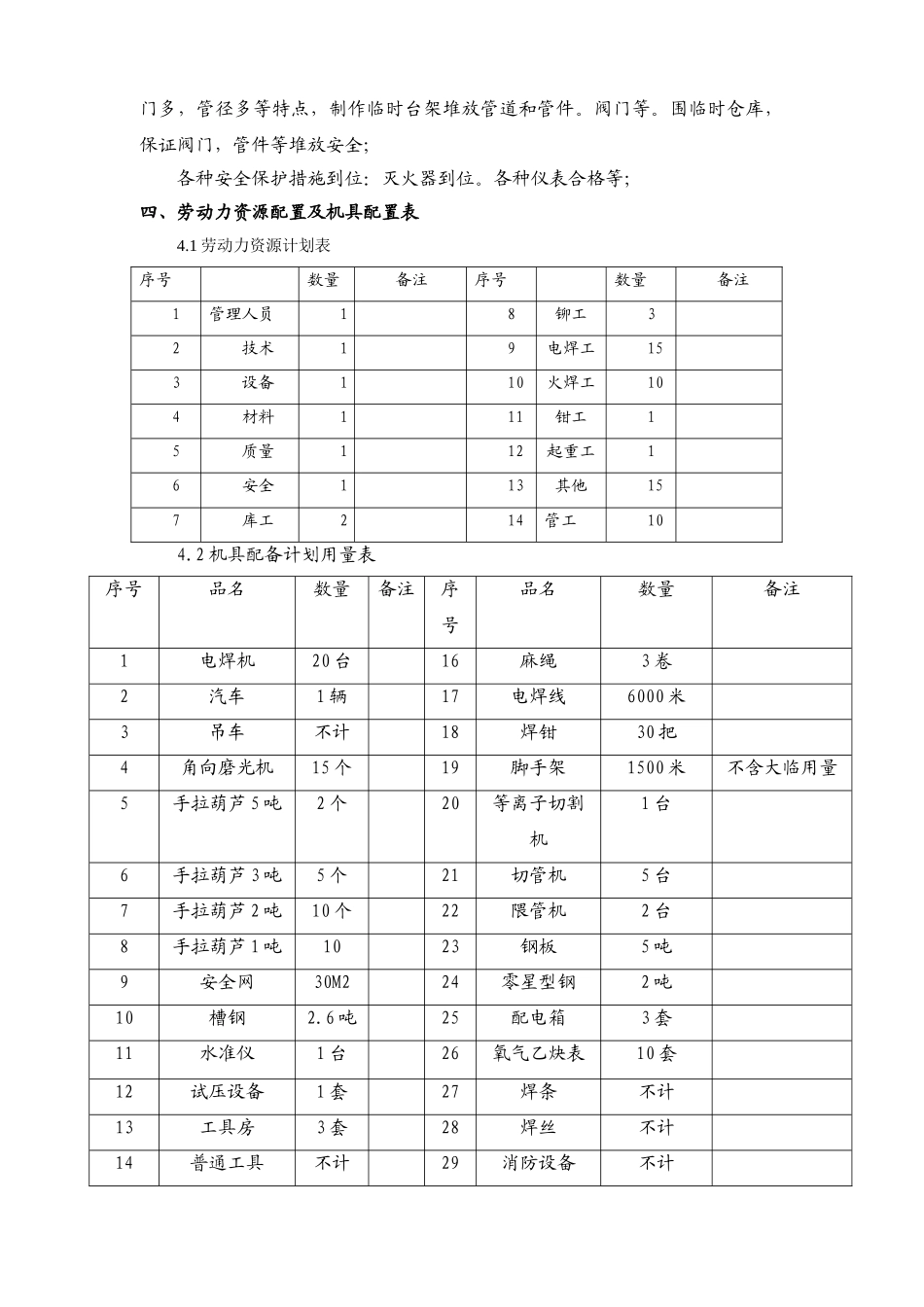

各种仪表合格等;四、劳动力资源配置及机具配置表4
1 劳动力资源计划表 序号数量备注序号数量备注1管理人员18铆工
