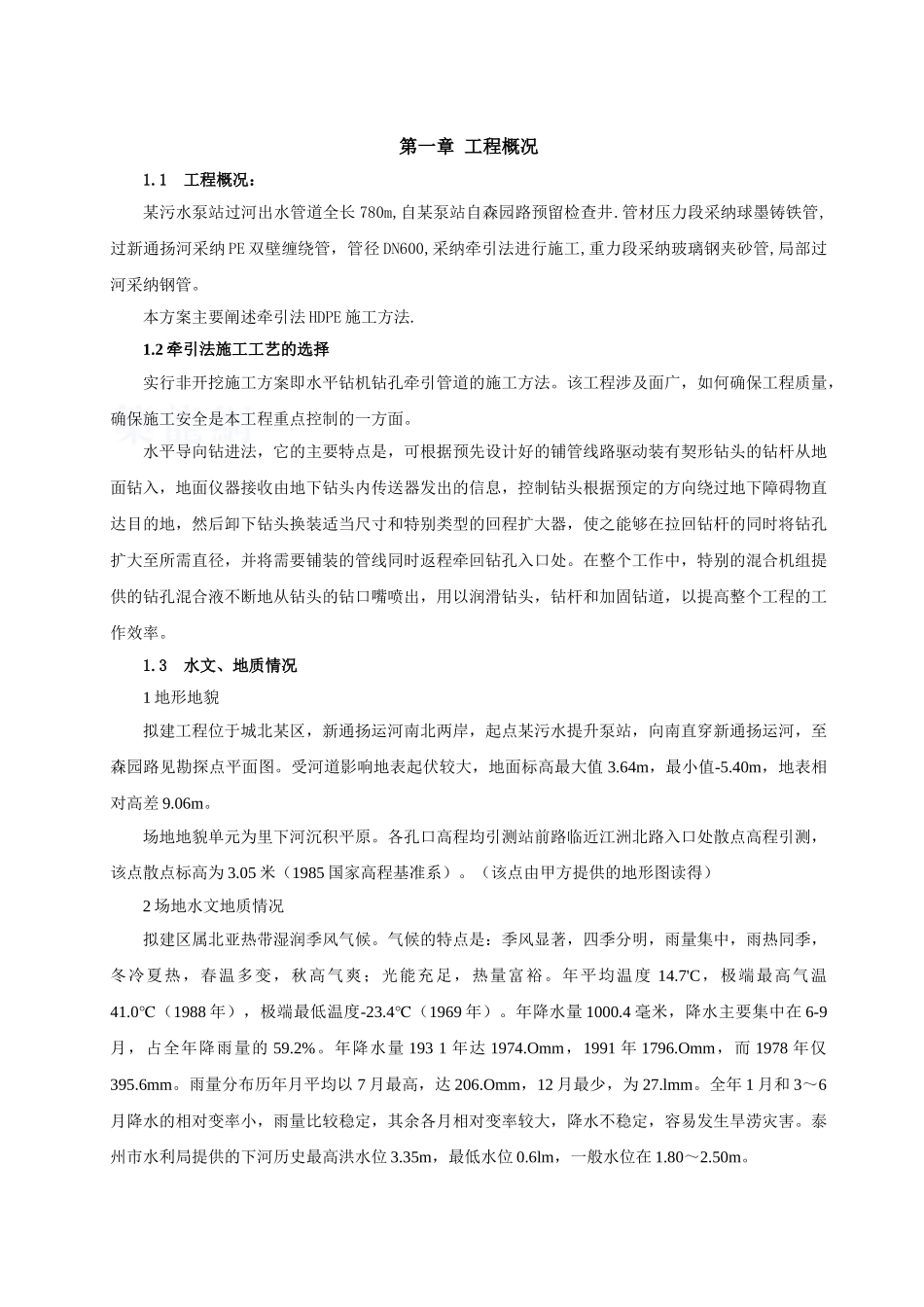

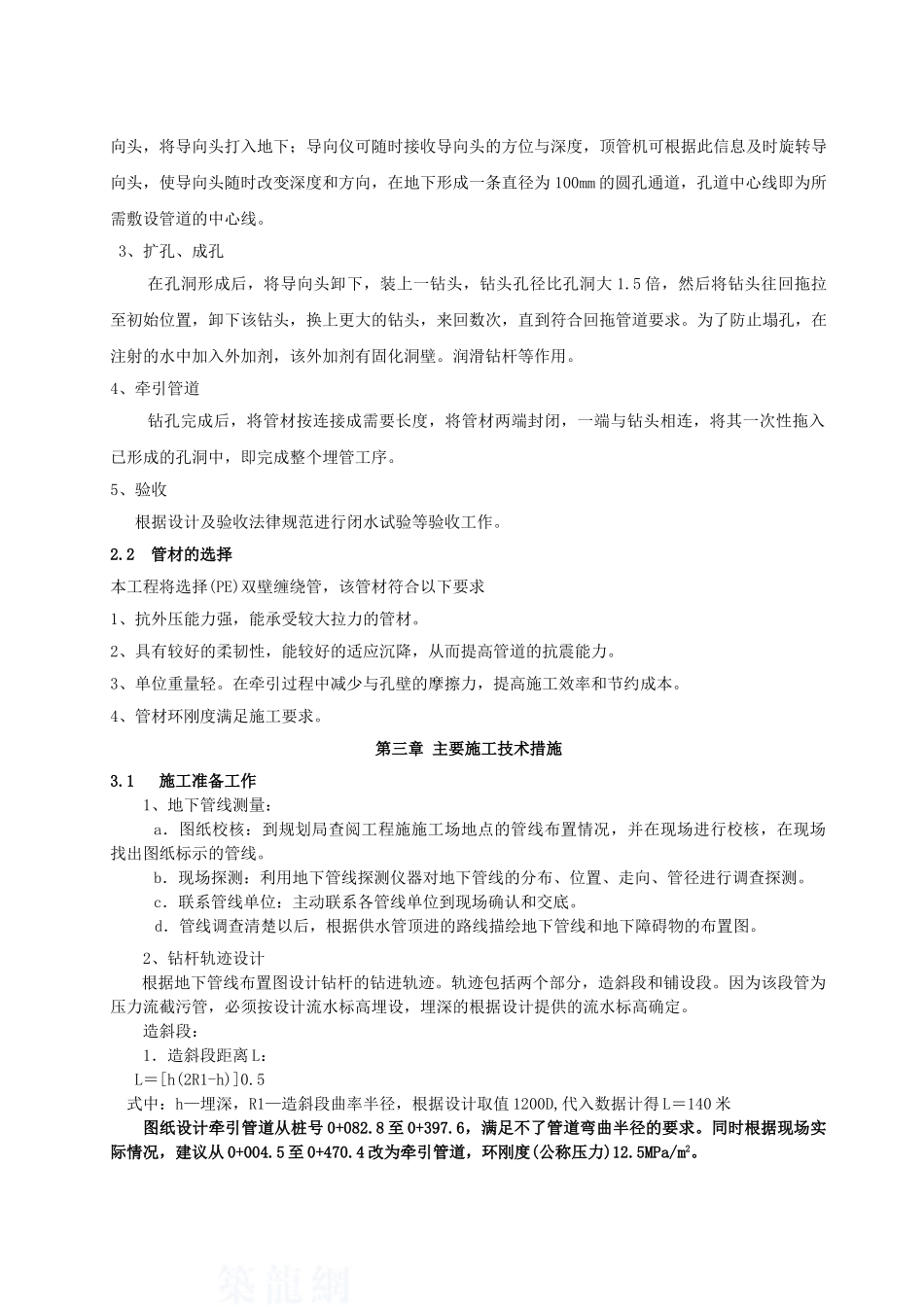

第一章 工程概况1
1 工程概况: 某污水泵站过河出水管道全长 780m,自某泵站自森园路预留检查井
管材压力段采纳球墨铸铁管,过新通扬河采纳 PE 双壁缠绕管,管径 DN600,采纳牵引法进行施工,重力段采纳玻璃钢夹砂管,局部过河采纳钢管
本方案主要阐述牵引法 HDPE 施工方法
2 牵引法施工工艺的选择实行非开挖施工方案即水平钻机钻孔牵引管道的施工方法
该工程涉及面广,如何确保工程质量,确保施工安全是本工程重点控制的一方面
水平导向钻进法,它的主要特点是,可根据预先设计好的铺管线路驱动装有契形钻头的钻杆从地面钻入,地面仪器接收由地下钻头内传送器发出的信息,控制钻头根据预定的方向绕过地下障碍物直达目的地,然后卸下钻头换装适当尺寸和特别类型的回程扩大器,使之能够在拉回钻杆的同时将钻孔扩大至所需直径,并将需要铺装的管线同时返程牵回钻孔入口处
在整个工作中,特别的混合机组提供的钻孔混合液不断地从钻头的钻口嘴喷出,用以润滑钻头,钻杆和加固钻道,以提高整个工程的工作效率
3 水文、地质情况 1 地形地貌拟建工程位于城北某区,新通扬运河南北两岸,起点某污水提升泵站,向南直穿新通扬运河,至森园路见勘探点平面图
受河道影响地表起伏较大,地面标高最大值 3
64m,最小值-5
40m,地表相对高差 9
场地地貌单元为里下河沉积平原
各孔口高程均引测站前路临近江洲北路入口处散点高程引测,该点散点标高为 3
05 米(1985 国家高程基准系)
(该点由甲方提供的地形图读得)2 场地水文地质情况拟建区属北亚热带湿润季风气候
气候的特点是:季风显著,四季分明,雨量集中,雨热同季,冬冷夏热,春温多变,秋高气爽;光能充足,热量富裕
年平均温度 14
7'C,极端最高气温41
0℃(1988 年),极端最低温度-23
4℃(1969 年)
年降水量 1000
4 毫米,降水主
