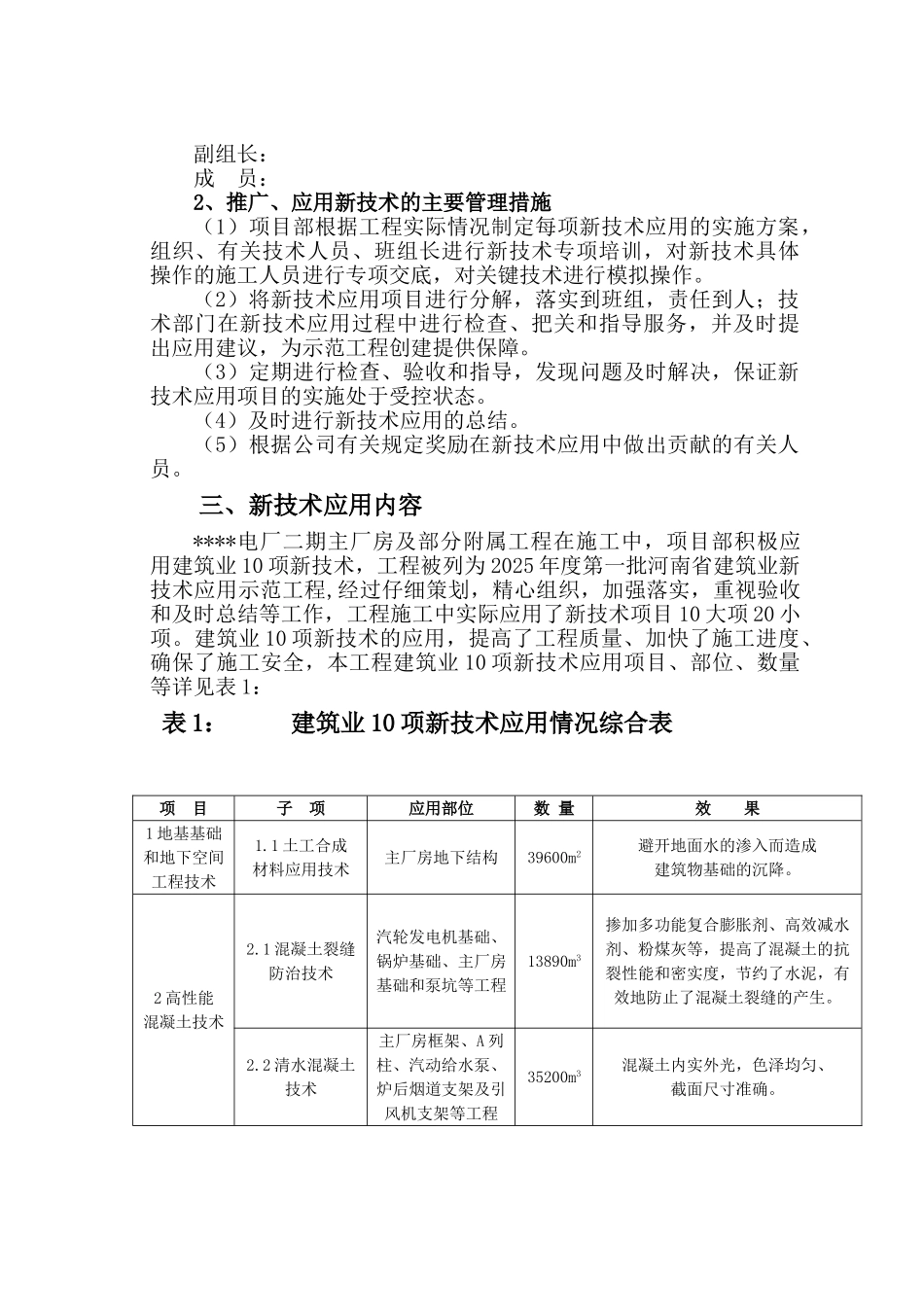

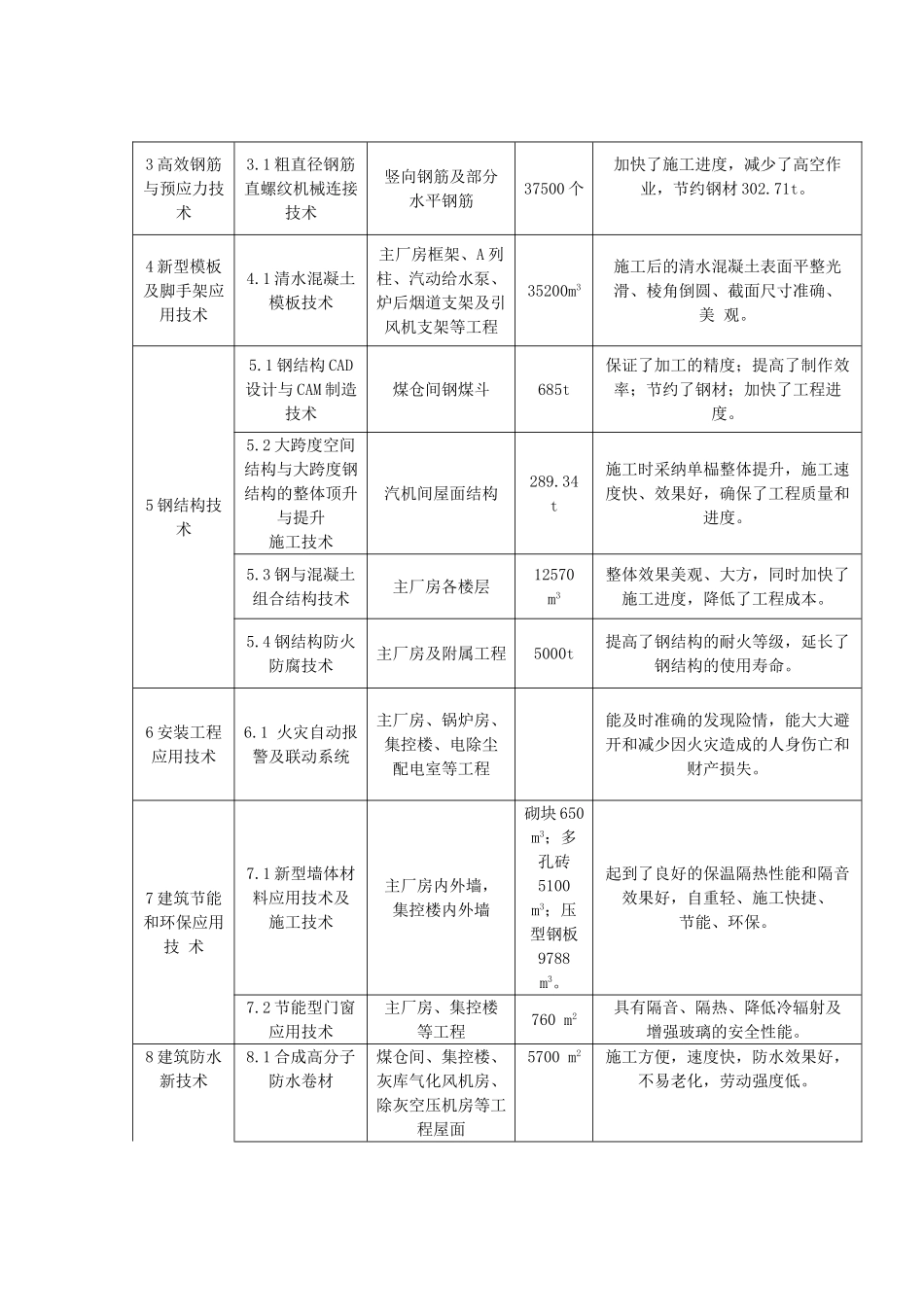

应用新技术综合报告****电厂二期(2×600MW)扩建工程是国家计委确定的 600MW 超临界火电机组国产化重点依托项目,被列为****年度河南省重点工程。该工程由****电力股份有限公司投资;***公司***电力设计院设计;北京****监理有限公司监理;河南省****建筑工程有限责任公司承建。合同总造价为 19263 万元。该工程于 2006 年 4 月 1 日开工建设,3#机组于 2007 年 11 月 12 日顺利通过 168 小时,4#机组于2007 年 12 月 15 日顺利通过 168 小时。一、工程概况本工程主厂房由汽机房、除氧间和煤仓间三部分组成,跨度分别 为 30.50m 、 9.00m 和 12.00m ; 高 度 分 别 为 33.50m 、 26.00m 和46.45m,总长度为 173.50m,总建筑面积为 45000m2。主厂房为框排架结构,地基采纳砂砾石碾压处理地基,基础为钢筋混凝土独立基础。汽机房屋面结构采纳双坡钢结构体系,上铺自防水保温型彩色压型钢板;除氧煤仓间各楼层采纳钢-混凝土组合结构;汽机基座、汽动给水泵基座等均为现浇钢筋混凝土框架结构,基础为整板基础。主厂房外墙 1.2m 以下为陶粒混凝土墙体;1.2m 以上采纳彩色保温型压型钢板封闭,内墙为加气混凝土块砌体。主厂房楼地面做法有地板砖楼地面、现浇水磨石地面、阿姆斯壮楼面和橡胶楼面四类。其屋面采纳氯化聚乙烯-橡胶共混防水卷材及聚氨酯防水涂膜相结合的做法。本工程钢煤斗上部为圆形钢筒仓;下部为双圆锥型漏斗,共 10个,煤斗锥斗内衬为 3mm 厚 1Cr13 的不锈钢板耐磨层。部分附属工程主要包括电除尘支架、钢烟道支架、除灰空压机房、烟道、500KV 升压站、A 列外电气构筑物等单位工程,其中除灰空压机室、烟道支架等结构形式为框架结构;500KV 升压站、A 列外电气构筑物支架为钢结构,基础为钢筋混凝土独立基础。二、推广应用新技术的组织管理措施开工伊始,项目部建立了新技术应用管理体系,从组织上保证了新技术推广应用的实施;同时项目部把新技术应用项目进行分解,落实至班组,责任到人;并在新技术应用过程中及时进行检查、验收和把关,为示范工程的创建提供保障。1、健全新技术推广应用组织机构(1)新技术应用领导小组组 长: 副组长:成 员:(2)新技术实施小组组 长: 副组长:成 员: 2、推广、应用新技术的主要管理措施(1)项目部根据工程实际情况制定每项新技术应用的实施方案,组织、有关技术人员、班组长进行新技术专项培训,对新技术具体操作的施工人...
