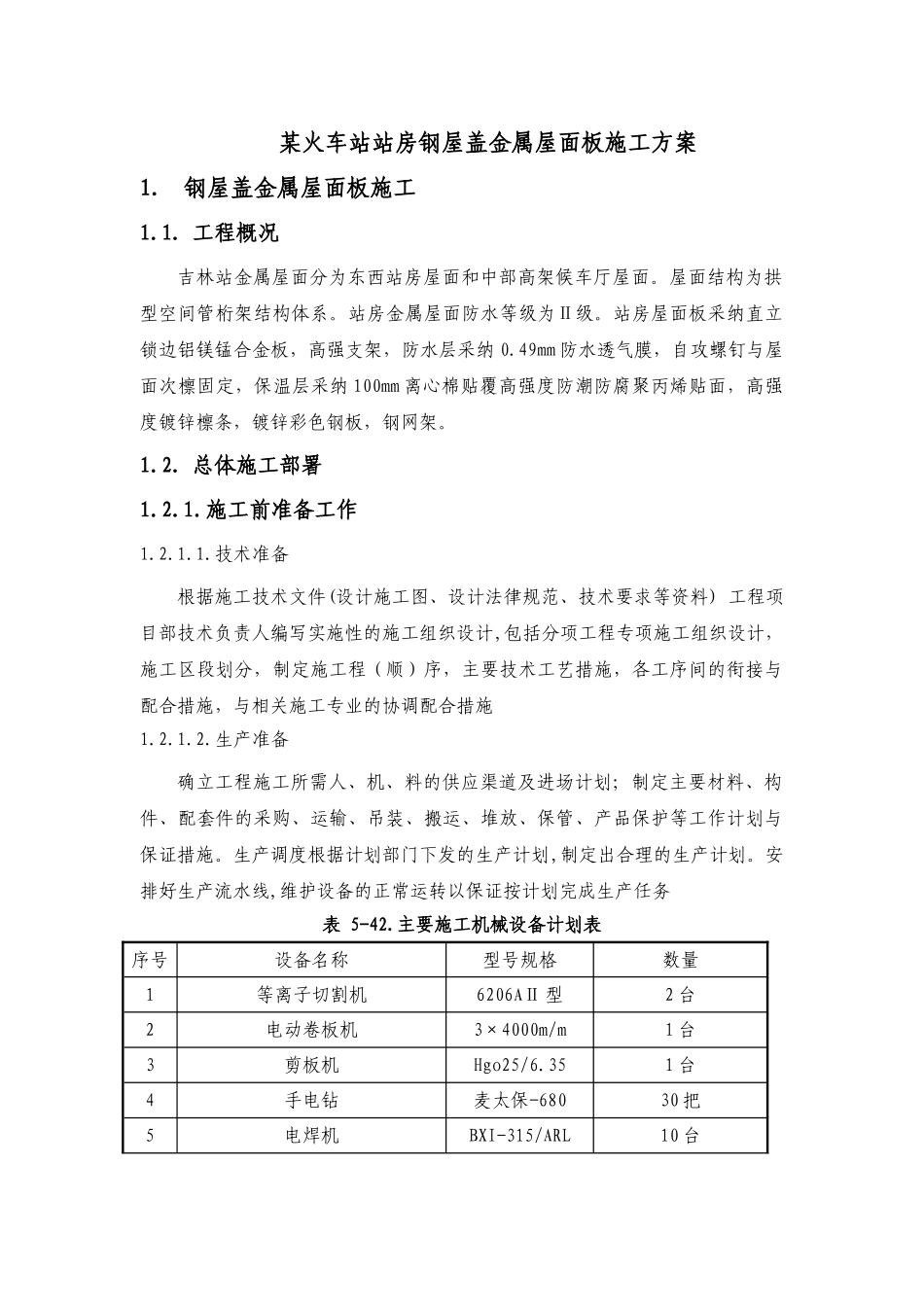

某火车站站房钢屋盖金属屋面板施工方案1
钢屋盖金属屋面板施工1
工程概况吉林站金属屋面分为东西站房屋面和中部高架候车厅屋面
屋面结构为拱型空间管桁架结构体系
站房金属屋面防水等级为Ⅱ级
站房屋面板采纳直立锁边铝镁锰合金板,高强支架,防水层采纳 0
49mm 防水透气膜,自攻螺钉与屋面次檩固定,保温层采纳 100mm 离心棉贴覆高强度防潮防腐聚丙烯贴面,高强度镀锌檩条,镀锌彩色钢板,钢网架
总体施工部署1
施工前准备工作1
技术准备根据施工技术文件(设计施工图、设计法律规范、技术要求等资料) 工程项目部技术负责人编写实施性的施工组织设计,包括分项工程专项施工组织设计,施工区段划分,制定施工程(顺)序,主要技术工艺措施,各工序间的衔接与配合措施,与相关施工专业的协调配合措施1
生产准备确立工程施工所需人、机、料的供应渠道及进场计划;制定主要材料、构件、配套件的采购、运输、吊装、搬运、堆放、保管、产品保护等工作计划与保证措施
生产调度根据计划部门下发的生产计划,制定出合理的生产计划
安排好生产流水线,维护设备的正常运转以保证按计划完成生产任务表 5-42
主要施工机械设备计划表序号设备名称型号规格数量1等离子切割机6206AⅡ 型2 台2电动卷板机3×4000m/m1 台3剪板机Hgo25/6
35 1 台4手电钻麦太保-68030 把5电焊机BXI-315/ARL10 台6高频氩弧焊机Syncrowave2 台7电动咬边机YBJ7263 台8砂轮切割机朗 400/3 型5 台9镭射水平扫描仪AKT3153 台10经纬仪CK20012 台11叉车CPCD51 辆12金属屋面面板压型机生产线KR-18 型1 台13电动弧形辊轧机WB-3001 台14电动弧形辊轧机WB-3001 台15屋面板扳手BW-53 把16屋面板夹子BK-63
