某钢厂混合机安装及吊装施工方案

某钢厂混合机安装及吊装施工方案_第1页
1/7
某钢厂混合机安装及吊装施工方案_第2页
2/7
某钢厂混合机安装及吊装施工方案_第3页
3/7

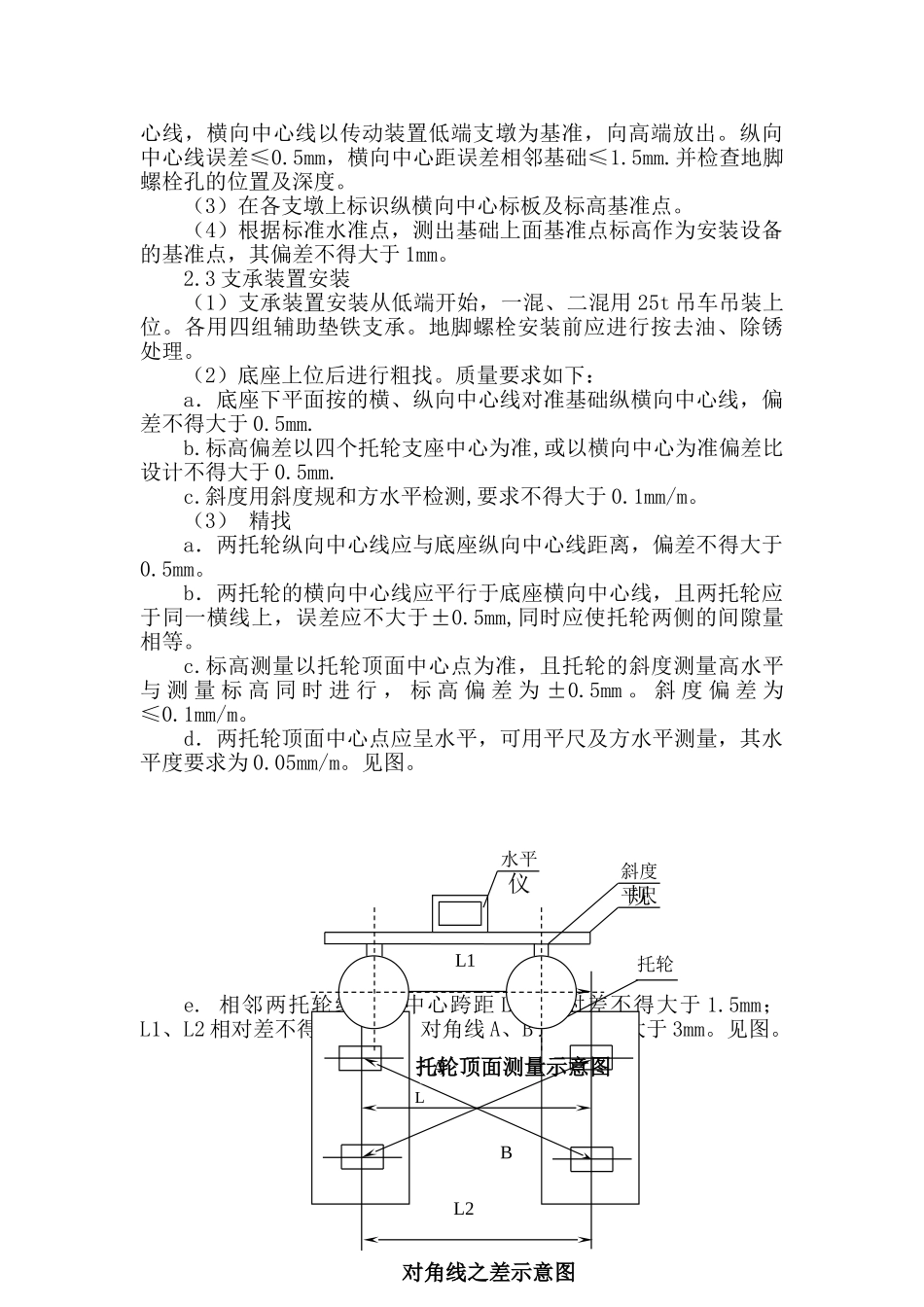

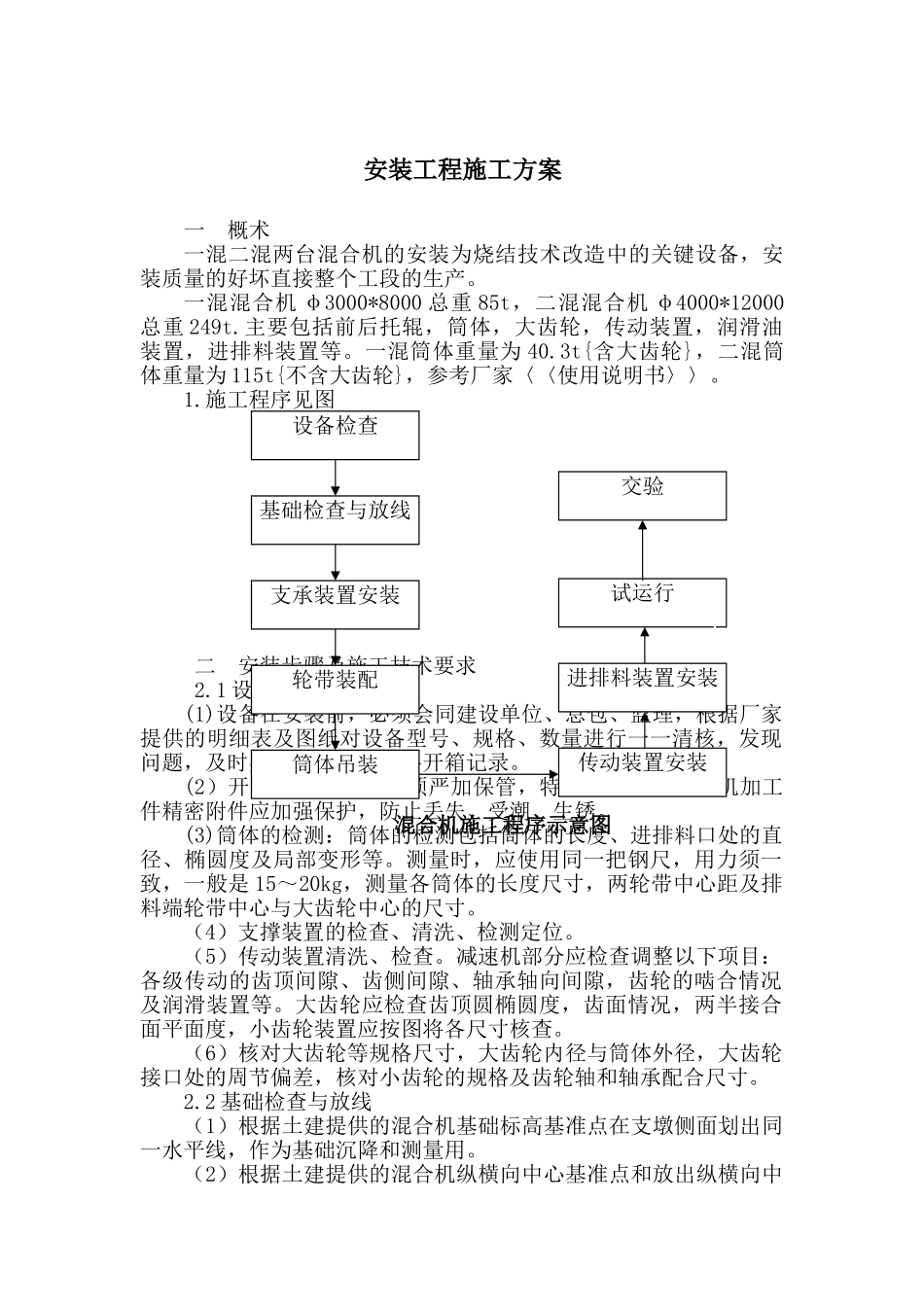

混合机安装施工方案编制: 审核: 审批: 公司审批: 编制单位:湖南省***安装有限公司总包单位:***北方工程技术有限公司编制日期:2025 年 1 月 11 日安装工程施工方案一 概术一混二混两台混合机的安装为烧结技术改造中的关键设备,安装质量的好坏直接整个工段的生产。一混混合机 φ3000*8000 总重 85t,二混混合机 φ4000*12000总重 249t.主要包括前后托辊,筒体,大齿轮,传动装置,润滑油装置,进排料装置等。一混筒体重量为 40.3t{含大齿轮},二混筒体重量为 115t{不含大齿轮},参考厂家〈〈使用说明书〉〉。1.施工程序见图二 安装步骤及施工技术要求2.1 设备检查(1)设备在安装前,必须会同建设单位、总包、监理,根据厂家提供的明细表及图纸对设备型号、规格、数量进行一一清核,发现问题,及时处理,并作好设备开箱记录。(2)开箱出库的设备必须严加保管,特别是对电动机,机加工件精密附件应加强保护,防止丢失、受潮、生锈。(3)筒体的检测:筒体的检测包括筒体的长度、进排料口处的直径、椭圆度及局部变形等。测量时,应使用同一把钢尺,用力须一致,一般是 15~20kg,测量各筒体的长度尺寸,两轮带中心距及排料端轮带中心与大齿轮中心的尺寸。(4)支撑装置的检查、清洗、检测定位。(5)传动装置清洗、检查。减速机部分应检查调整以下项目:各级传动的齿顶间隙、齿侧间隙、轴承轴向间隙,齿轮的啮合情况及润滑装置等。大齿轮应检查齿顶圆椭圆度,齿面情况,两半接合面平面度,小齿轮装置应按图将各尺寸核查。(6)核对大齿轮等规格尺寸,大齿轮内径与筒体外径,大齿轮接口处的周节偏差,核对小齿轮的规格及齿轮轴和轴承配合尺寸。2.2 基础检查与放线(1)根据土建提供的混合机基础标高基准点在支墩侧面划出同一水平线,作为基础沉降和测量用。(2)根据土建提供的混合机纵横向中心基准点和放出纵横向中设备检查基础检查与放线支承装置安装试运行混合机施工程序示意图进排料装置安装传动装置安装筒体吊装轮带装配交验心线,横向中心线以传动装置低端支墩为基准,向高端放出。纵向中心线误差≤0.5mm,横向中心距误差相邻基础≤1.5mm.并检查地脚螺栓孔的位置及深度。(3)在各支墩上标识纵横向中心标板及标高基准点。(4)根据标准水准点,测出基础上面基准点标高作为安装设备的基准点,其偏差不得大于 1mm。2.3 支承装置安装(1)支承装置安装从低端开始,一混、二混用 25t 吊车吊装上位。各用四组辅助垫铁支承...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

某钢厂混合机安装及吊装施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
