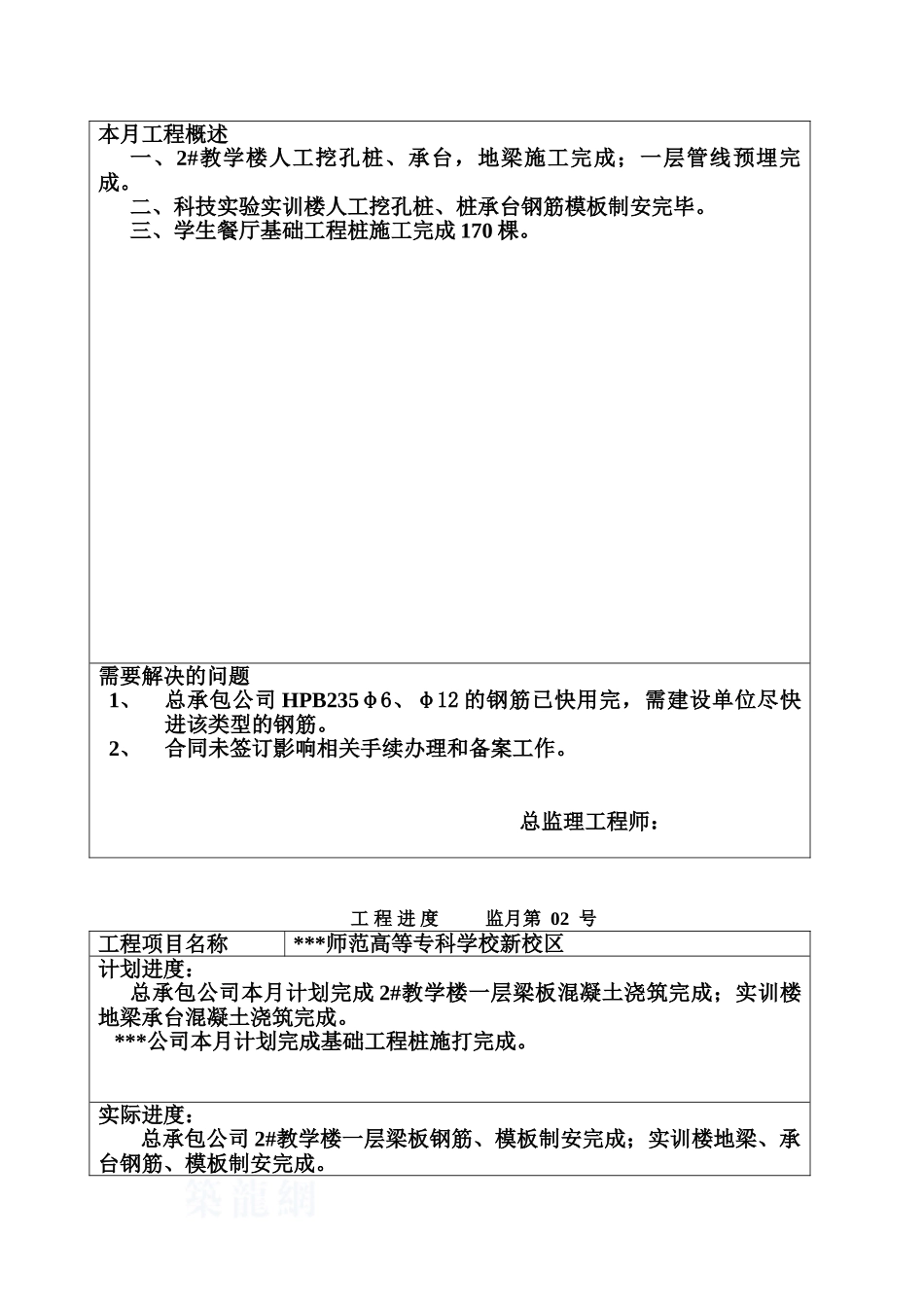

监 理 月 报第 2 期2008 年 11 月 1 日 ~2008 年 11 月 30 日编制 审核 批准 2008 年 11 月 30 日 工 程 内 容 概 述 监月第 02 号工程项目名称本月工程概述一、2#教学楼人工挖孔桩、承台,地梁施工完成;一层管线预埋完成
二、科技实验实训楼人工挖孔桩、桩承台钢筋模板制安完毕
三、学生餐厅基础工程桩施工完成 170 棵
需要解决的问题1、总承包公司 HPB235φ6、φ12 的钢筋已快用完,需建设单位尽快进该类型的钢筋
2、合同未签订影响相关手续办理和备案工作
总监理工程师: 工 程 进 度 监月第 02 号工程项目名称***师范高等专科学校新校区计划进度:总承包公司本月计划完成 2#教学楼一层梁板混凝土浇筑完成;实训楼地梁承台混凝土浇筑完成
***公司本月计划完成基础工程桩施打完成
实际进度:总承包公司 2#教学楼一层梁板钢筋、模板制安完成;实训楼地梁、承台钢筋、模板制安完成

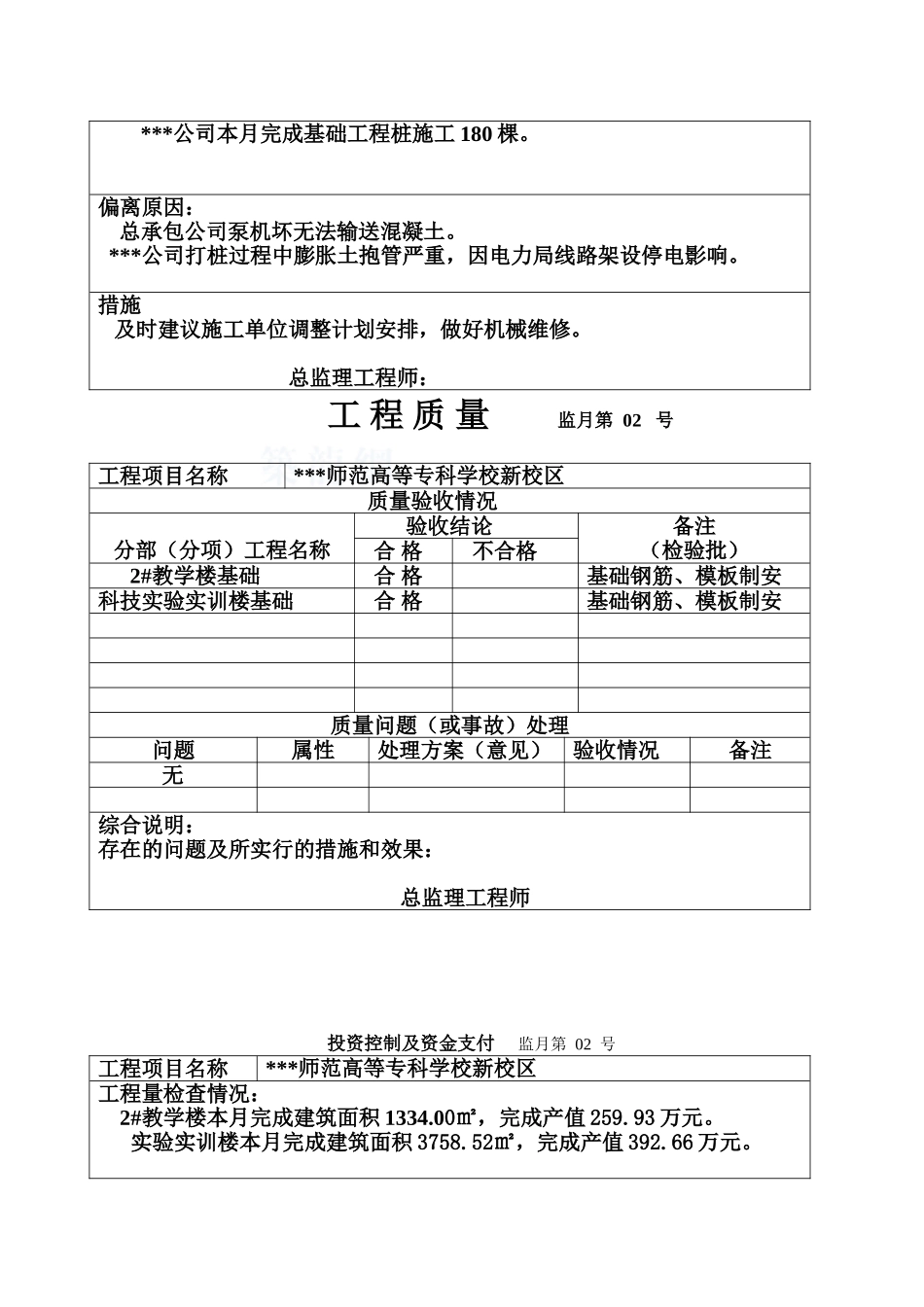

***公司本月完成基础工程桩施工 180 棵
偏离原因:总承包公司泵机坏无法输送混凝土
***公司打桩过程中膨胀土抱管严重,因电力局线路架设停电影响
措施 及时建议施工单位调整计划安排,做好机械维修
总监理工程师: 工 程 质 量 监月第 02 号 工程项目名称 ***师范高等专科学校新校区质量验收情况分部(分项)工程名称验收结论备注(检验批)合 格不合格2#教学楼基础合 格基础钢筋、模板制安科技实验实训楼基础合 格基础钢筋、模板制安质量问题(或事故)处理问题属性处理方案(意见)验收情况备注无综合说明:存在的问题及所实行的措施和效果:总监理工程师 投资控制及资金支付 监月第 02 号工程项目名称***师范高等专科学校新校区工程量检查情况: 2#教学楼本月完成建筑面积 1334
00㎡,完成产值 259
实验实训楼本月完成建筑面积 3
