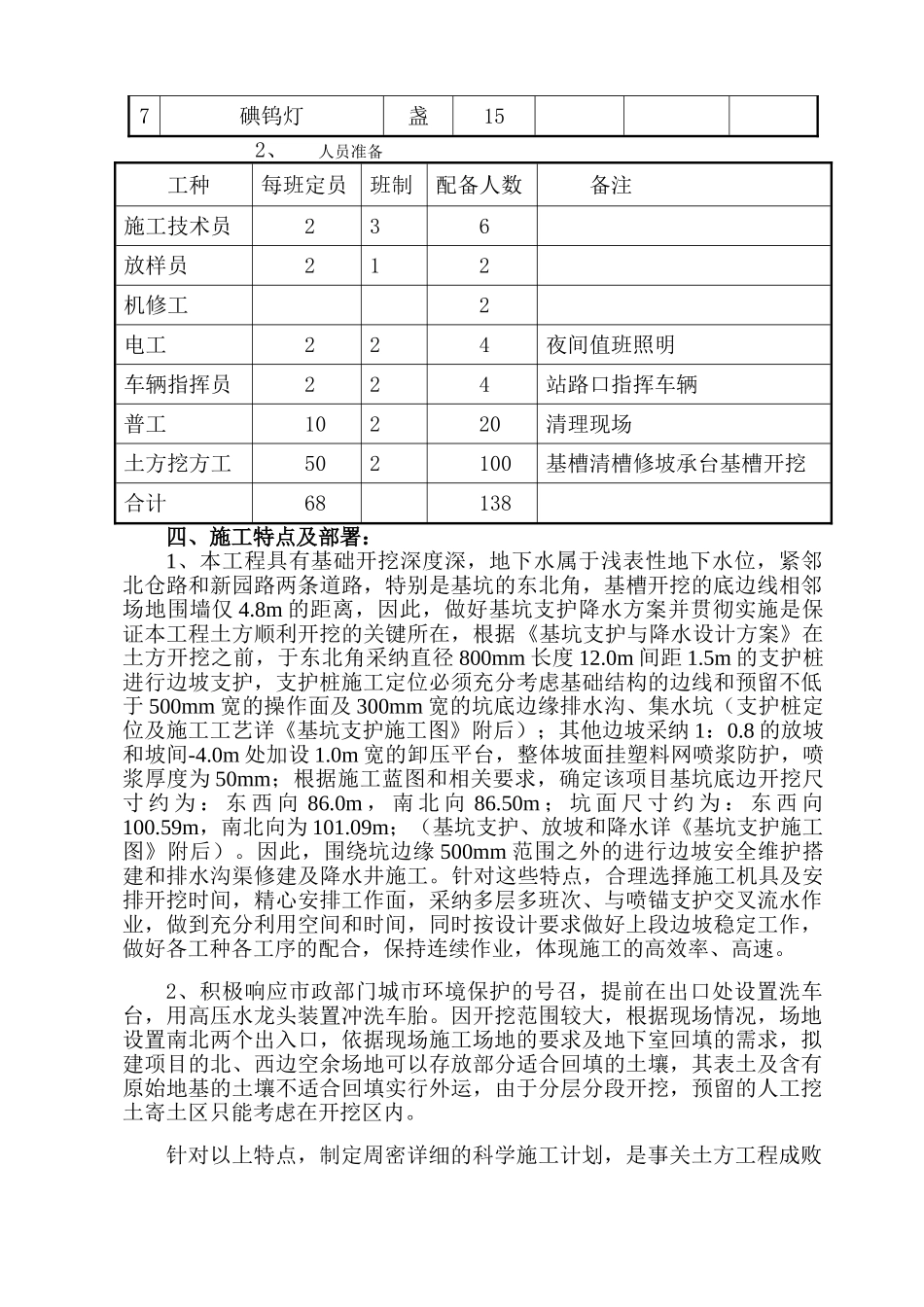

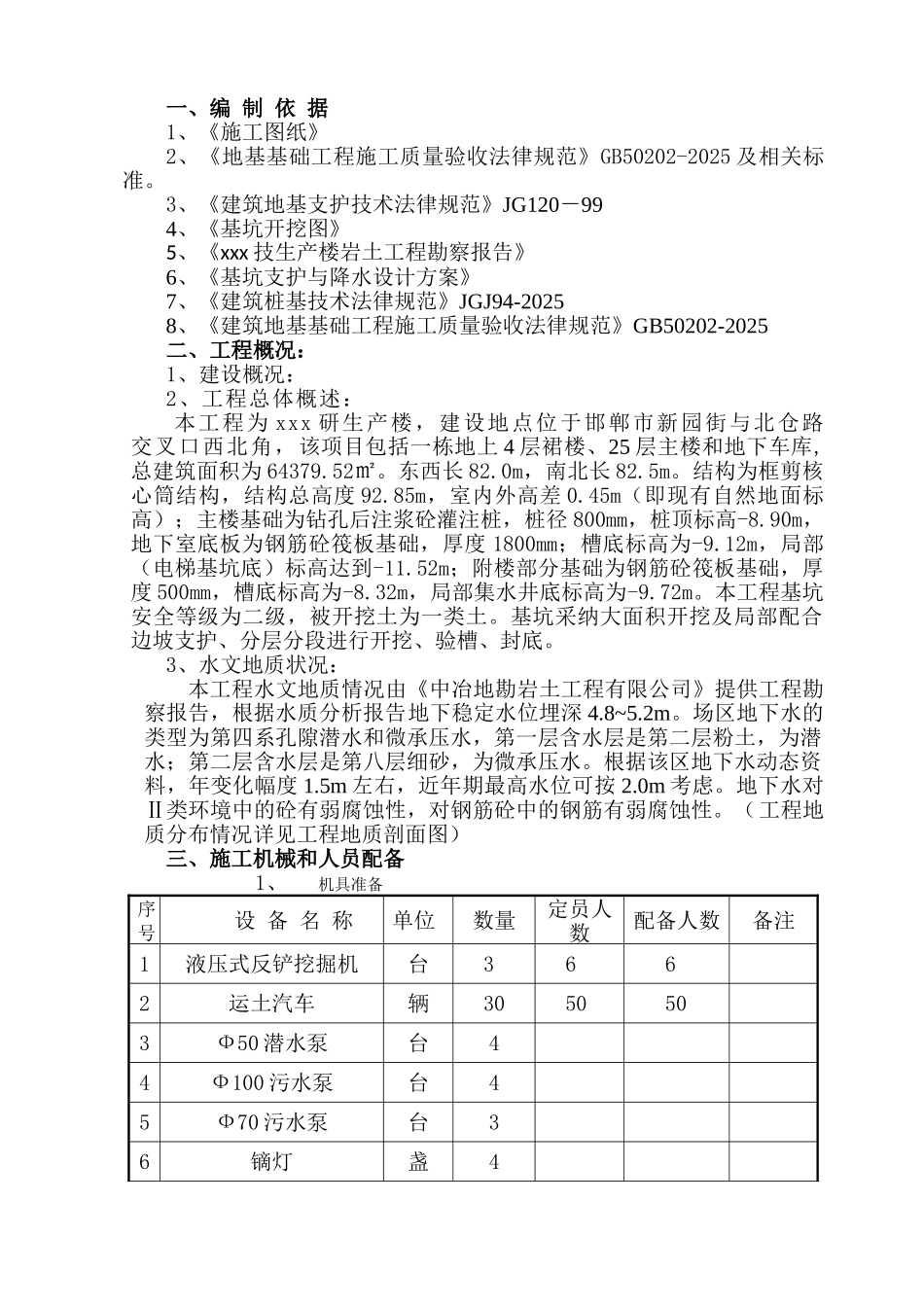

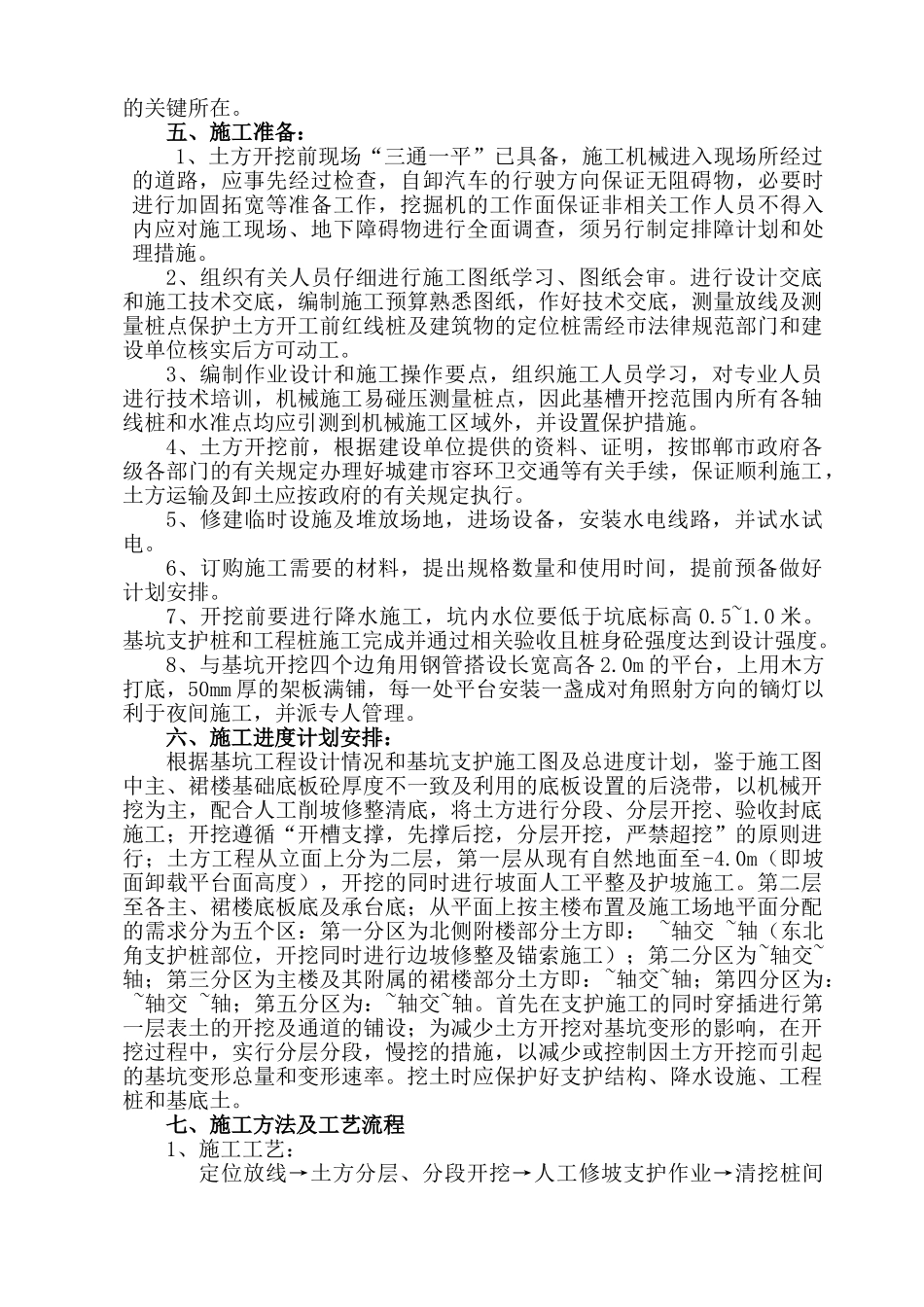

一、编 制 依 据1、《施工图纸》2、《地基基础工程施工质量验收法律规范》GB50202-2025 及相关标准。3、《建筑地基支护技术法律规范》JG120-994、《基坑开挖图》 5、《xxx 技生产楼岩土工程勘察报告》6、《基坑支护与降水设计方案》7、《建筑桩基技术法律规范》JGJ94-20258、《建筑地基基础工程施工质量验收法律规范》GB50202-2025二、工程概况:1、建设概况:2、工程总体概述:本工程为 xxx 研生产楼,建设地点位于邯郸市新园街与北仓路交叉口西北角,该项目包括一栋地上 4 层裙楼、25 层主楼和地下车库,总建筑面积为 64379.52㎡。东西长 82.0m,南北长 82.5m。结构为框剪核心筒结构,结构总高度 92.85m,室内外高差 0.45m(即现有自然地面标高);主楼基础为钻孔后注浆砼灌注桩,桩径 800mm,桩顶标高-8.90m,地下室底板为钢筋砼筏板基础,厚度 1800mm;槽底标高为-9.12m,局部(电梯基坑底)标高达到-11.52m;附楼部分基础为钢筋砼筏板基础,厚度 500mm,槽底标高为-8.32m,局部集水井底标高为-9.72m。本工程基坑安全等级为二级,被开挖土为一类土。基坑采纳大面积开挖及局部配合边坡支护、分层分段进行开挖、验槽、封底。3、水文地质状况:本工程水文地质情况由《中冶地勘岩土工程有限公司》提供工程勘察报告,根据水质分析报告地下稳定水位埋深 4.8~5.2m。场区地下水的类型为第四系孔隙潜水和微承压水,第一层含水层是第二层粉土,为潜水;第二层含水层是第八层细砂,为微承压水。根据该区地下水动态资料,年变化幅度 1.5m 左右,近年期最高水位可按 2.0m 考虑。地下水对Ⅱ类环境中的砼有弱腐蚀性,对钢筋砼中的钢筋有弱腐蚀性。(工程地质分布情况详见工程地质剖面图)三、施工机械和人员配备1、机具准备序号设 备 名 称单位数量定员人数配备人数备注1液压式反铲挖掘机台3662运土汽车辆3050503Ф50 潜水泵台44Ф100 污水泵台45Ф70 污水泵台36镝灯盏47碘钨灯盏152、人员准备工种每班定员班制配备人数备注施工技术员236放样员212机修工2电工224夜间值班照明车辆指挥员224站路口指挥车辆普工10220清理现场土方挖方工502100基槽清槽修坡承台基槽开挖合计68138四、施工特点及部署:1、本工程具有基础开挖深度深,地下水属于浅表性地下水位,紧邻北仓路和新园路两条道路,特别是基坑的东北角,基槽开挖的底边线相邻场地围墙仅 4.8m 的距离,因此,做好基坑支护降水方案并贯彻实施是保证本工程土方顺利开挖的关键...
