目 录一、 目的二、 范围三、 职责四、 作业程序五、 相关文件一、 目的指导挖孔桩施工,加快施工进度,保证安全生产
二、 范围适用于本工程桥梁挖孔桩基础施工
三、 职责技术负责人:指导挖孔桩施工和技术交底,检查孔桩开挖情况
施工员:按施工规程进行挖孔
质检员:检查挖孔质量

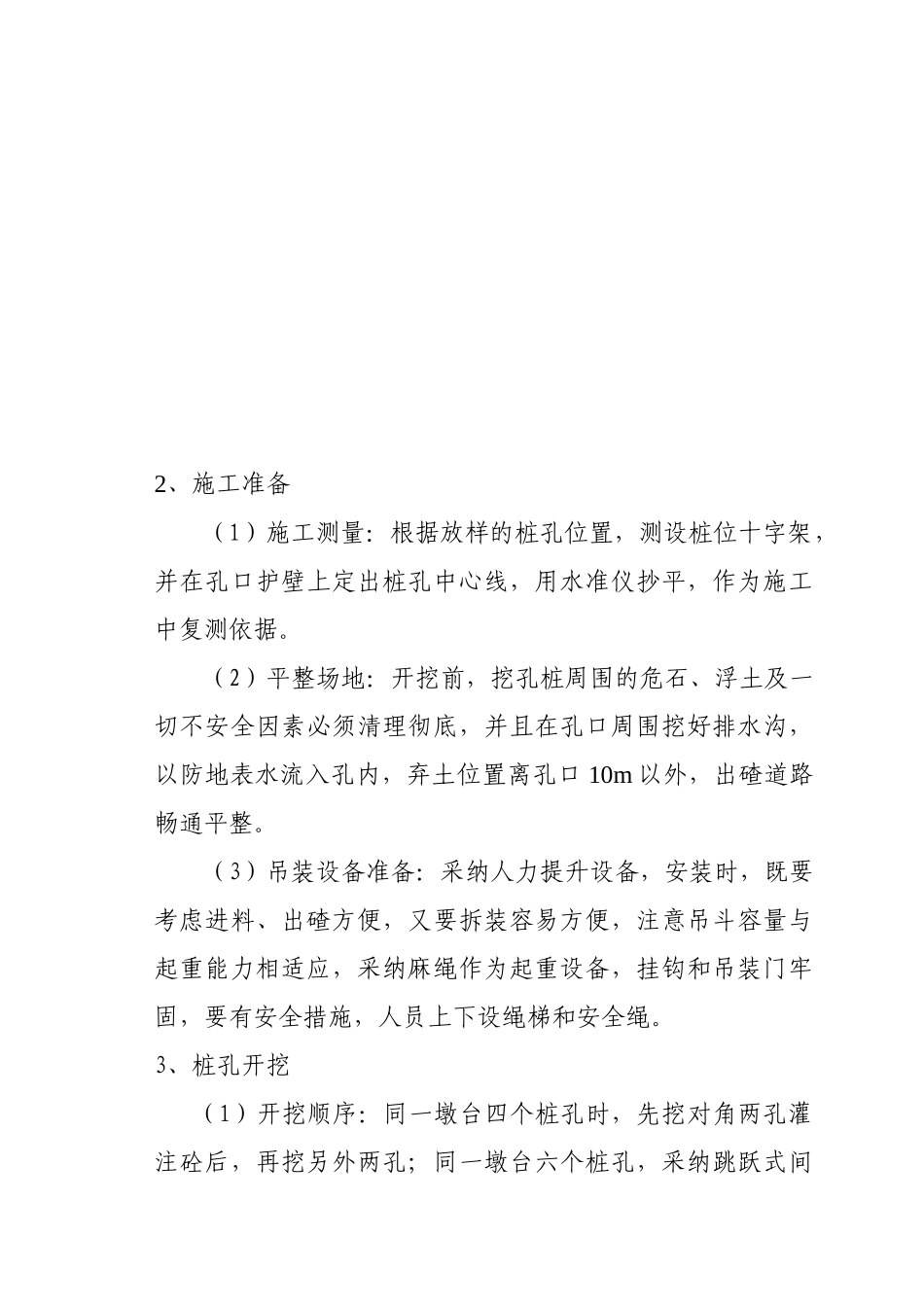

四、 作业程序:1、挖孔桩施工程序施工准备开挖桩孔设置孔口护壁挖孔出碴排水通风桩孔护壁孔底清理终孔检查安装钢筋笼灌浇桩身砼未到设计标高NY不合格N钢筋笼制作Y2、施工准备(1)施工测量:根据放样的桩孔位置,测设桩位十字架,并在孔口护壁上定出桩孔中心线,用水准仪抄平,作为施工中复测依据
(2)平整场地:开挖前,挖孔桩周围的危石、浮土及一切不安全因素必须清理彻底,并且在孔口周围挖好排水沟,以防地表水流入孔内,弃土位置离孔口 10m 以外,出碴道路畅通平整
(3)吊装设备准备:采纳人力提升设备,安装时,既要考虑进料、出碴方便,又要拆装容易方便,注意吊斗容量与起重能力相适应,采纳麻绳作为起重设备,挂钩和吊装门牢固,要有安全措施,人员上下设绳梯和安全绳
3、桩孔开挖 (1)开挖顺序:同一墩台四个桩孔时,先挖对角两孔灌注砼后,再挖另外两孔;同一墩台六个桩孔,采纳跳跃式间隔挖孔,待各孔砼灌注完成后,再开挖其他三孔,以免相邻孔间隔太薄,支撑不足造成塌孔

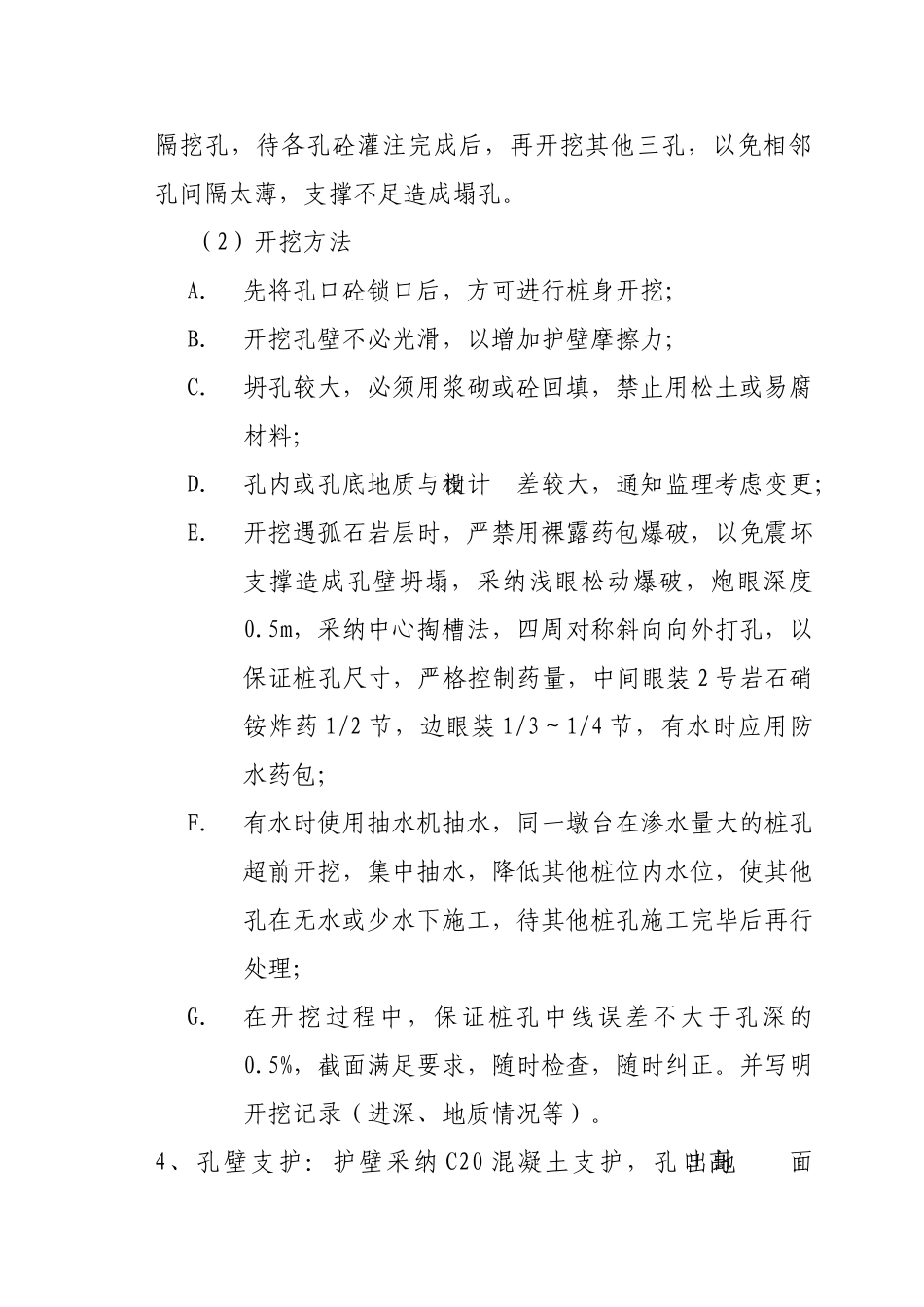

(2)开挖方法A. 先将孔口砼锁口后,方可进行桩身开挖;B. 开挖孔壁不必光滑,以增加护壁摩擦力;C. 坍孔较大,必须用浆砌或砼回填,禁止用松土或易腐材料;D. 孔内或孔底地质与设计相差较大,通知监理考虑变更;E. 开挖遇孤石岩层时,严禁用裸露药包爆破,以免震坏支撑造成孔壁坍塌,采纳浅眼松动爆破,炮眼深度0
5m,采纳中心掏槽法,四周对称斜向向外打孔,以保证桩孔尺寸,严格控制药量,中间眼装 2 号岩石硝铵炸药 1/2 节,边眼装 1/3~1/4 节,有水时应用防水药包
