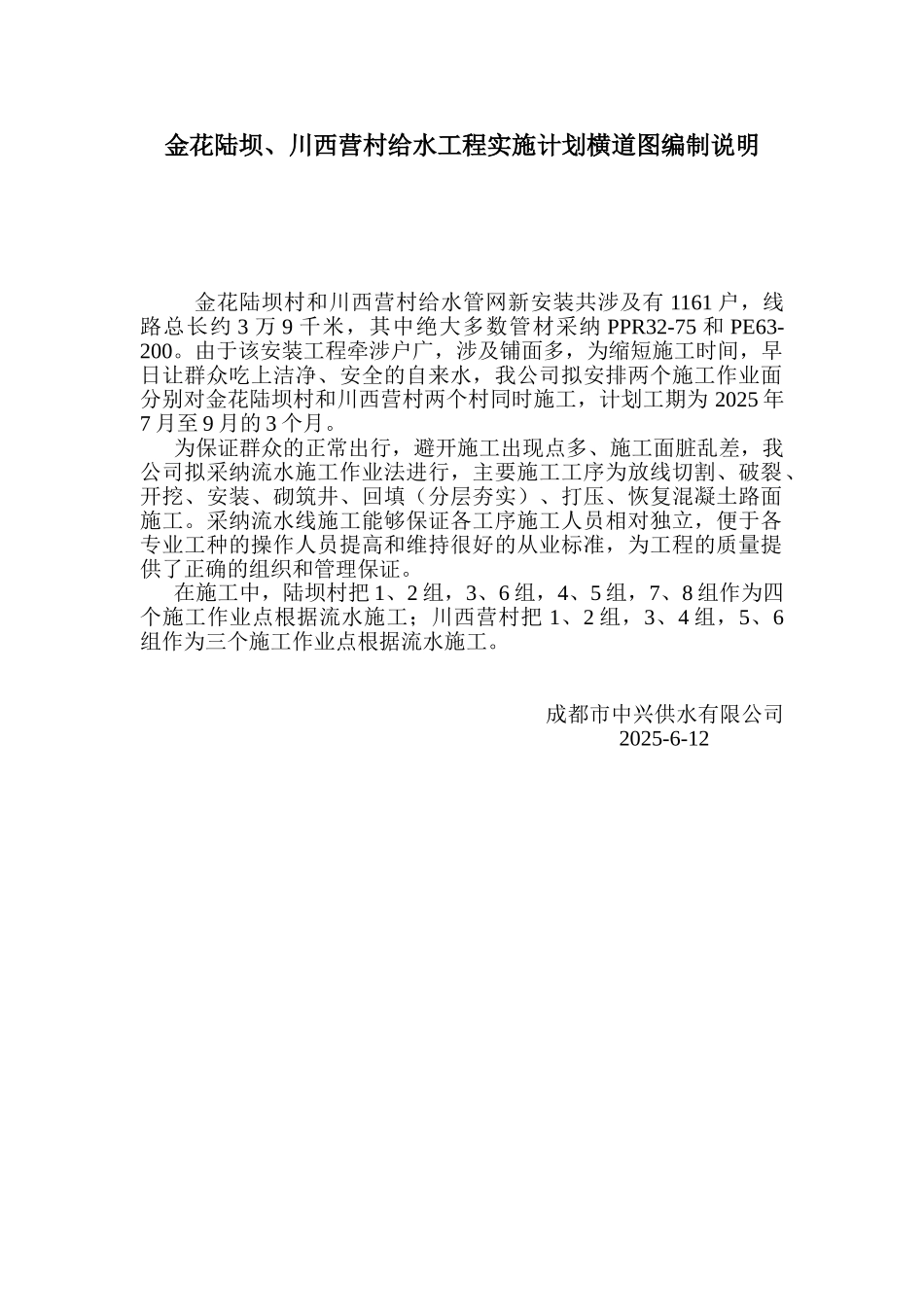

金花陆坝、川西营村给水工程实施计划横道图编制说明金花陆坝村和川西营村给水管网新安装共涉及有 1161 户,线路总长约 3 万 9 千米,其中绝大多数管材采纳 PPR32-75 和 PE63-200。由于该安装工程牵涉户广,涉及铺面多,为缩短施工时间,早日让群众吃上洁净、安全的自来水,我公司拟安排两个施工作业面分别对金花陆坝村和川西营村两个村同时施工,计划工期为 2025 年7 月至 9 月的 3 个月。为保证群众的正常出行,避开施工出现点多、施工面脏乱差,我公司拟采纳流水施工作业法进行,主要施工工序为放线切割、破裂、开挖、安装、砌筑井、回填(分层夯实)、打压、恢复混凝土路面施工。采纳流水线施工能够保证各工序施工人员相对独立,便于各专业工种的操作人员提高和维持很好的从业标准,为工程的质量提供了正确的组织和管理保证。在施工中,陆坝村把 1、2 组,3、6 组,4、5 组,7、8 组作为四个施工作业点根据流水施工;川西营村把 1、2 组,3、4 组,5、6组作为三个施工作业点根据流水施工。成都市中兴供水有限公司2025-6-12
