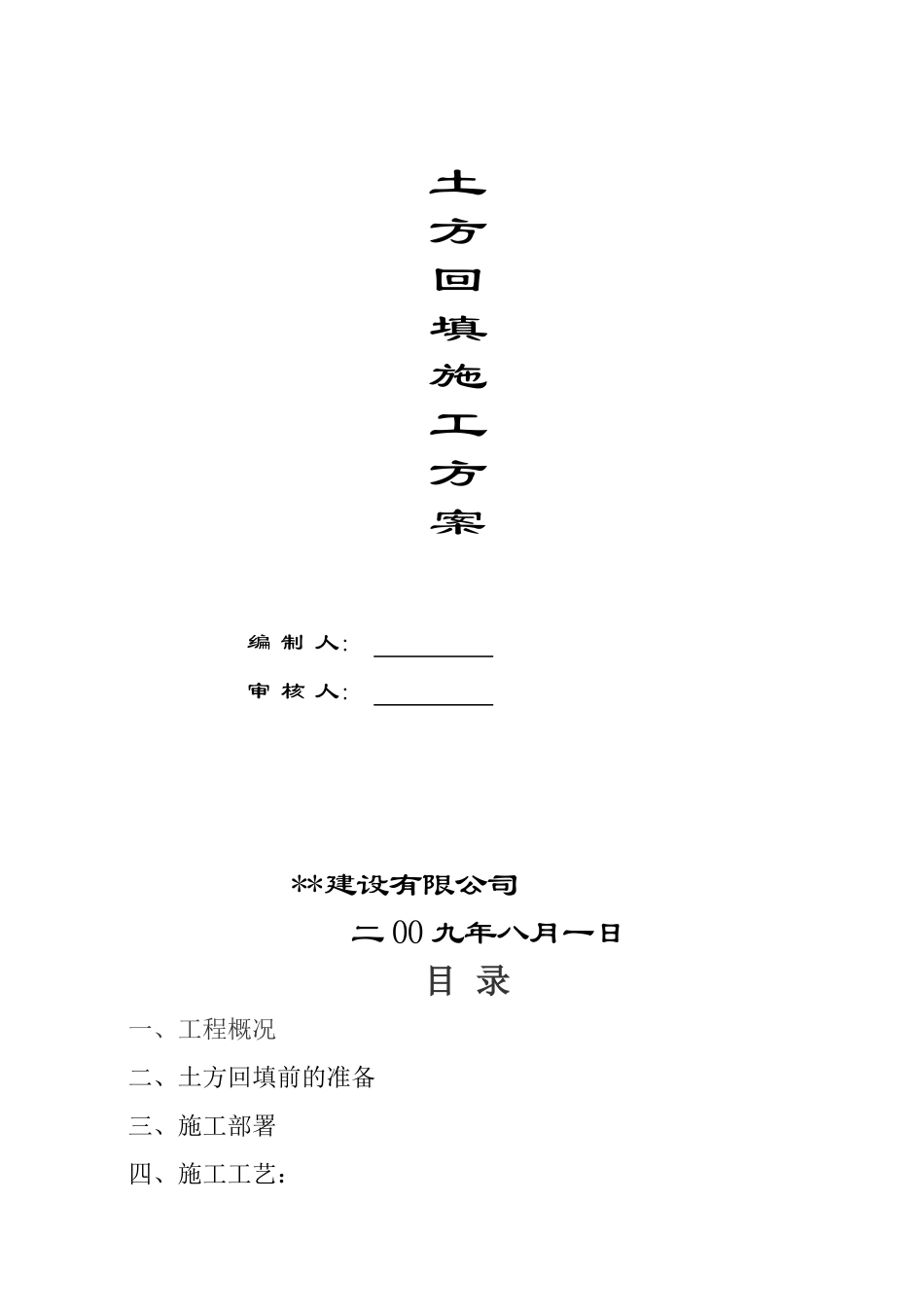

土方回填施工方案编 制 人: 审 核 人: **建设有限公司二 00 九年八月一日目 录一、工程概况二、土方回填前的准备 三、施工部署四、施工工艺: 五、质量标准六、安全注意事项:七、成品保护八、文明施工一、工程概况该工程地下室外基坑回填土设计为三七灰土,基坑底面标高为-5

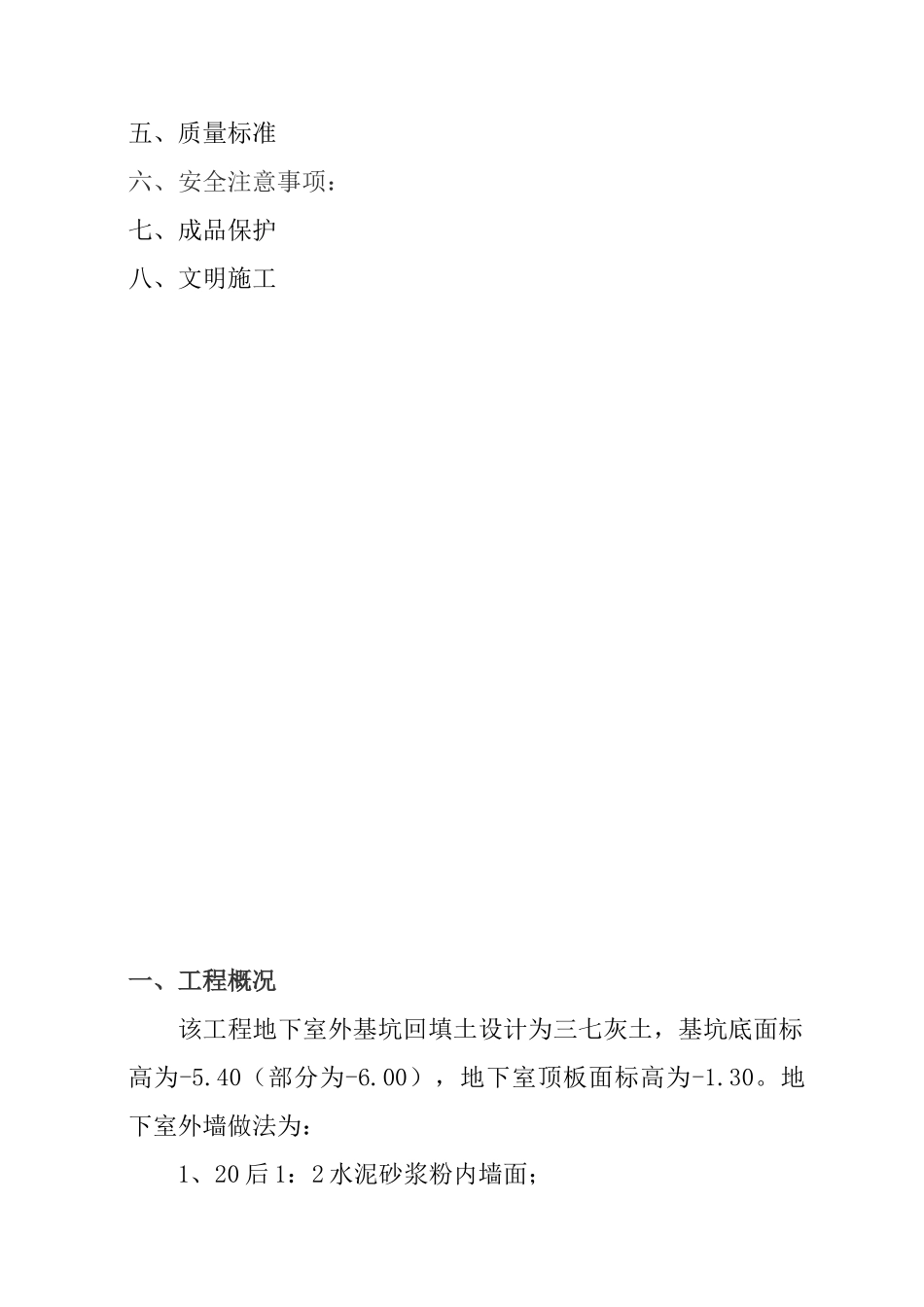

40(部分为-6
00),地下室顶板面标高为-1

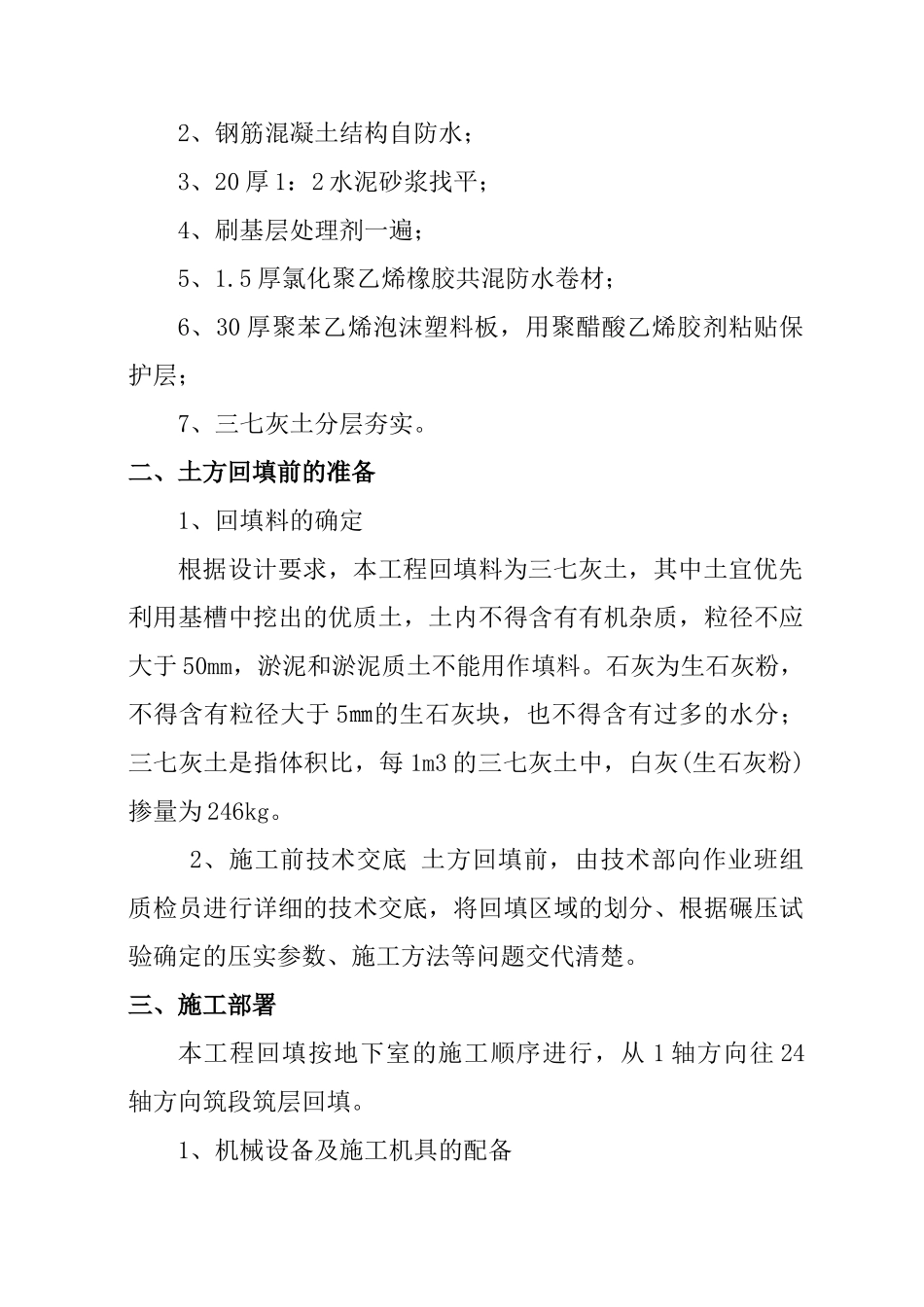

地下室外墙做法为:1、20 后 1:2 水泥砂浆粉内墙面;2、钢筋混凝土结构自防水;3、20 厚 1:2 水泥砂浆找平;4、刷基层处理剂一遍;5、1
5 厚氯化聚乙烯橡胶共混防水卷材;6、30 厚聚苯乙烯泡沫塑料板,用聚醋酸乙烯胶剂粘贴保护层;7、三七灰土分层夯实
二、土方回填前的准备 1、回填料的确定根据设计要求,本工程回填料为三七灰土,其中土宜优先利用基槽中挖出的优质土,土内不得含有有机杂质,粒径不应大于 50mm,淤泥和淤泥质土不能用作填料
石灰为生石灰粉,不得含有粒径大于 5㎜的生石灰块,也不得含有过多的水分;三七灰土是指体积比,每 1m3 的三七灰土中,白灰(生石灰粉)掺量为 246kg
2、施工前技术交底 土方回填前,由技术部向作业班组质检员进行详细的技术交底,将回填区域的划分、根据碾压试验确定的压实参数、施工方法等问题交代清楚
三、施工部署本工程回填按地下室的施工顺序进行,从 1 轴方向往 24轴方向筑段筑层回填
1、机械设备及施工机具的配备挖土机 2 台、压路机 1 台,推土机 2 台、自卸汽车 6 台、打夯机 4 台;手推车、筛子(孔径 6~10㎜和 16~20㎜两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管等
2、劳动力准备 本工程土方回填需要人工配合机械打夯、清理等
具体详见下面《劳动力需用计划表》
主要劳动力需用计划表序号工种人数1打夯机操作人员82清土人员103机电工14测量员25施工调度人员23、 作业条件 1)基坑在填
