×××××废水处理工程调试方案×××××环保科技有限公司二○○七年十二月一、 工程概况×××××水处理工程处理量 1000 吨/日,是×××××年产五万吨高端钢丝绳工程的配套工程,由×××××环保科技有限公司承担该工程的设计和施工,设计采纳中和沉淀+絮凝沉淀工艺,设计规模 1000 吨/日
二、 调试条件 ×××××水处理工程现已基本施工完毕,设备安装就绪,全部工程经工程质量监督部门验收合格,废水处理站现已完全具备试车调试的条件
三、 调试程序及时间安排 本工程调试工作主要包括:单机设备试车,系统设备联动试车,工艺调试等方面,根据初步估计,十五天时间内可以完成调试工作,使处理系统正常运转并达到最终出水达标排放的目标
调试工作按如下程序进行: (1)
各单机设备试车(2 天); (2)
系统设备联动试车(2 天); (3)
PH、液位单元调节(3-7 天); (4)
混凝单元调试(3 天)
四、 单机调试方案一、单机试运的目的(1)通过单机试运,对转动设备、工艺管线的设计和安装质量进行进一步检查
(2)进一步冲洗管线、消除隐患,为联合试运制造条件
(3)操作工熟悉设备和工艺流程,做好单机试运记录

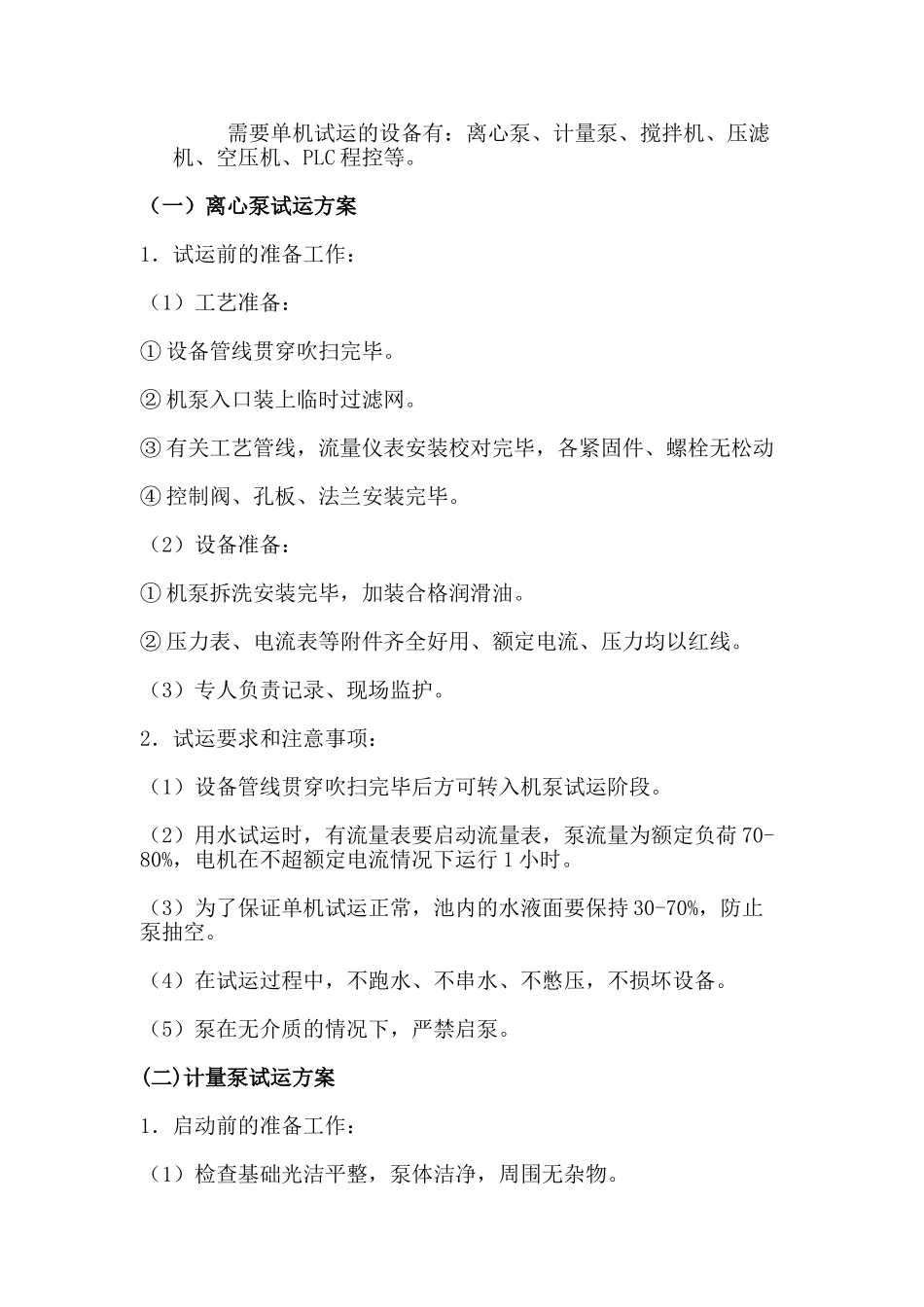

二、单机试运的内容需要单机试运的设备有:离心泵、计量泵、搅拌机、压滤机、空压机、PLC 程控等
(一)离心泵试运方案1.试运前的准备工作:(1)工艺准备:① 设备管线贯穿吹扫完毕
② 机泵入口装上临时过滤网
③ 有关工艺管线,流量仪表安装校对完毕,各紧固件、螺栓无松动④ 控制阀、孔板、法兰安装完毕
(2)设备准备:① 机泵拆洗安装完毕,加装合格润滑油
② 压力表、电流表等附件齐全好用、额定电流、压力均以红线
(3)专人负责记录、现场监护
2.试运要求和注意事项:(1)设备管线贯穿吹扫完毕后方可转入机泵试运阶段
(2)用水试运时,有流量表要启动流量表,泵流量为额定负荷 70-80%,
