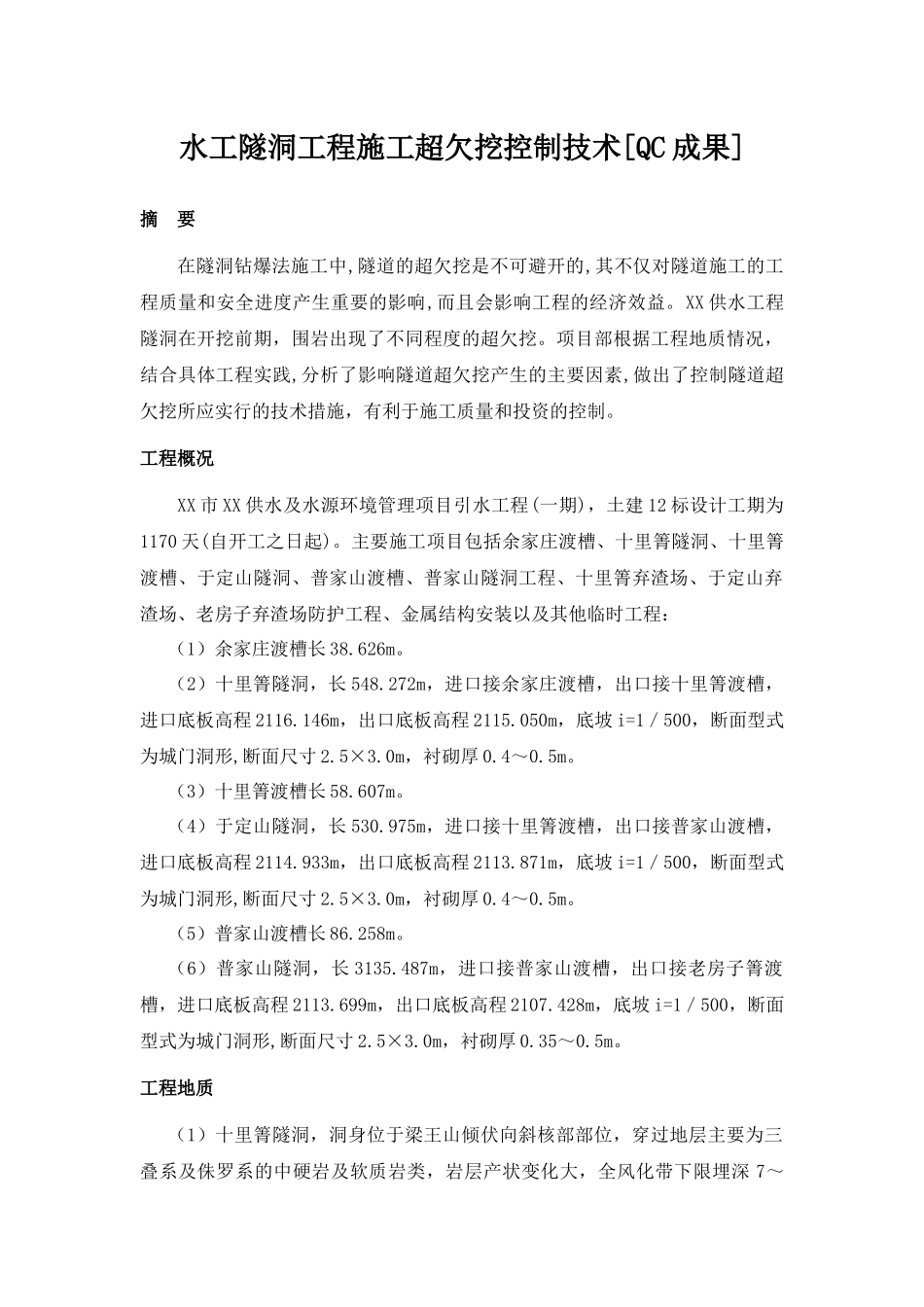

水工隧洞工程施工超欠挖控制技术[QC 成果]摘 要在隧洞钻爆法施工中,隧道的超欠挖是不可避开的,其不仅对隧道施工的工程质量和安全进度产生重要的影响,而且会影响工程的经济效益
XX 供水工程隧洞在开挖前期,围岩出现了不同程度的超欠挖
项目部根据工程地质情况,结合具体工程实践,分析了影响隧道超欠挖产生的主要因素,做出了控制隧道超欠挖所应实行的技术措施,有利于施工质量和投资的控制
工程概况XX 市 XX 供水及水源环境管理项目引水工程(一期),土建 12 标设计工期为1170 天(自开工之日起)
主要施工项目包括余家庄渡槽、十里箐隧洞、十里箐渡槽、于定山隧洞、普家山渡槽、普家山隧洞工程、十里箐弃渣场、于定山弃渣场、老房子弃渣场防护工程、金属结构安装以及其他临时工程:(1)余家庄渡槽长 38
(2)十里箐隧洞,长 548
272m,进口接余家庄渡槽,出口接十里箐渡槽,进口底板高程 2116
146m,出口底板高程 2115
050m,底坡 i=1/500,断面型式为城门洞形,断面尺寸 2
0m,衬砌厚 0
(3)十里箐渡槽长 58
(4)于定山隧洞,长 530
975m,进口接十里箐渡槽,出口接普家山渡槽,进口底板高程 2114
933m,出口底板高程 2113
871m,底坡 i=1/500,断面型式为城门洞形,断面尺寸 2
0m,衬砌厚 0
(5)普家山渡槽长 86
(6)普家山隧洞,长 3135
487m,进口接普家山渡槽,出口接老房子箐渡槽,进口底板高程 2113
699m,出口底板高程 2107
428m,底坡 i=1/500,断面型式为城门洞形,断面尺寸 2
0m,衬砌厚 0
工程地质(1)十里箐隧洞,洞身位于梁王山倾伏向斜核部部位,穿过地层主要为三叠系及侏罗系的中硬岩及软
