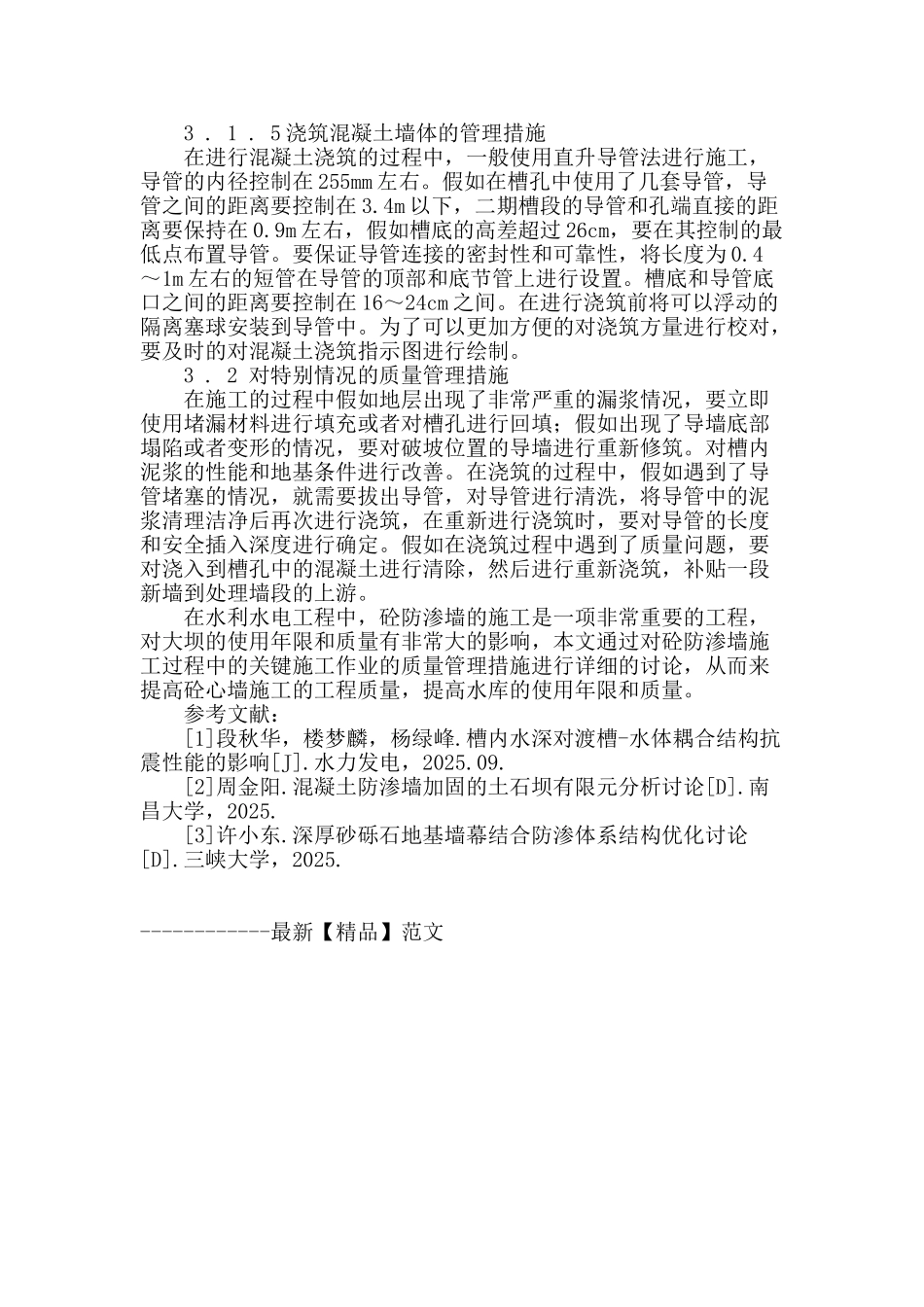

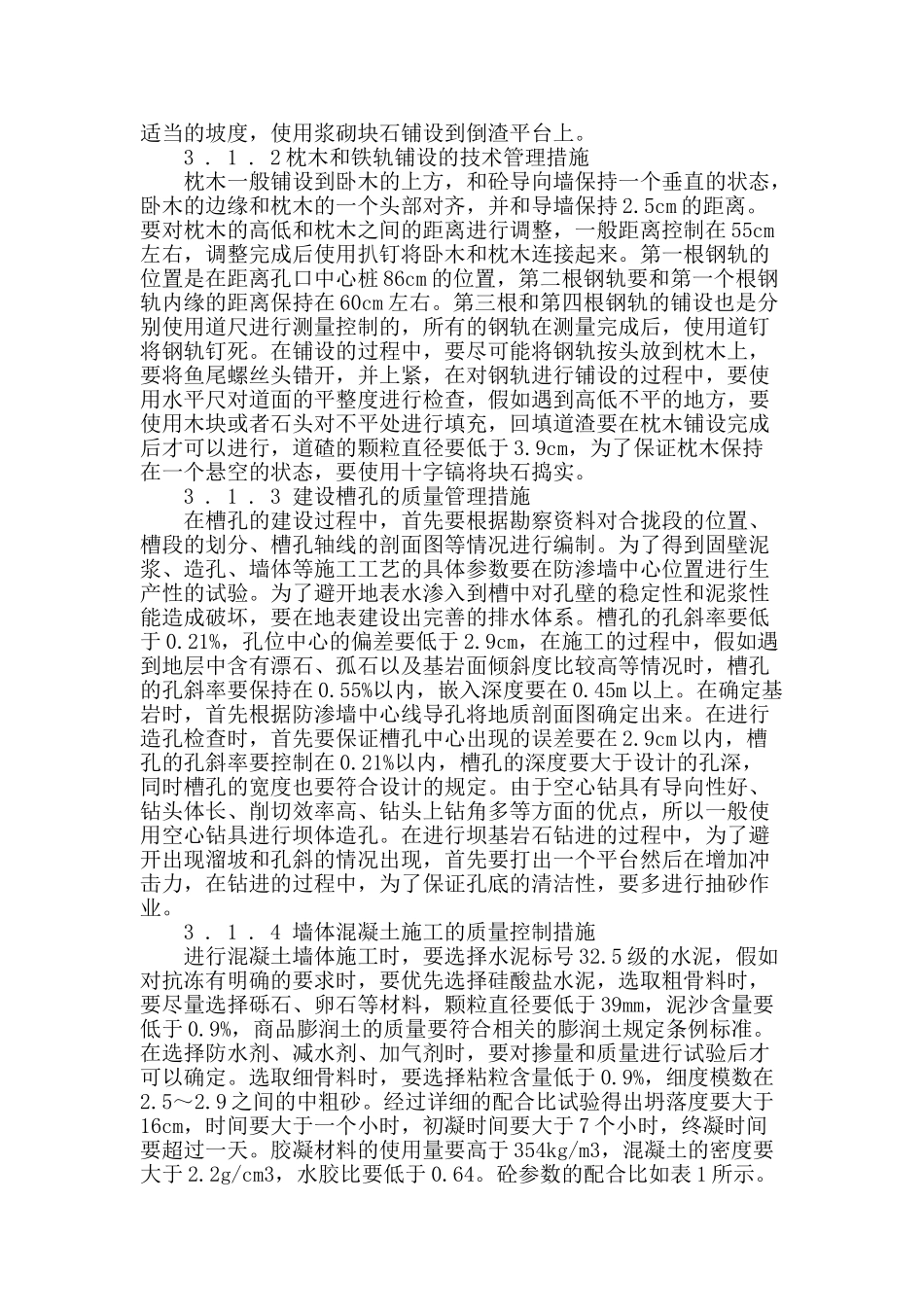

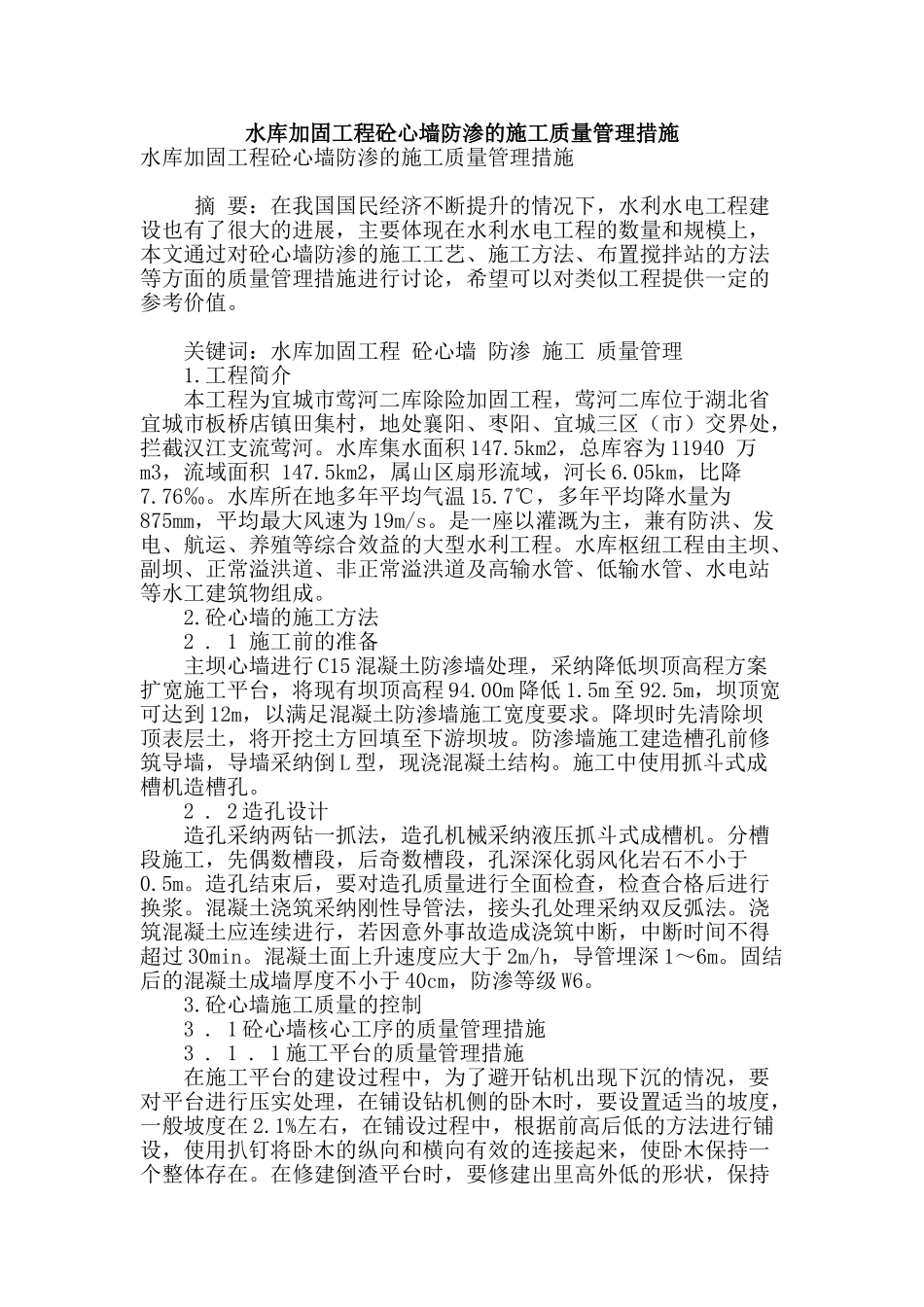

水库加固工程砼心墙防渗的施工质量管理措施水库加固工程砼心墙防渗的施工质量管理措施 摘 要:在我国国民经济不断提升的情况下,水利水电工程建设也有了很大的进展,主要体现在水利水电工程的数量和规模上,本文通过对砼心墙防渗的施工工艺、施工方法、布置搅拌站的方法等方面的质量管理措施进行讨论,希望可以对类似工程提供一定的参考价值
关键词:水库加固工程 砼心墙 防渗 施工 质量管理 1
工程简介 本工程为宜城市莺河二库除险加固工程,莺河二库位于湖北省宜城市板桥店镇田集村,地处襄阳、枣阳、宜城三区(市)交界处,拦截汉江支流莺河
水库集水面积 147
5km2,总库容为 11940 万m3,流域面积 147
5km2,属山区扇形流域,河长 6
05km,比降7
水库所在地多年平均气温 15
7℃,多年平均降水量为875mm,平均最大风速为 19m/s
是一座以灌溉为主,兼有防洪、发电、航运、养殖等综合效益的大型水利工程
水库枢纽工程由主坝、副坝、正常溢洪道、非正常溢洪道及高输水管、低输水管、水电站等水工建筑物组成
砼心墙的施工方法 2
1 施工前的准备 主坝心墙进行 C15 混凝土防渗墙处理,采纳降低坝顶高程方案扩宽施工平台,将现有坝顶高程 94
00m 降低 1
5m 至 92
5m,坝顶宽可达到 12m,以满足混凝土防渗墙施工宽度要求
降坝时先清除坝顶表层土,将开挖土方回填至下游坝坡
防渗墙施工建造槽孔前修筑导墙,导墙采纳倒 L 型,现浇混凝土结构
施工中使用抓斗式成槽机造槽孔
2 造孔设计 造孔采纳两钻一抓法,造孔机械采纳液压抓斗式成槽机
分槽段施工,先偶数槽段,后奇数槽段,孔深深化弱风化岩石不小于0
造孔结束后,要对造孔质量进行全面检查,检查合格后进行换浆
混凝土浇筑采纳刚性导管法,接头孔处理采纳双反弧法
浇筑混凝土应连续进行,若因意外事故造成浇筑
