防洪方案中铁 济铁昆明 M 河整治工程项目经理部二 oo 九年五月十九日1

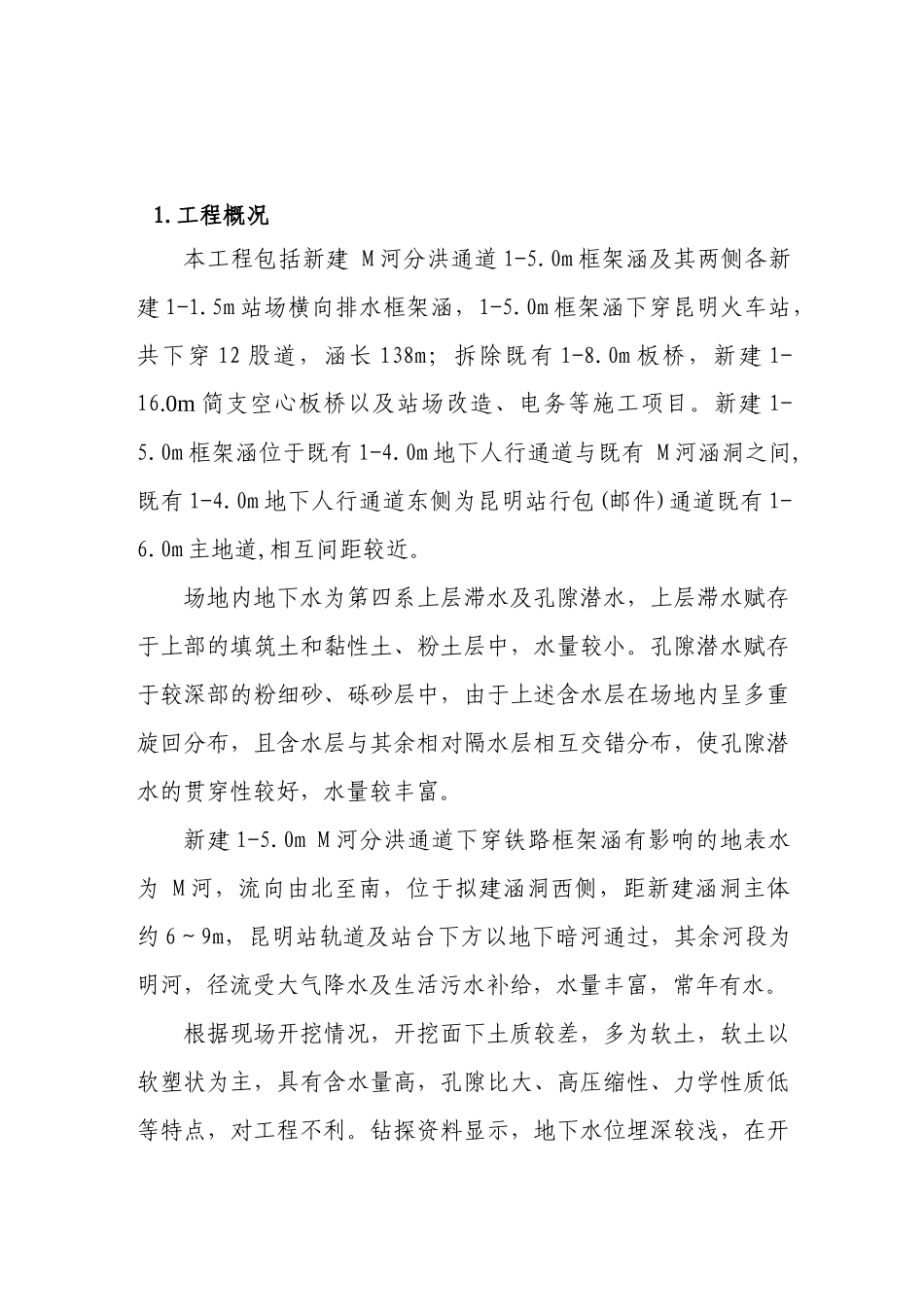

工程概况本工程包括新建 M 河分洪通道 1-5
0m 框架涵及其两侧各新建 1-1
5m 站场横向排水框架涵,1-5
0m 框架涵下穿昆明火车站,共下穿 12 股道,涵长 138m;拆除既有 1-8
0m 板桥,新建 1-16
0m 简支空心板桥以及站场改造、电务等施工项目
新建 1-5
0m 框架涵位于既有 1-4
0m 地下人行通道与既有 M 河涵洞之间,既有 1-4
0m 地下人行通道东侧为昆明站行包(邮件)通道既有 1-6
0m 主地道,相互间距较近
场地内地下水为第四系上层滞水及孔隙潜水,上层滞水赋存于上部的填筑土和黏性土、粉土层中,水量较小
孔隙潜水赋存于较深部的粉细砂、砾砂层中,由于上述含水层在场地内呈多重旋回分布,且含水层与其余相对隔水层相互交错分布,使孔隙潜水的贯穿性较好,水量较丰富
新建 1-5
0m M 河分洪通道下穿铁路框架涵有影响的地表水为 M 河,流向由北至南,位于拟建涵洞西侧,距新建涵洞主体约 6~9m,昆明站轨道及站台下方以地下暗河通过,其余河段为明河,径流受大气降水及生活污水补给,水量丰富,常年有水
根据现场开挖情况,开挖面下土质较差,多为软土,软土以软塑状为主,具有含水量高,孔隙比大、高压缩性、力学性质低等特点,对工程不利

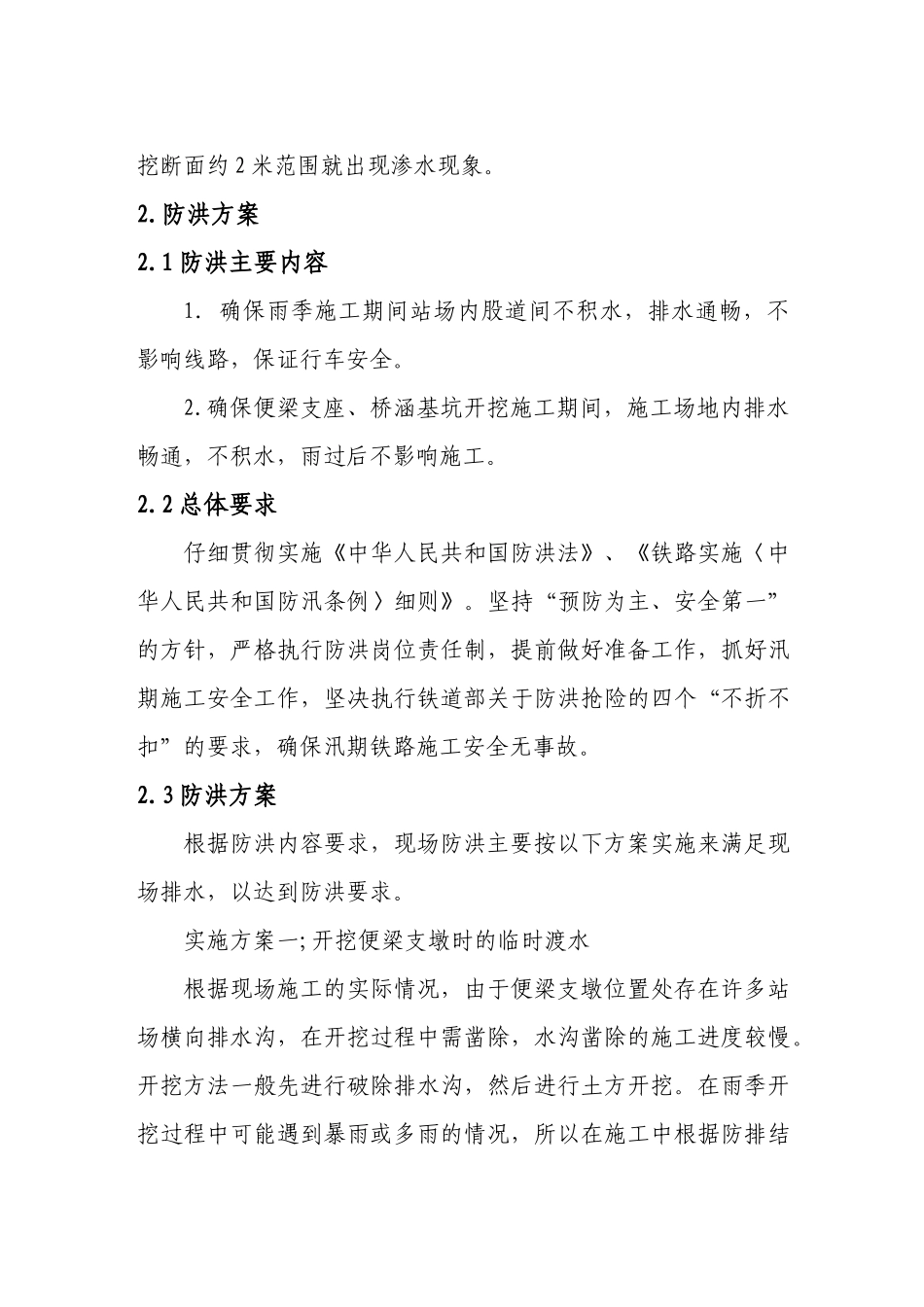

钻探资料显示,地下水位埋深较浅,在开挖断面约 2 米范围就出现渗水现象
1 防洪主要内容1.确保雨季施工期间站场内股道间不积水,排水通畅,不影响线路,保证行车安全
确保便梁支座、桥涵基坑开挖施工期间,施工场地内排水畅通,不积水,雨过后不影响施工
2 总体要求仔细贯彻实施《中华人民共和国防洪法》、《铁路实施〈中华人民共和国防汛条例〉细则》
坚持“预防为主、安全第一”的方针,严格执行防洪岗位责任制,提前做好准备工作,抓好汛期
