水电站防洪度汛施工措施及应急预案

水电站防洪度汛施工措施及应急预案_第1页
1/12
水电站防洪度汛施工措施及应急预案_第2页
2/12
水电站防洪度汛施工措施及应急预案_第3页
3/12

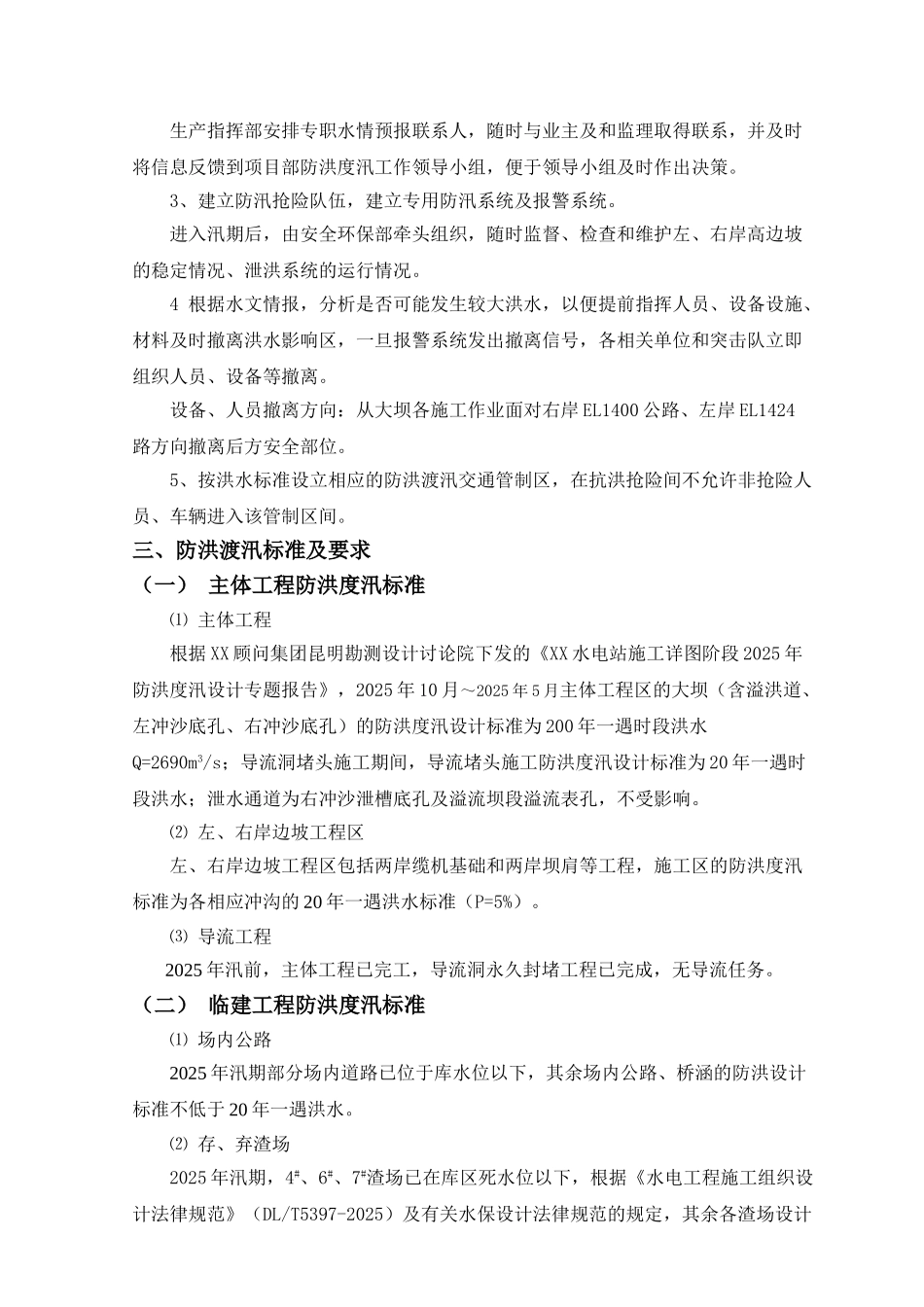

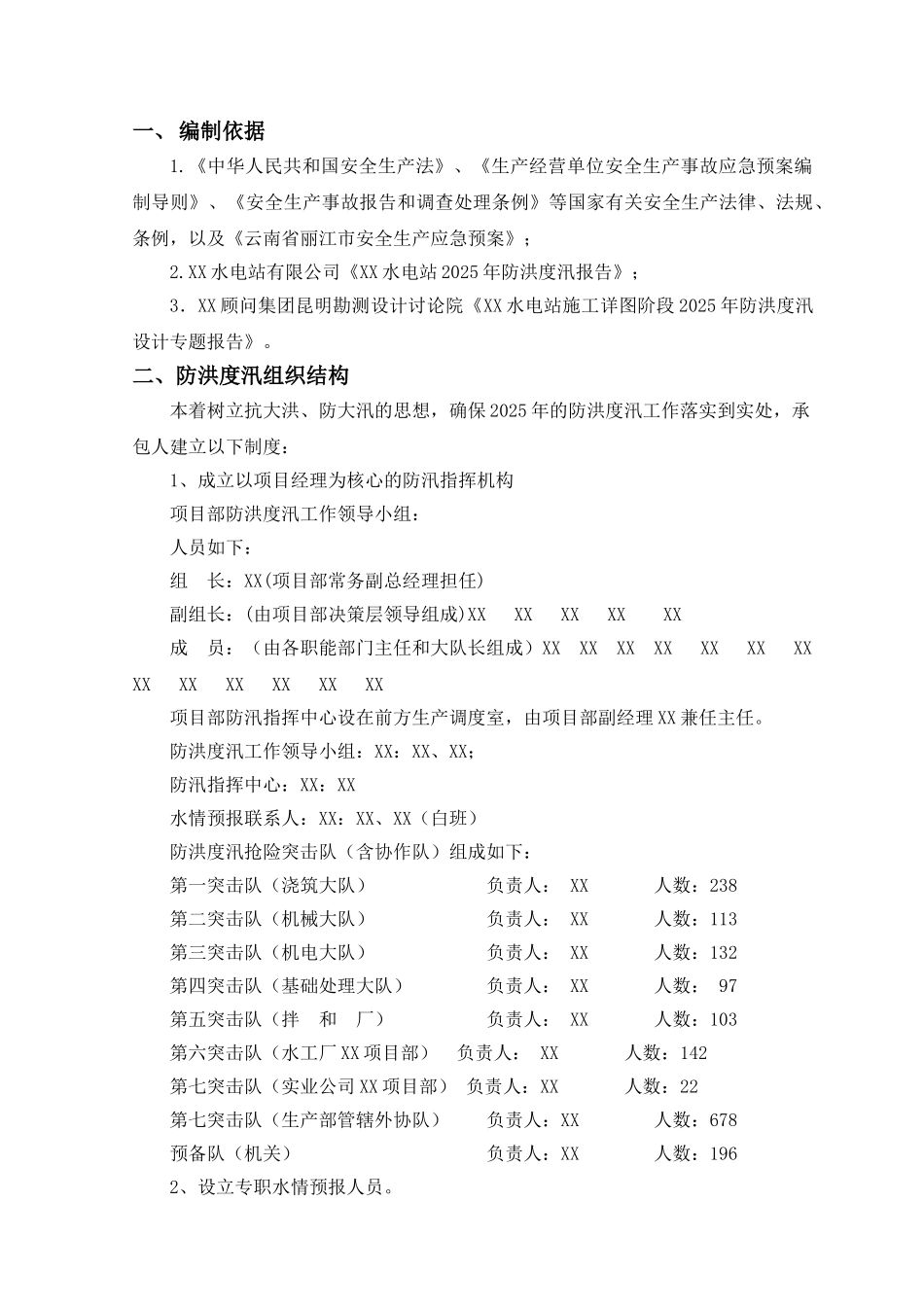

2025 年防洪度汛施工措施及应急预案XX 工程局有限公司XX 工程项目部二 0 一 0 年十月一、编制依据1.《中华人民共和国安全生产法》、《生产经营单位安全生产事故应急预案编制导则》、《安全生产事故报告和调查处理条例》等国家有关安全生产法律、法规、条例,以及《云南省丽江市安全生产应急预案》;2.XX 水电站有限公司《XX 水电站 2025 年防洪度汛报告》;3.XX 顾问集团昆明勘测设计讨论院《XX 水电站施工详图阶段 2025 年防洪度汛设计专题报告》。二、防洪度汛组织结构本着树立抗大洪、防大汛的思想,确保 2025 年的防洪度汛工作落实到实处,承包人建立以下制度:1、成立以项目经理为核心的防汛指挥机构项目部防洪度汛工作领导小组:人员如下:组 长:XX(项目部常务副总经理担任)副组长:(由项目部决策层领导组成)XX XX XX XX XX成 员:(由各职能部门主任和大队长组成)XX XX XX XX XX XX XX XX XX XX XX XX XX 项目部防汛指挥中心设在前方生产调度室,由项目部副经理 XX 兼任主任。防洪度汛工作领导小组:XX:XX、XX;防汛指挥中心:XX:XX水情预报联系人:XX:XX、XX(白班)防洪度汛抢险突击队(含协作队)组成如下:第一突击队(浇筑大队) 负责人: XX 人数:238第二突击队(机械大队) 负责人: XX 人数:113第三突击队(机电大队) 负责人: XX 人数:132第四突击队(基础处理大队) 负责人: XX 人数: 97第五突击队(拌 和 厂) 负责人: XX 人数:103第六突击队(水工厂 XX 项目部) 负责人: XX 人数:142第七突击队(实业公司 XX 项目部) 负责人:XX 人数:22第七突击队(生产部管辖外协队) 负责人:XX 人数:678预备队(机关) 负责人:XX 人数:1962、设立专职水情预报人员。生产指挥部安排专职水情预报联系人,随时与业主及和监理取得联系,并及时将信息反馈到项目部防洪度汛工作领导小组,便于领导小组及时作出决策。3、建立防汛抢险队伍,建立专用防汛系统及报警系统。进入汛期后,由安全环保部牵头组织,随时监督、检查和维护左、右岸高边坡的稳定情况、泄洪系统的运行情况。4 根据水文情报,分析是否可能发生较大洪水,以便提前指挥人员、设备设施、材料及时撤离洪水影响区,一旦报警系统发出撤离信号,各相关单位和突击队立即组织人员、设备等撤离。设备、人员撤离方向:从大坝各施工作业面对右岸 EL1400 公路、左岸 EL1424路方向撤离后方安...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水电站防洪度汛施工措施及应急预案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
