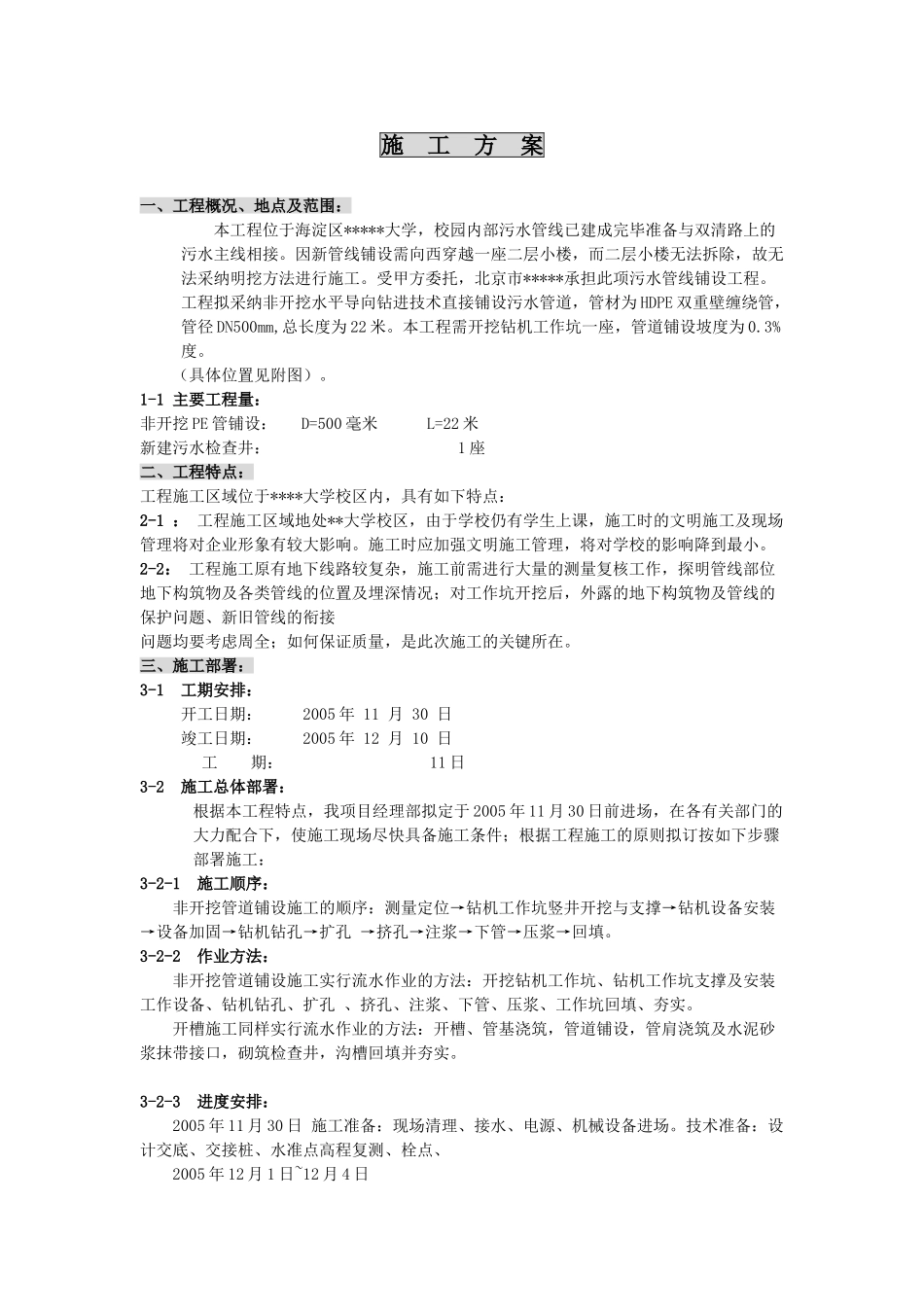

施 工 方 案一、工程概况、地点及范围:本工程位于海淀区*****大学,校园内部污水管线已建成完毕准备与双清路上的污水主线相接
因新管线铺设需向西穿越一座二层小楼,而二层小楼无法拆除,故无法采纳明挖方法进行施工
受甲方委托,北京市*****承担此项污水管线铺设工程
工程拟采纳非开挖水平导向钻进技术直接铺设污水管道,管材为 HDPE 双重壁缠绕管,管径 DN500mm,总长度为 22 米
本工程需开挖钻机工作坑一座,管道铺设坡度为 0
(具体位置见附图)
1-1 主要工程量:非开挖 PE 管铺设: D=500 毫米 L=22 米新建污水检查井: 1 座二、工程特点:工程施工区域位于****大学校区内,具有如下特点:2-1 : 工程施工区域地处**大学校区,由于学校仍有学生上课,施工时的文明施工及现场管理将对企业形象有较大影响
施工时应加强文明施工管理,将对学校的影响降到最小
2-2: 工程施工原有地下线路较复杂,施工前需进行大量的测量复核工作,探明管线部位地下构筑物及各类管线的位置及埋深情况;对工作坑开挖后,外露的地下构筑物及管线的保护问题、新旧管线的衔接问题均要考虑周全;如何保证质量,是此次施工的关键所在
三、施工部署: 3-1 工期安排: 开工日期: 2005 年 11 月 30 日 竣工日期: 2005 年 12 月 10 日 工 期: 11 日3-2 施工总体部署:根据本工程特点,我项目经理部拟定于 2005 年 11 月 30 日前进场,在各有关部门的大力配合下,使施工现场尽快具备施工条件;根据工程施工的原则拟订按如下步骤部署施工:3-2-1 施工顺序:非开挖管道铺设施工的顺序:测量定位→钻机工作坑竖井开挖与支撑→钻机设备安装→设备加固→钻机钻孔→扩孔 →挤孔→注浆→下管→压浆→回填

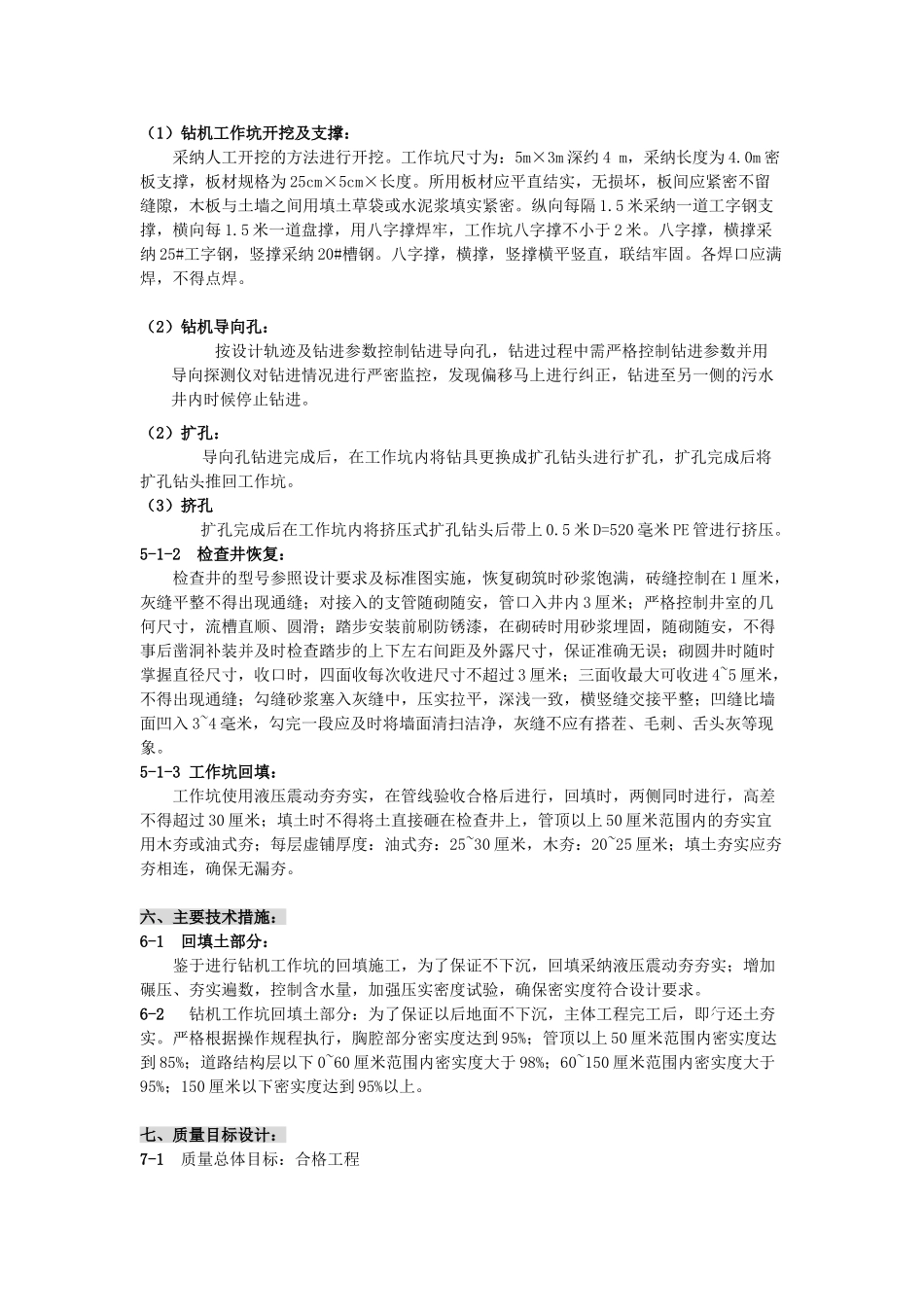

3-2-2 作业方法:非开挖管道铺设施工实行流水作业的方法:开挖钻机工
